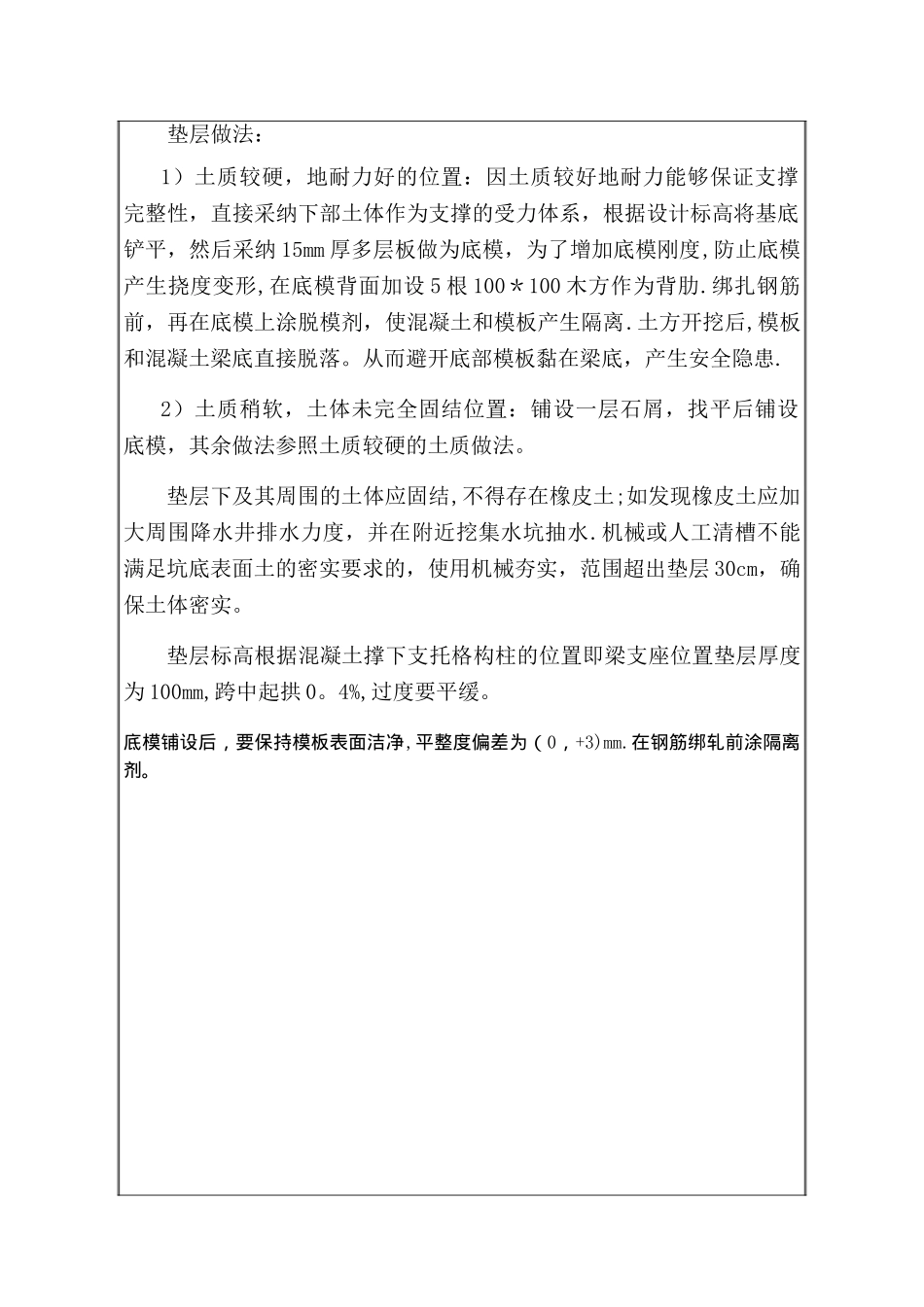

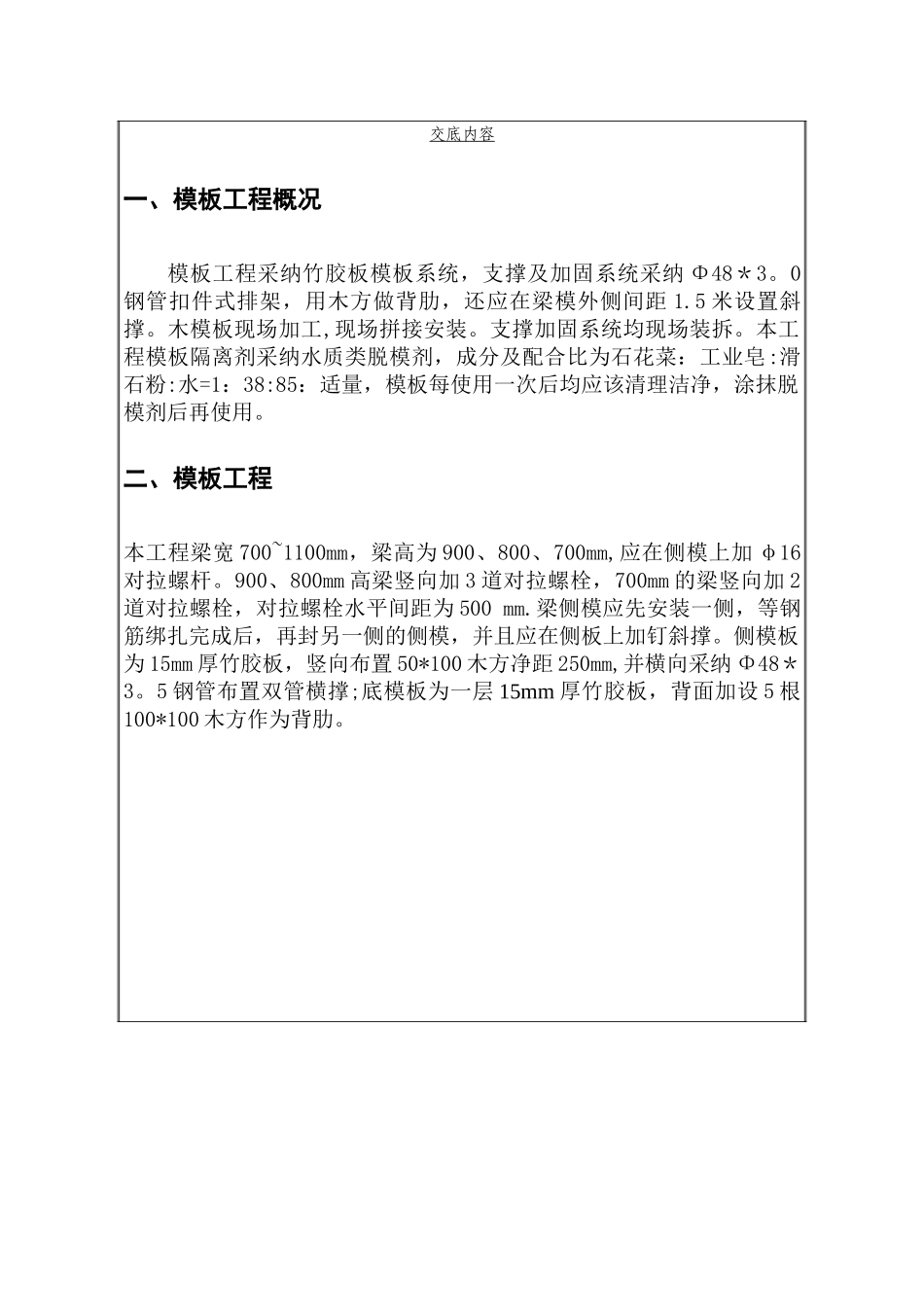

中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC—PM—0803项目名称及编码温州市瓯海牛山片区整治城中村改造 C-40-2 地块商务安置工程第 页共 页楼栋号支撑梁分项工程名称模板工程工程量交底内容一、模板工程概况模板工程采纳竹胶板模板系统,支撑及加固系统采纳 Φ48*3。0钢管扣件式排架,用木方做背肋,还应在梁模外侧间距 1.5 米设置斜撑。木模板现场加工,现场拼接安装。支撑加固系统均现场装拆。本工程模板隔离剂采纳水质类脱模剂,成分及配合比为石花菜:工业皂:滑石粉:水=1:38:85:适量,模板每使用一次后均应该清理洁净,涂抹脱模剂后再使用。二、模板工程本工程梁宽 700~1100mm,梁高为 900、800、700mm,应在侧模上加 φ16对拉螺杆。900、800mm 高梁竖向加 3 道对拉螺栓,700mm 的梁竖向加 2道对拉螺栓,对拉螺栓水平间距为 500 mm.梁侧模应先安装一侧,等钢筋绑扎完成后,再封另一侧的侧模,并且应在侧板上加钉斜撑。侧模板为 15mm 厚竹胶板,竖向布置 50*100 木方净距 250mm,并横向采纳 Φ48*3。5 钢管布置双管横撑;底模板为一层 15mm 厚竹胶板,背面加设 5 根100*100 木方作为背肋。垫层做法:1)土质较硬,地耐力好的位置:因土质较好地耐力能够保证支撑完整性,直接采纳下部土体作为支撑的受力体系,根据设计标高将基底铲平,然后采纳 15mm 厚多层板做为底模,为了增加底模刚度,防止底模产生挠度变形,在底模背面加设 5 根 100*100 木方作为背肋.绑扎钢筋前,再在底模上涂脱模剂,使混凝土和模板产生隔离.土方开挖后,模板和混凝土梁底直接脱落。从而避开底部模板黏在梁底,产生安全隐患.2)土质稍软,土体未完全固结位置:铺设一层石屑,找平后铺设底模,其余做法参照土质较硬的土质做法。垫层下及其周围的土体应固结,不得存在橡皮土;如发现橡皮土应加大周围降水井排水力度,并在附近挖集水坑抽水.机械或人工清槽不能满足坑底表面土的密实要求的,使用机械夯实,范围超出垫层 30cm,确保土体密实。垫层标高根据混凝土撑下支托格构柱的位置即梁支座位置垫层厚度为 100mm,跨中起拱 0。4%,过度要平缓。底模铺设后,要保持模板表面洁净,平整度偏差为(0,+3)mm.在钢筋绑轧前涂隔离剂。三、模板的拆除本工程模板的拆除根据同条件养护试块的强度确定构件模板是否可以拆除.每次拆除之前,必须有签发的《拆模令》方可进行。模板的拆除:混凝土浇捣完毕后,能保证混凝土表面及棱角不受损坏,方...
