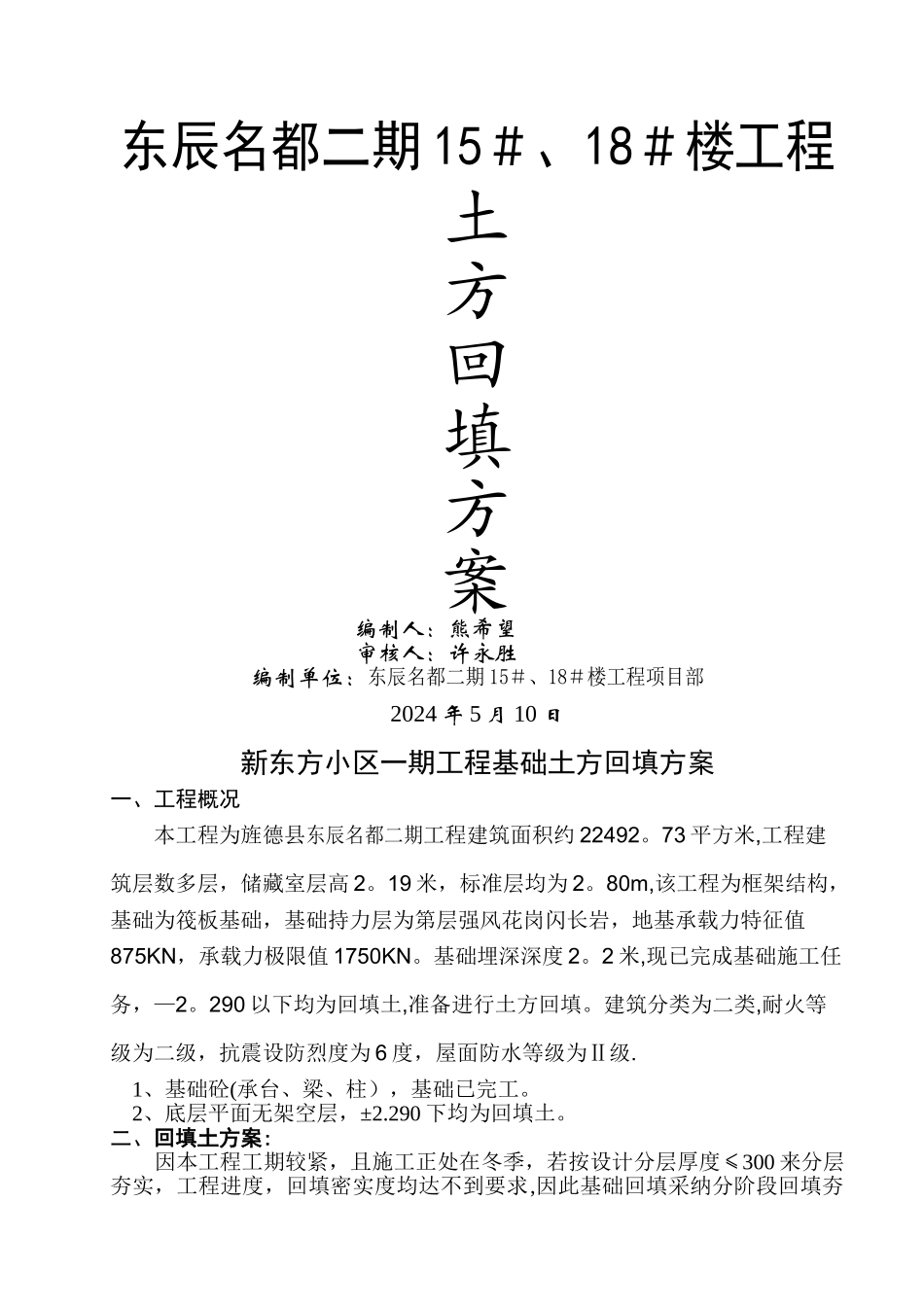

东辰名都二期 15#、18#楼工程土方回填方案编制人:熊希望审核人:许永胜编制单位:东辰名都二期 15#、18#楼工程项目部2024 年 5 月 10 日新东方小区一期工程基础土方回填方案一、工程概况本工程为旌德县东辰名都二期工程建筑面积约 22492
73 平方米,工程建筑层数多层,储藏室层高 2
19 米,标准层均为 2
80m,该工程为框架结构,基础为筏板基础,基础持力层为第层强风花岗闪长岩,地基承载力特征值875KN,承载力极限值 1750KN
基础埋深深度 2
2 米,现已完成基础施工任务,—2
290 以下均为回填土,准备进行土方回填
建筑分类为二类,耐火等级为二级,抗震设防烈度为 6 度,屋面防水等级为Ⅱ级
1、基础砼(承台、梁、柱),基础已完工
2、底层平面无架空层,±2
290 下均为回填土

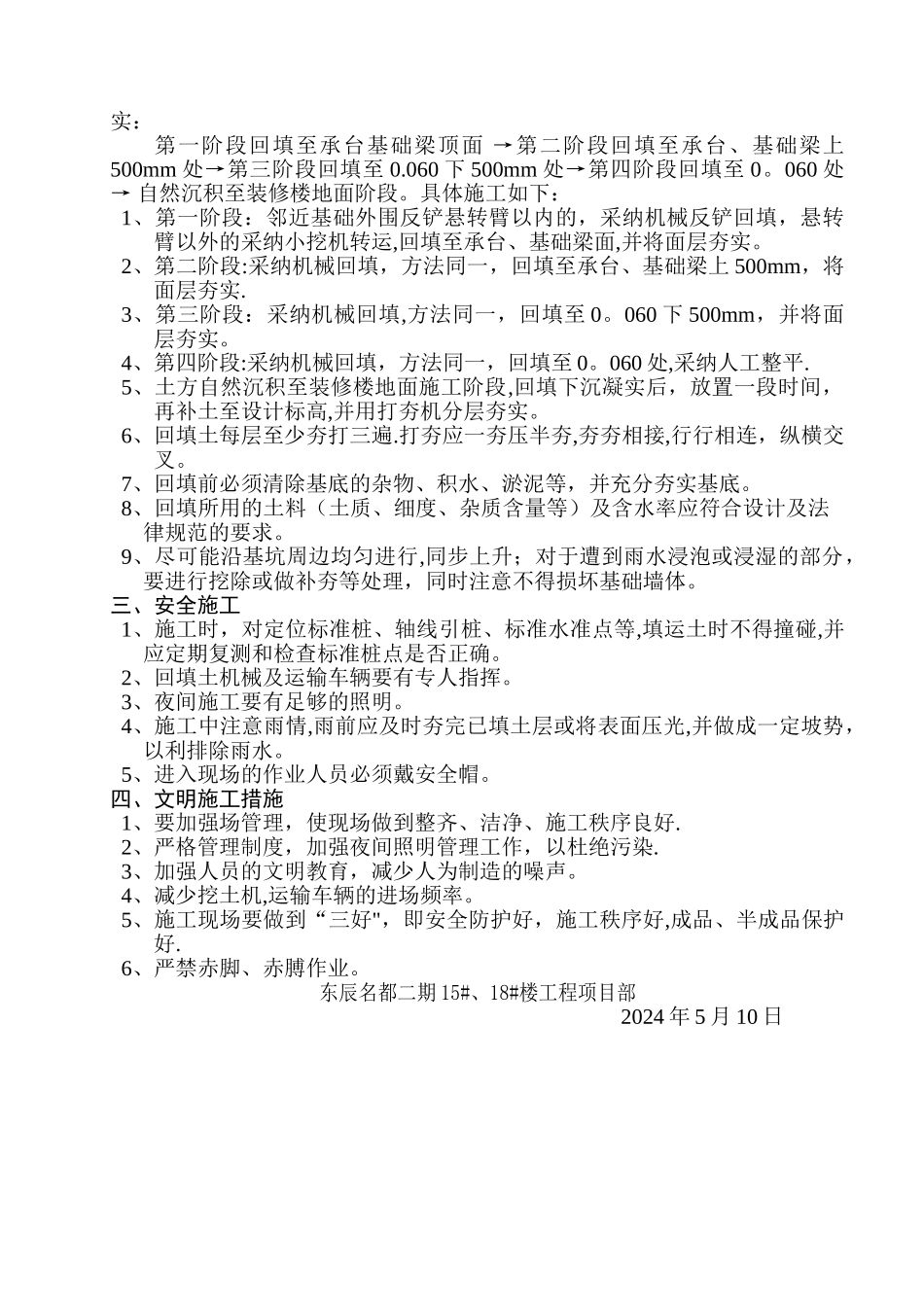

二、回填土方案:因本工程工期较紧,且施工正处在冬季,若按设计分层厚度≤300 来分层夯实,工程进度,回填密实度均达不到要求,因此基础回填采纳分阶段回填夯实:第一阶段回填至承台基础梁顶面 →第二阶段回填至承台、基础梁上500mm 处→第三阶段回填至 0
060 下 500mm 处→第四阶段回填至 0
060 处 → 自然沉积至装修楼地面阶段
具体施工如下:1、第一阶段:邻近基础外围反铲悬转臂以内的,采纳机械反铲回填,悬转臂以外的采纳小挖机转运,回填至承台、基础梁面,并将面层夯实
2、第二阶段:采纳机械回填,方法同一,回填至承台、基础梁上 500mm,将面层夯实
3、第三阶段:采纳机械回填,方法同一,回填至 0
060 下 500mm,并将面层夯实
4、第四阶段:采纳机械回填,方法同一,回填至 0
060 处,采纳人工整平
5、土方自然沉积至装修楼地面施工阶段,回填下沉凝实后,放置一段时间,再补土至设计标高,并用打夯机分层夯实
6、回填土每层至少夯打三遍
打夯应一夯压半夯
