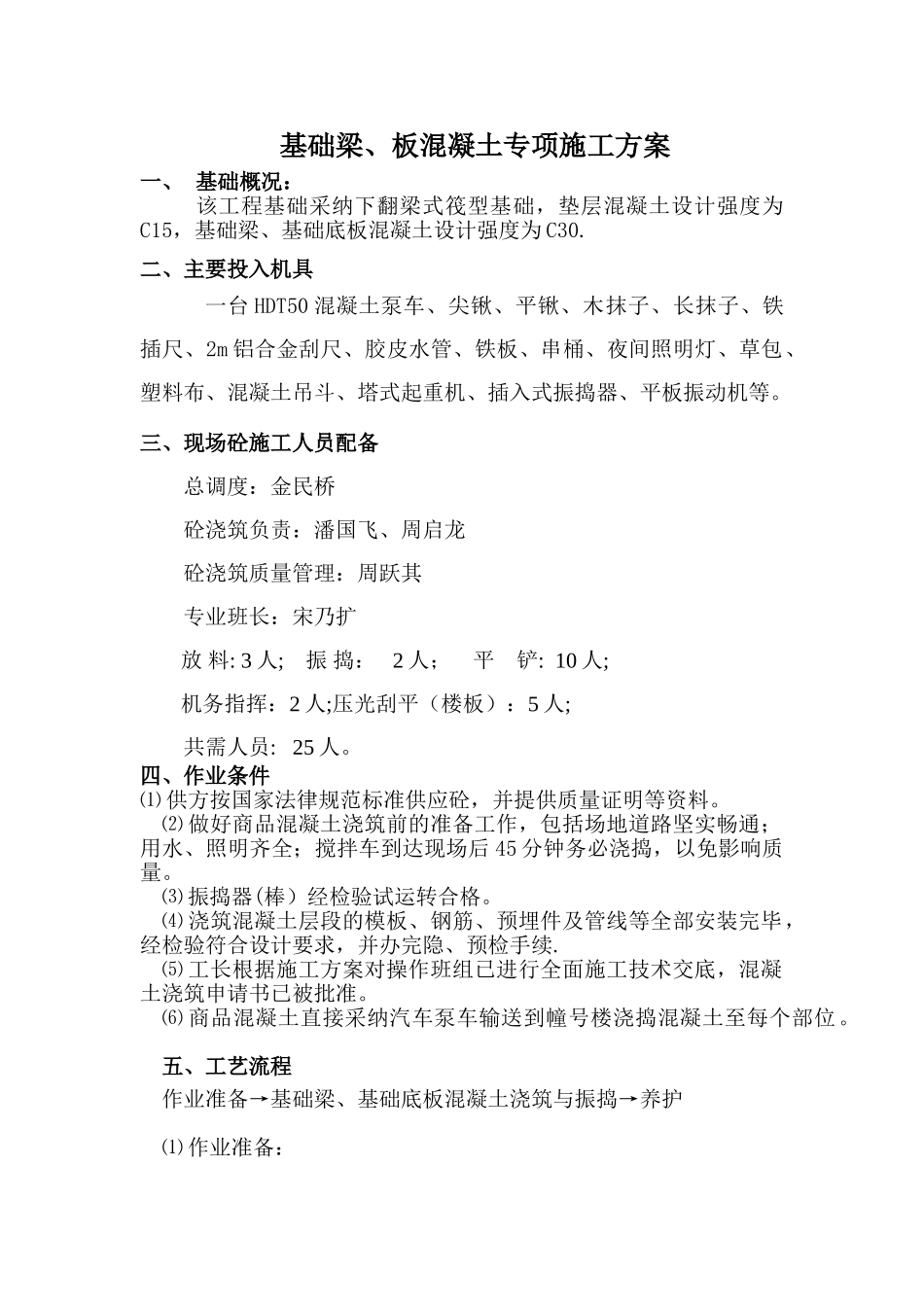

基础梁、板混凝土专项施工方案一、 基础概况:该工程基础采纳下翻梁式筏型基础,垫层混凝土设计强度为C15,基础梁、基础底板混凝土设计强度为 C30
二、主要投入机具一台 HDT50 混凝土泵车、尖锹、平锹、木抹子、长抹子、铁插尺、2m 铝合金刮尺、胶皮水管、铁板、串桶、夜间照明灯、草包、塑料布、混凝土吊斗、塔式起重机、插入式振捣器、平板振动机等
三、现场砼施工人员配备总调度:金民桥砼浇筑负责:潘国飞、周启龙砼浇筑质量管理:周跃其专业班长:宋乃扩放 料: 3 人; 振 捣: 2 人; 平 铲: 10 人;机务指挥:2 人;压光刮平(楼板):5 人;共需人员: 25 人
四、作业条件⑴ 供方按国家法律规范标准供应砼,并提供质量证明等资料
⑵ 做好商品混凝土浇筑前的准备工作,包括场地道路坚实畅通;用水、照明齐全;搅拌车到达现场后 45 分钟务必浇捣,以免影响质量
⑶ 振捣器(棒)经检验试运转合格
⑷ 浇筑混凝土层段的模板、钢筋、预埋件及管线等全部安装完毕,经检验符合设计要求,并办完隐、预检手续
⑸ 工长根据施工方案对操作班组已进行全面施工技术交底,混凝土浇筑申请书已被批准
⑹ 商品混凝土直接采纳汽车泵车输送到幢号楼浇捣混凝土至每个部位

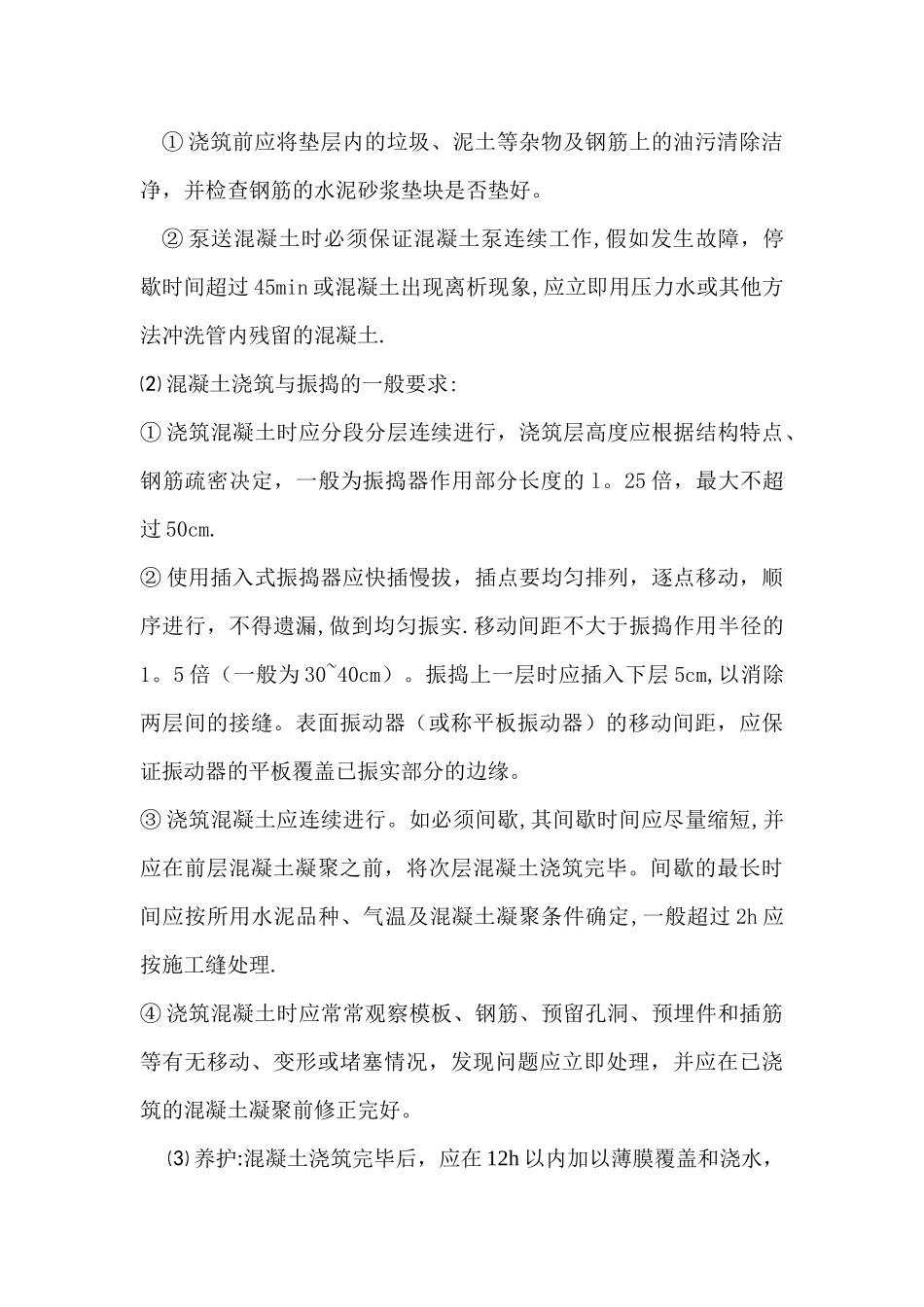

五、工艺流程作业准备→基础梁、基础底板混凝土浇筑与振捣→养护⑴ 作业准备:① 浇筑前应将垫层内的垃圾、泥土等杂物及钢筋上的油污清除洁净,并检查钢筋的水泥砂浆垫块是否垫好
② 泵送混凝土时必须保证混凝土泵连续工作,假如发生故障,停歇时间超过 45min 或混凝土出现离析现象,应立即用压力水或其他方法冲洗管内残留的混凝土
⑵ 混凝土浇筑与振捣的一般要求:① 浇筑混凝土时应分段分层连续进行,浇筑层高度应根据结构特点、钢筋疏密决定,一般为振捣器作用部分长度的 l
25 倍,最大不超过 50cm

② 使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,
