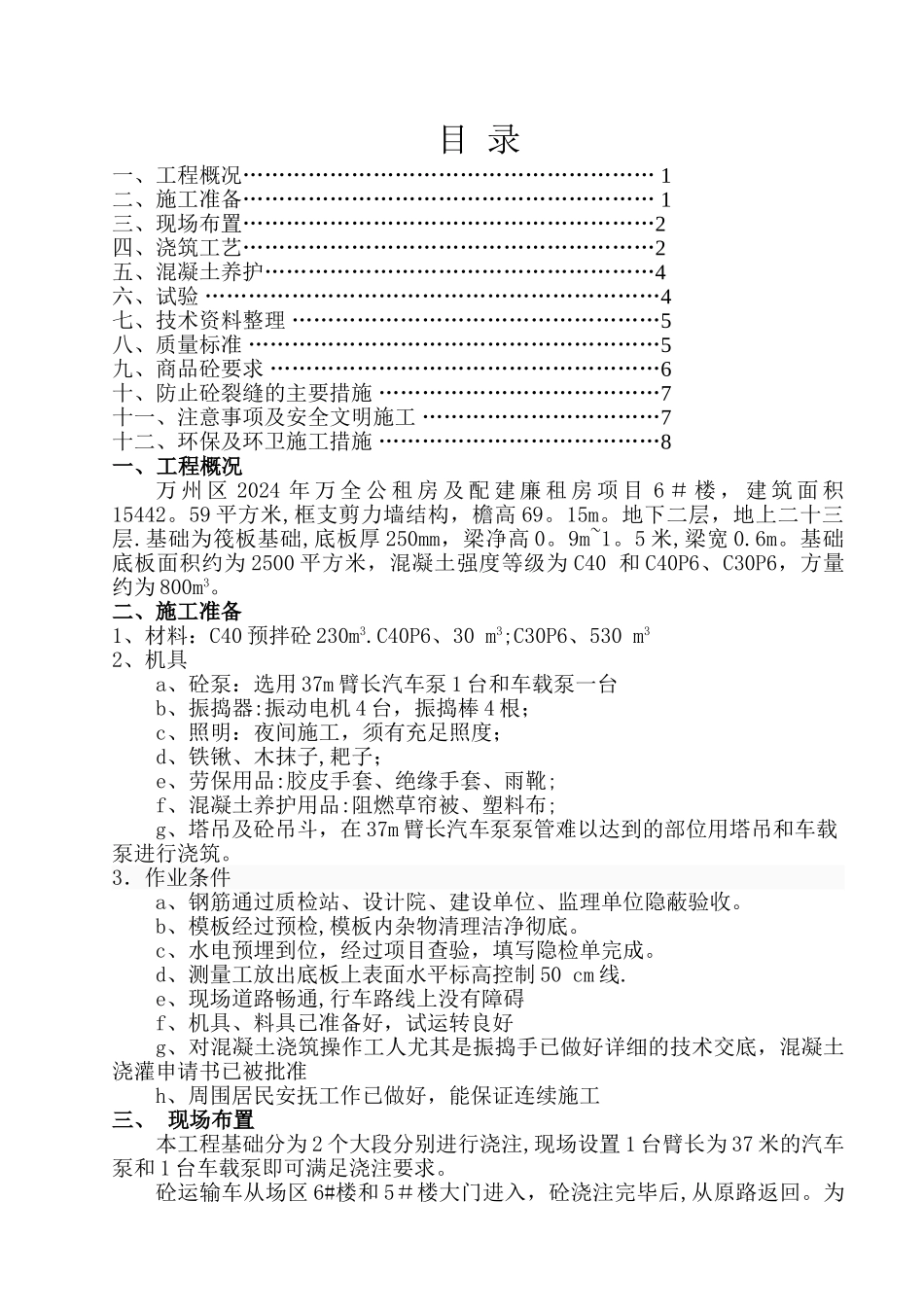

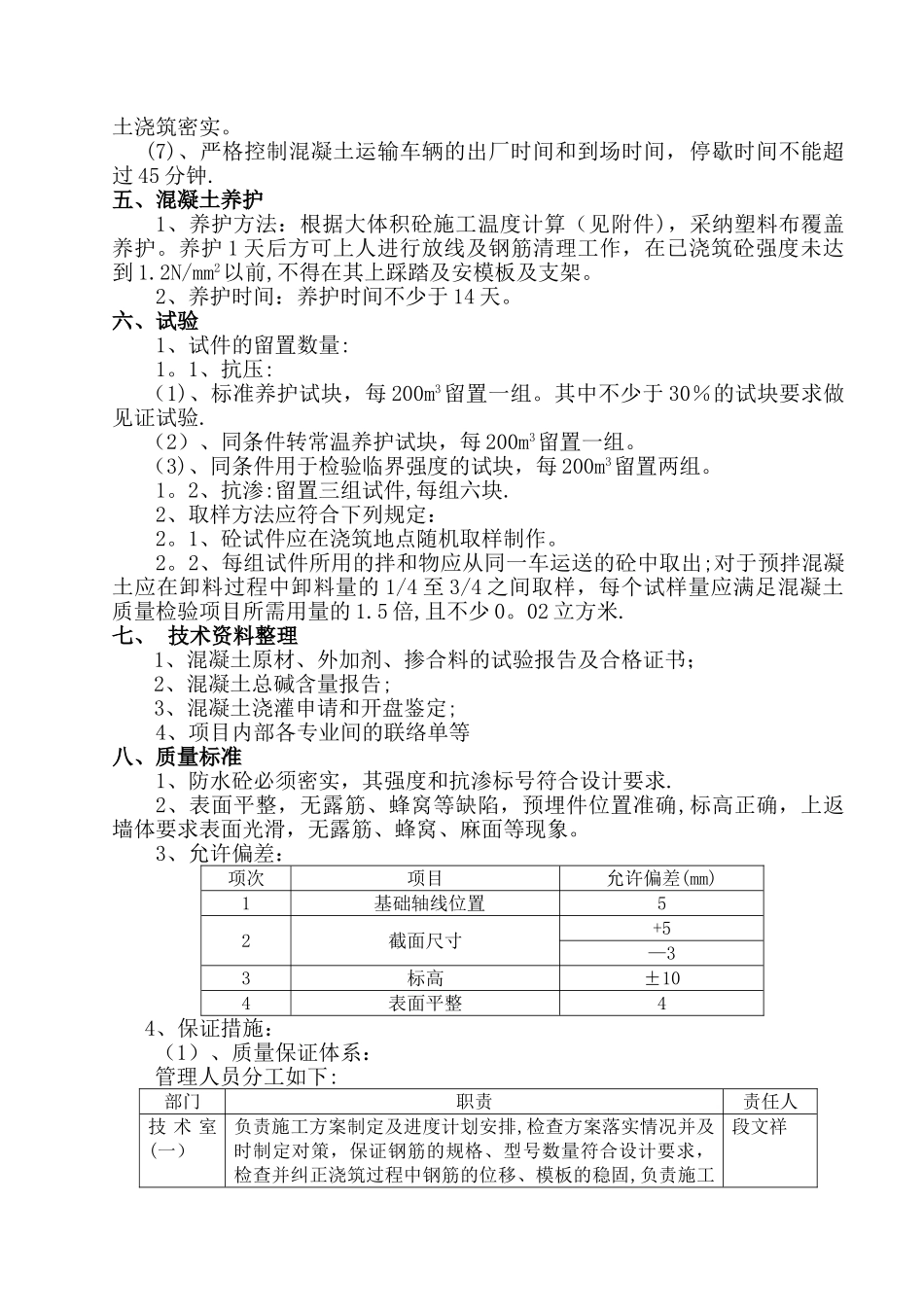

目 录一、工程概况………………………………………………… 1二、施工准备………………………………………………… 1三、现场布置…………………………………………………2四、浇筑工艺…………………………………………………2五、混凝土养护………………………………………………4六、试验 ………………………………………………………4七、技术资料整理 ……………………………………………5八、质量标准 …………………………………………………5九、商品砼要求 ………………………………………………6十、防止砼裂缝的主要措施 …………………………………7十一、注意事项及安全文明施工 ……………………………7十二、环保及环卫施工措施 …………………………………8一、工程概况万 州 区 2024 年 万 全 公 租 房 及 配 建 廉 租 房 项 目 6 # 楼 , 建 筑 面 积15442。59 平方米,框支剪力墙结构,檐高 69。15m。地下二层,地上二十三层.基础为筏板基础,底板厚 250mm,梁净高 0。9m~1。5 米,梁宽 0.6m。基础底板面积约为 2500 平方米,混凝土强度等级为 C40 和 C40P6、C30P6,方量约为 800m3。二、施工准备1、材料:C40 预拌砼 230m3.C40P6、30 m3;C30P6、530 m32、机具a、砼泵:选用 37m 臂长汽车泵 1 台和车载泵一台b、振捣器:振动电机 4 台,振捣棒 4 根;c、照明:夜间施工,须有充足照度;d、铁锹、木抹子,耙子;e、劳保用品:胶皮手套、绝缘手套、雨靴;f、混凝土养护用品:阻燃草帘被、塑料布;g、塔吊及砼吊斗,在 37m 臂长汽车泵泵管难以达到的部位用塔吊和车载泵进行浇筑。3.作业条件a、钢筋通过质检站、设计院、建设单位、监理单位隐蔽验收。b、模板经过预检,模板内杂物清理洁净彻底。c、水电预埋到位,经过项目查验,填写隐检单完成。d、测量工放出底板上表面水平标高控制 50 cm 线.e、现场道路畅通,行车路线上没有障碍f、机具、料具已准备好,试运转良好g、对混凝土浇筑操作工人尤其是振捣手已做好详细的技术交底,混凝土浇灌申请书已被批准h、周围居民安抚工作已做好,能保证连续施工三、 现场布置本工程基础分为 2 个大段分别进行浇注,现场设置 1 台臂长为 37 米的汽车泵和 1 台车载泵即可满足浇注要求。砼运输车从场区 6#楼和 5#楼大门进入,砼浇注完毕后,从原路返回。为保证砼浇筑顺利进行,必须有工程室专人在现场进行车辆指挥。四、 浇筑工...
