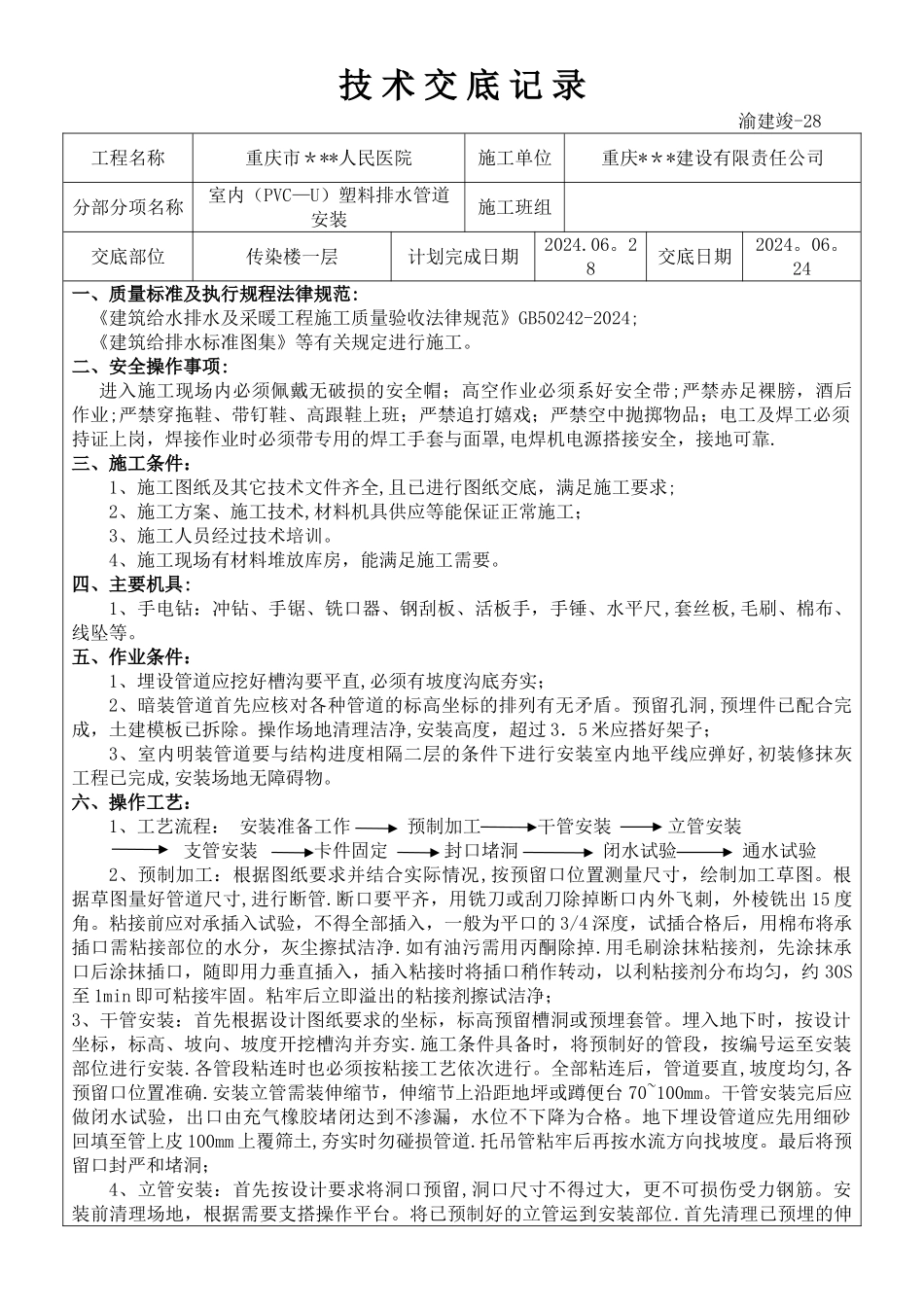

技 术 交 底 记 录渝建竣-28工程名称重庆市***人民医院施工单位重庆***建设有限责任公司分部分项名称室内(PVC—U)塑料排水管道安装施工班组交底部位传染楼一层计划完成日期2024
28交底日期2024
24一、质量标准及执行规程法律规范:《建筑给水排水及采暖工程施工质量验收法律规范》GB50242-2024;《建筑给排水标准图集》等有关规定进行施工
二、安全操作事项:进入施工现场内必须佩戴无破损的安全帽;高空作业必须系好安全带;严禁赤足裸膀,酒后作业;严禁穿拖鞋、带钉鞋、高跟鞋上班;严禁追打嬉戏;严禁空中抛掷物品;电工及焊工必须持证上岗,焊接作业时必须带专用的焊工手套与面罩,电焊机电源搭接安全,接地可靠
三、施工条件:1、施工图纸及其它技术文件齐全,且已进行图纸交底,满足施工要求;2、施工方案、施工技术,材料机具供应等能保证正常施工;3、施工人员经过技术培训
4、施工现场有材料堆放库房,能满足施工需要
四、主要机具:1、手电钻:冲钻、手锯、铣口器、钢刮板、活板手,手锤、水平尺,套丝板,毛刷、棉布、线坠等
五、作业条件:1、埋设管道应挖好槽沟要平直,必须有坡度沟底夯实;2、暗装管道首先应核对各种管道的标高坐标的排列有无矛盾
预留孔洞,预埋件已配合完成,土建模板已拆除
操作场地清理洁净,安装高度,超过 3.5 米应搭好架子;3、室内明装管道要与结构进度相隔二层的条件下进行安装室内地平线应弹好,初装修抹灰工程已完成,安装场地无障碍物
六、操作工艺:1、工艺流程: 安装准备工作 预制加工 干管安装 立管安装支管安装 卡件固定 封口堵洞 闭水试验 通水试验2、预制加工:根据图纸要求并结合实际情况,按预留口位置测量尺寸,绘制加工草图
根据草图量好管道尺寸,进行断管
断口要平齐,用铣刀或刮刀除掉断口内外飞刺,外棱铣出 15 度角
粘接前应对承插入试验,不得全部插入,
