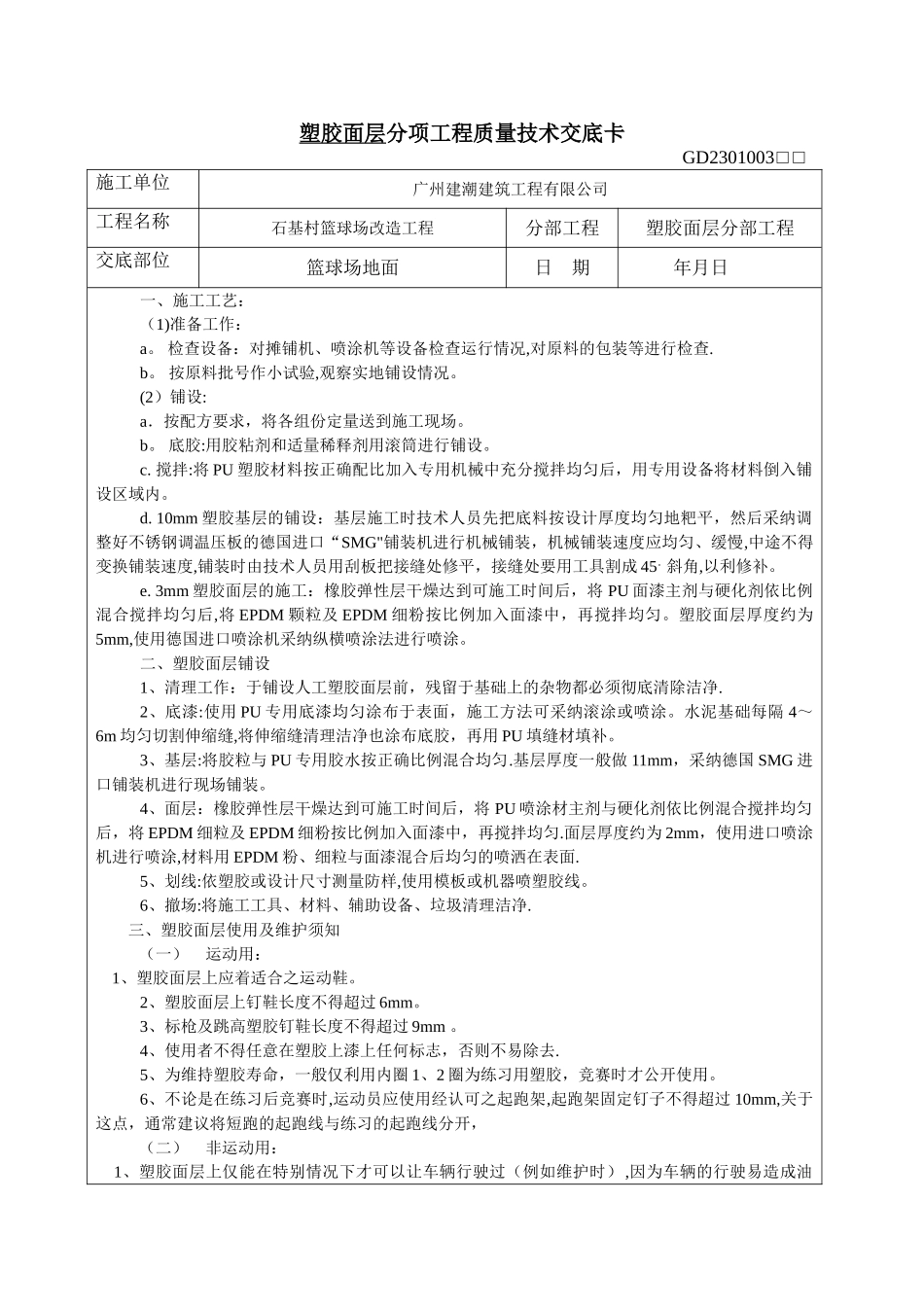

塑胶面层分项工程质量技术交底卡GD2301003□□施工单位广州建潮建筑工程有限公司工程名称石基村篮球场改造工程分部工程塑胶面层分部工程交底部位篮球场地面日 期年月日一、施工工艺:(1)准备工作:a
检查设备:对摊铺机、喷涂机等设备检查运行情况,对原料的包装等进行检查
按原料批号作小试验,观察实地铺设情况
(2)铺设:a.按配方要求,将各组份定量送到施工现场
底胶:用胶粘剂和适量稀释剂用滚筒进行铺设
搅拌:将 PU 塑胶材料按正确配比加入专用机械中充分搅拌均匀后,用专用设备将材料倒入铺设区域内
10mm 塑胶基层的铺设:基层施工时技术人员先把底料按设计厚度均匀地粑平,然后采纳调整好不锈钢调温压板的德国进口“SMG"铺装机进行机械铺装,机械铺装速度应均匀、缓慢,中途不得变换铺装速度,铺装时由技术人员用刮板把接缝处修平,接缝处要用工具割成 45
斜角,以利修补
3mm 塑胶面层的施工:橡胶弹性层干燥达到可施工时间后,将 PU 面漆主剂与硬化剂依比例混合搅拌均匀后,将 EPDM 颗粒及 EPDM 细粉按比例加入面漆中,再搅拌均匀
塑胶面层厚度约为5mm,使用德国进口喷涂机采纳纵横喷涂法进行喷涂
二、塑胶面层铺设1、清理工作:于铺设人工塑胶面层前,残留于基础上的杂物都必须彻底清除洁净
2、底漆:使用 PU 专用底漆均匀涂布于表面,施工方法可采纳滚涂或喷涂
水泥基础每隔 4~6m 均匀切割伸缩缝,将伸缩缝清理洁净也涂布底胶,再用 PU 填缝材填补
3、基层:将胶粒与 PU 专用胶水按正确比例混合均匀
基层厚度一般做 11mm,采纳德国 SMG 进口铺装机进行现场铺装
4、面层:橡胶弹性层干燥达到可施工时间后,将 PU 喷涂材主剂与硬化剂依比例混合搅拌均匀后,将 EPDM 细粒及 EPDM 细粉按比例加入面漆中,再搅拌均匀

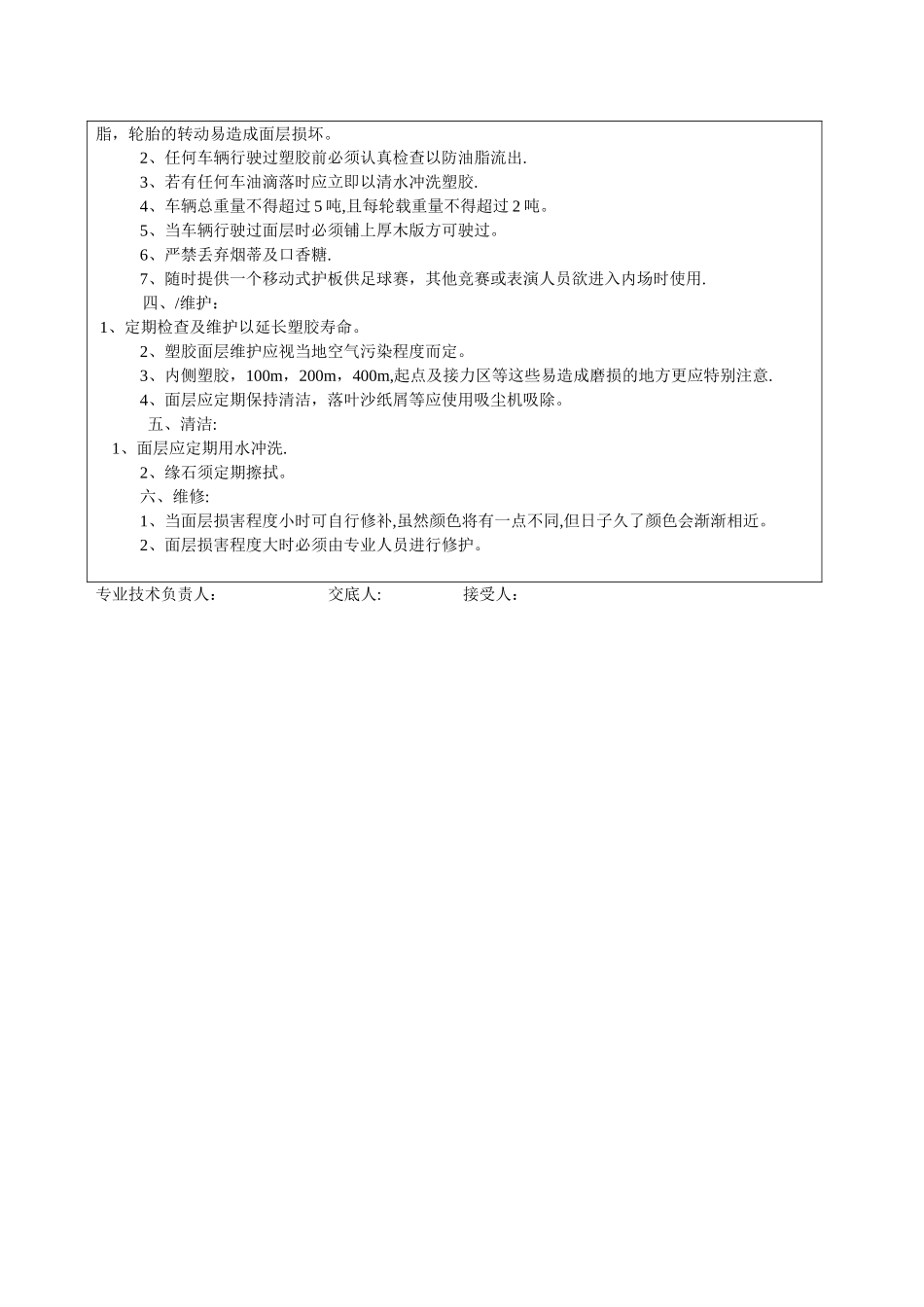

面层厚度约为 2mm,使用进口
