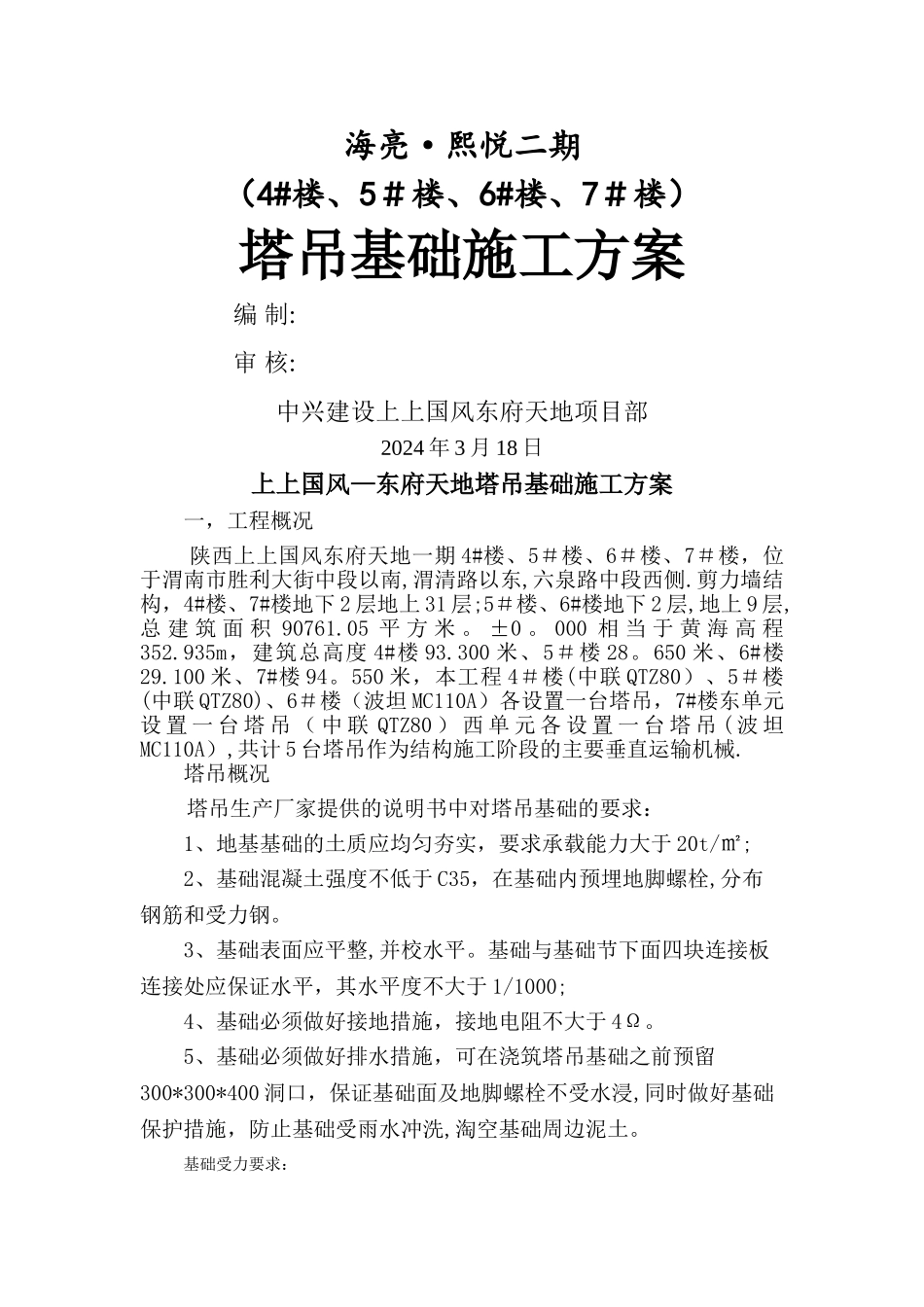

海亮·熙悦二期(4#楼、5#楼、6#楼、7#楼)塔吊基础施工方案 编 制: 审 核:中兴建设上上国风东府天地项目部2024 年 3 月 18 日上上国风—东府天地塔吊基础施工方案一,工程概况陕西上上国风东府天地一期 4#楼、5#楼、6#楼、7#楼,位于渭南市胜利大街中段以南,渭清路以东,六泉路中段西侧
剪力墙结构,4#楼、7#楼地下 2 层地上 31 层;5#楼、6#楼地下 2 层,地上 9 层,总 建 筑 面 积 90761
05 平 方 米
000 相 当 于 黄 海 高 程352
935m,建筑总高度 4#楼 93
300 米、5#楼 28
650 米、6#楼29
100 米、7#楼 94
550 米,本工程 4#楼(中联 QTZ80)、5#楼(中联 QTZ80)、6#楼(波坦 MC110A)各设置一台塔吊,7#楼东单元设 置 一 台 塔 吊 ( 中 联 QTZ80 ) 西 单 元 各 设 置 一 台 塔 吊 ( 波 坦MC110A),共计 5 台塔吊作为结构施工阶段的主要垂直运输机械
塔吊概况塔吊生产厂家提供的说明书中对塔吊基础的要求:1、地基基础的土质应均匀夯实,要求承载能力大于 20t/㎡;2、基础混凝土强度不低于 C35,在基础内预埋地脚螺栓,分布钢筋和受力钢
3、基础表面应平整,并校水平
基础与基础节下面四块连接板连接处应保证水平,其水平度不大于 1/1000;4、基础必须做好接地措施,接地电阻不大于 4Ω
5、基础必须做好排水措施,可在浇筑塔吊基础之前预留300*300*400 洞口,保证基础面及地脚螺栓不受水浸,同时做好基础保护措施,防止基础受雨水冲洗,淘空基础周边泥土

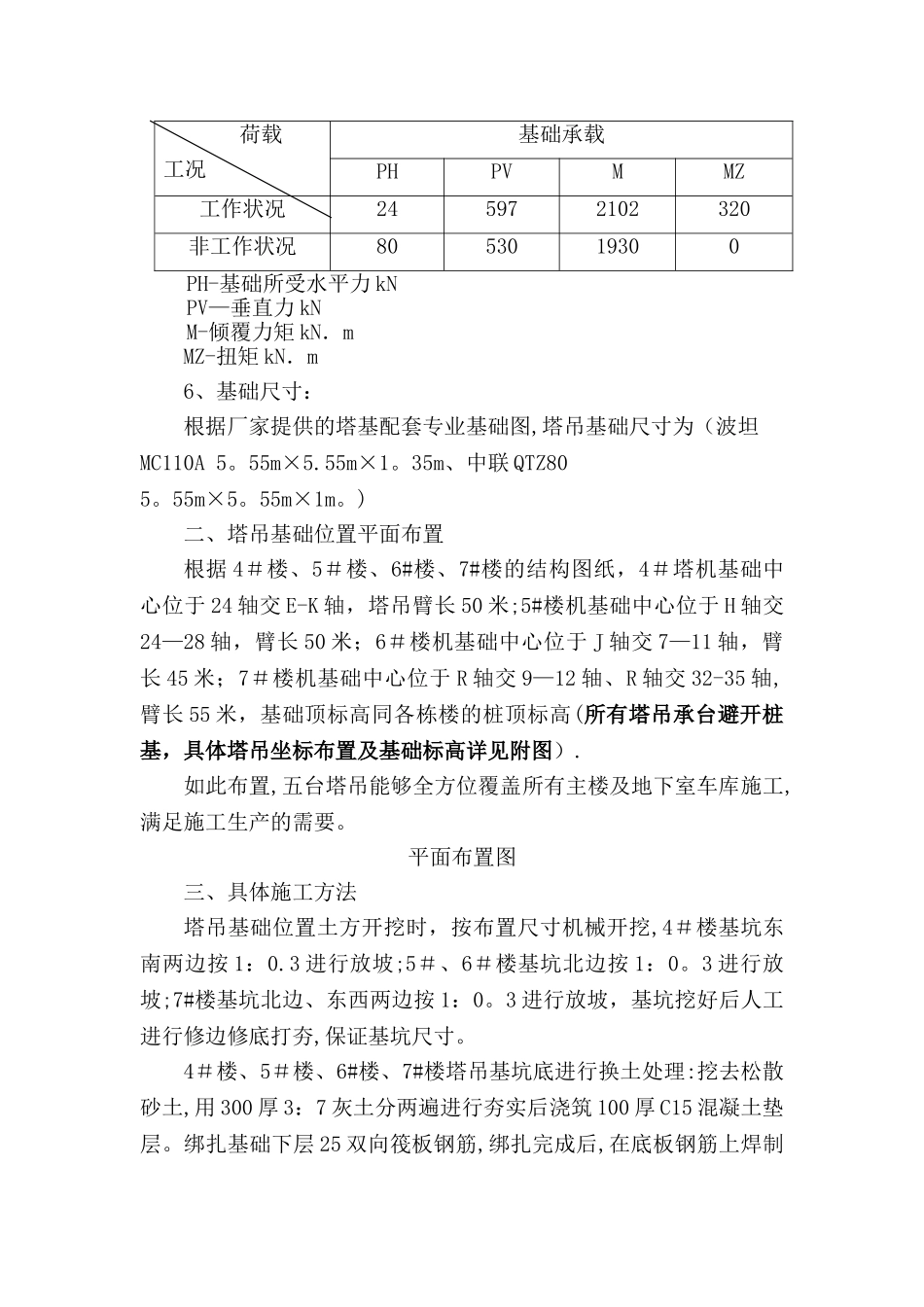

基础受力要求:荷载工况基础承载PHPVMMZ工作状况245972102320非工作状况8053019300PH-基础所受水平力 kNPV—垂直力 kNM-倾覆力矩 kN.m
