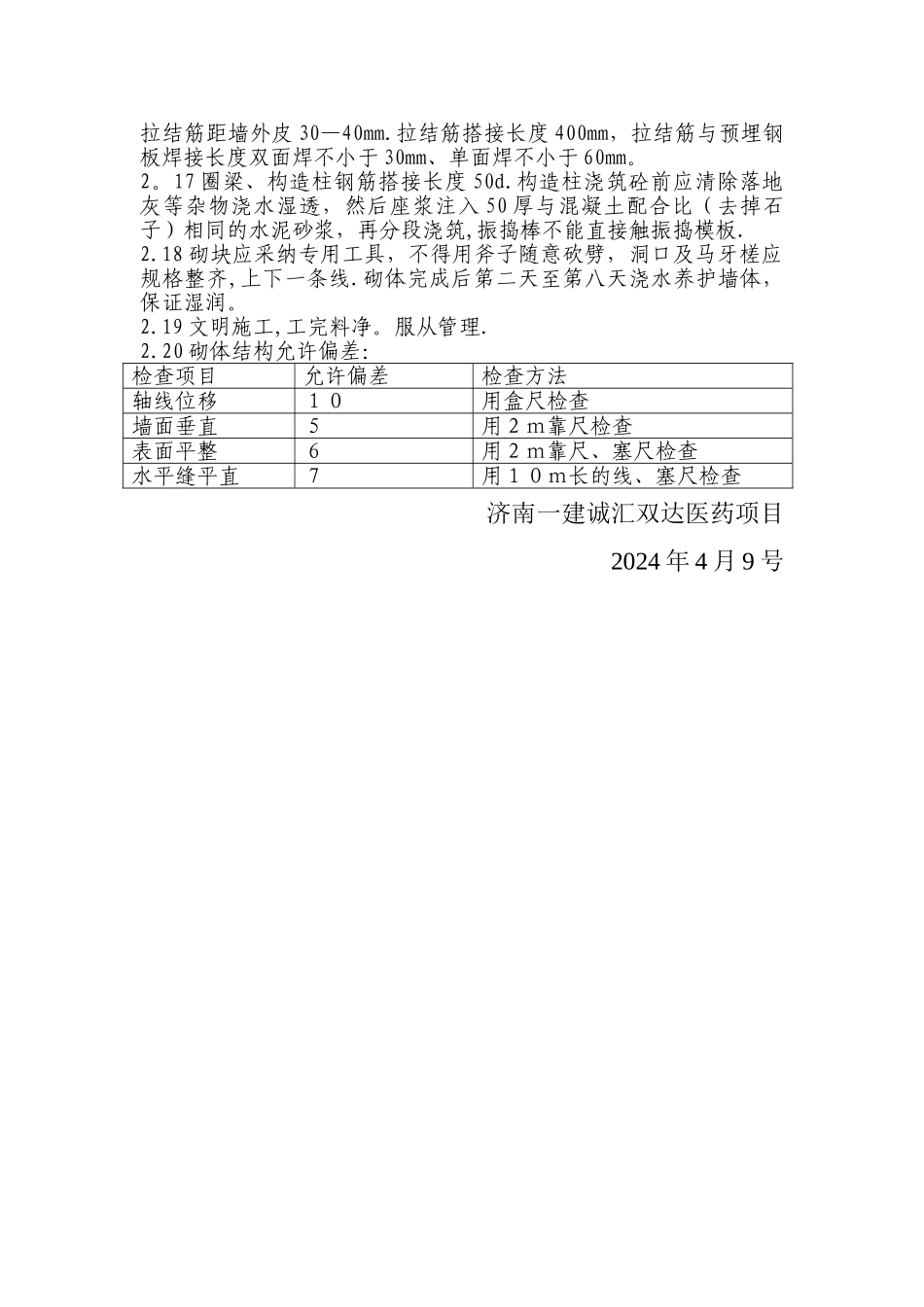

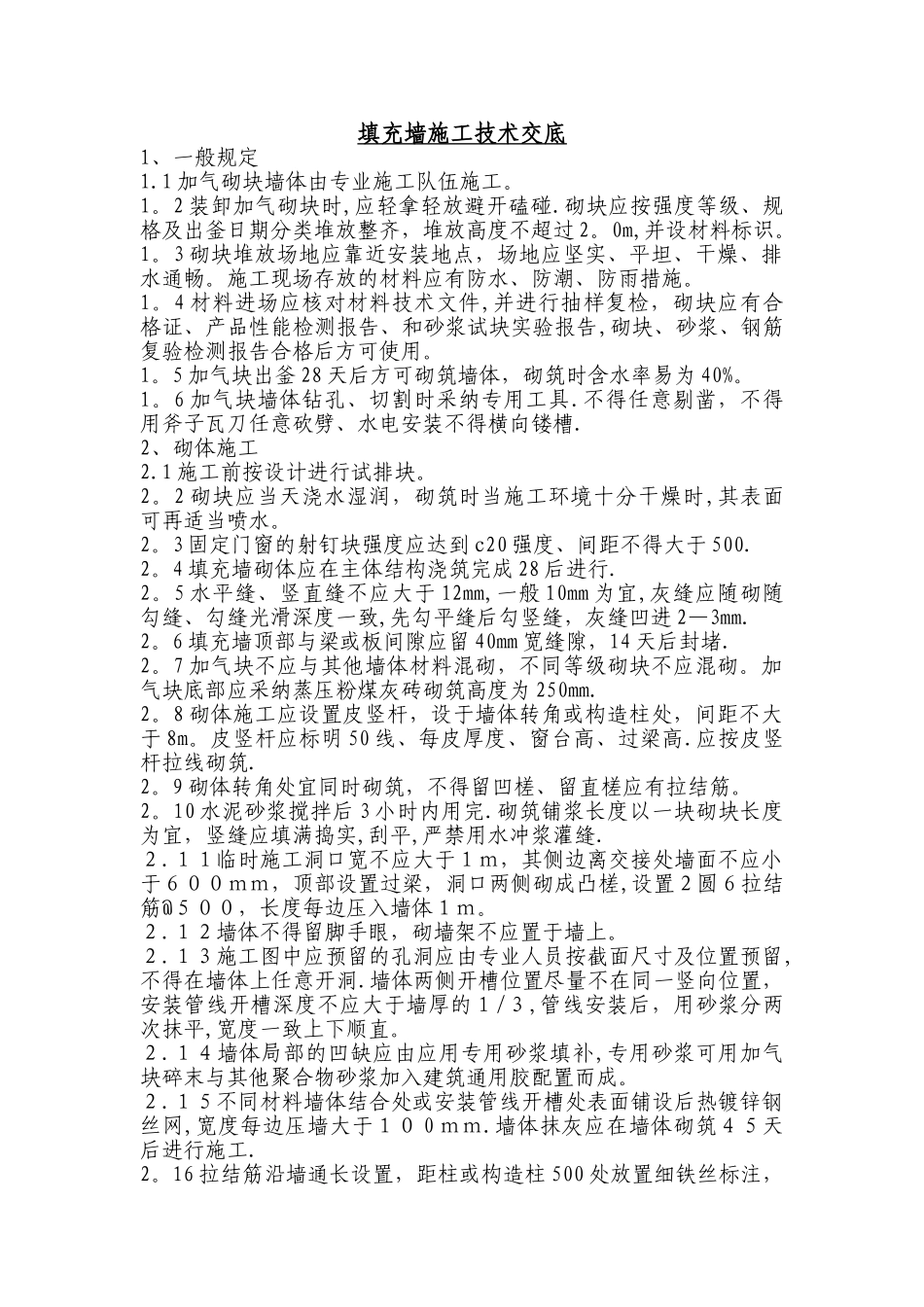

填充墙施工技术交底1、一般规定1
1 加气砌块墙体由专业施工队伍施工
2 装卸加气砌块时,应轻拿轻放避开磕碰
砌块应按强度等级、规格及出釜日期分类堆放整齐,堆放高度不超过 2
0m,并设材料标识
3 砌块堆放场地应靠近安装地点,场地应坚实、平坦、干燥、排水通畅
施工现场存放的材料应有防水、防潮、防雨措施
4 材料进场应核对材料技术文件,并进行抽样复检,砌块应有合格证、产品性能检测报告、和砂浆试块实验报告,砌块、砂浆、钢筋复验检测报告合格后方可使用
5 加气块出釜 28 天后方可砌筑墙体,砌筑时含水率易为 40%
6 加气块墙体钻孔、切割时采纳专用工具
不得任意剔凿,不得用斧子瓦刀任意砍劈、水电安装不得横向镂槽
2、砌体施工2
1 施工前按设计进行试排块
2 砌块应当天浇水湿润,砌筑时当施工环境十分干燥时,其表面可再适当喷水
3 固定门窗的射钉块强度应达到 c20 强度、间距不得大于 500
4 填充墙砌体应在主体结构浇筑完成 28 后进行
5 水平缝、竖直缝不应大于 12mm,一般 10mm 为宜,灰缝应随砌随勾缝、勾缝光滑深度一致,先勾平缝后勾竖缝,灰缝凹进 2—3mm
6 填充墙顶部与梁或板间隙应留 40mm 宽缝隙,14 天后封堵
7 加气块不应与其他墙体材料混砌,不同等级砌块不应混砌
加气块底部应采纳蒸压粉煤灰砖砌筑高度为 250mm
8 砌体施工应设置皮竖杆,设于墙体转角或构造柱处,间距不大于 8m
皮竖杆应标明 50 线、每皮厚度、窗台高、过梁高
应按皮竖杆拉线砌筑
9 砌体转角处宜同时砌筑,不得留凹槎、留直槎应有拉结筋
10 水泥砂浆搅拌后 3 小时内用完
砌筑铺浆长度以一块砌块长度为宜,竖缝应填满捣实,刮平,严禁用水冲浆灌缝
11临时施工洞口宽不应大于1m,其侧边离交接处墙面不应小于600mm,顶部
