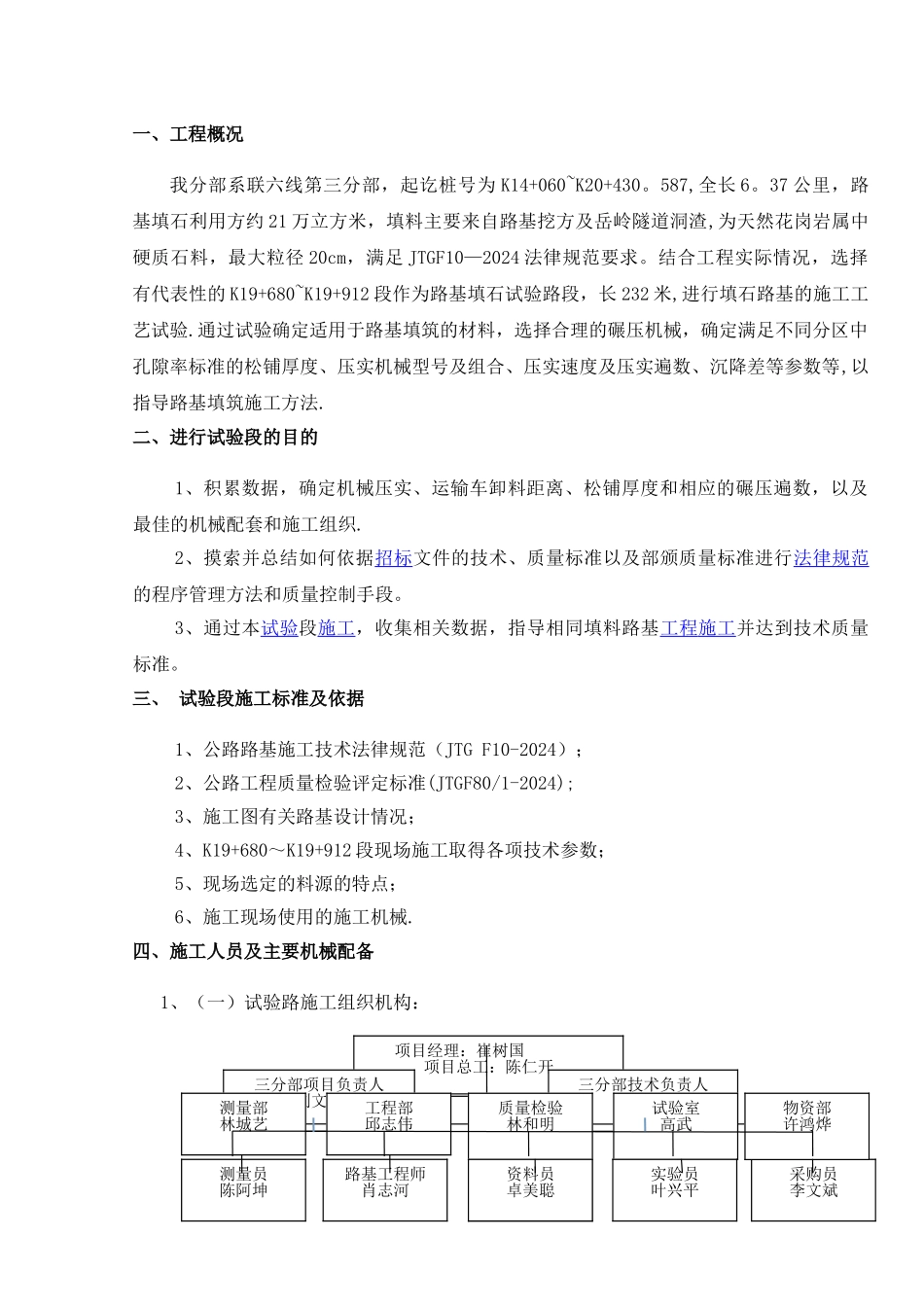

填石路基试验段 K19+680~K19+912 段施工方案编制:审核: 审定:中国建筑股份有限公司国省干线联六线龙海浮宫至许林头段公路工程2024 年 10 月 14 日目录一、工程概况 1二、进行试验段的目的 1 三、试验段施工标准及依据 1 四、施工人员及主要机械配备 1 五、填石路基填筑试验段 2 六、施工工艺及流程 3 七、质量保证措施 6 八、安全环保措施 7 九、环境保护措施 8 一、工程概况我分部系联六线第三分部,起讫桩号为 K14+060~K20+430
587,全长 6
37 公里,路基填石利用方约 21 万立方米,填料主要来自路基挖方及岳岭隧道洞渣,为天然花岗岩属中硬质石料,最大粒径 20cm,满足 JTGF10—2024 法律规范要求
结合工程实际情况,选择有代表性的 K19+680~K19+912 段作为路基填石试验路段,长 232 米,进行填石路基的施工工艺试验
通过试验确定适用于路基填筑的材料,选择合理的碾压机械,确定满足不同分区中孔隙率标准的松铺厚度、压实机械型号及组合、压实速度及压实遍数、沉降差等参数等,以指导路基填筑施工方法
二、进行试验段的目的1、积累数据,确定机械压实、运输车卸料距离、松铺厚度和相应的碾压遍数,以及最佳的机械配套和施工组织
2、摸索并总结如何依据招标文件的技术、质量标准以及部颁质量标准进行法律规范的程序管理方法和质量控制手段
3、通过本试验段施工,收集相关数据,指导相同填料路基工程 施工 并达到技术质量标准
三、 试验段施工标准及依据1、公路路基施工技术法律规范(JTG F10-2024);2、公路工程质量检验评定标准(JTGF80/1-2024);3、施工图有关路基设计情况;4、K19+680~K19+912 段现场施工取得各项技术参数;5、现场选定的料源的特点;6、施工现场使用的施工机械

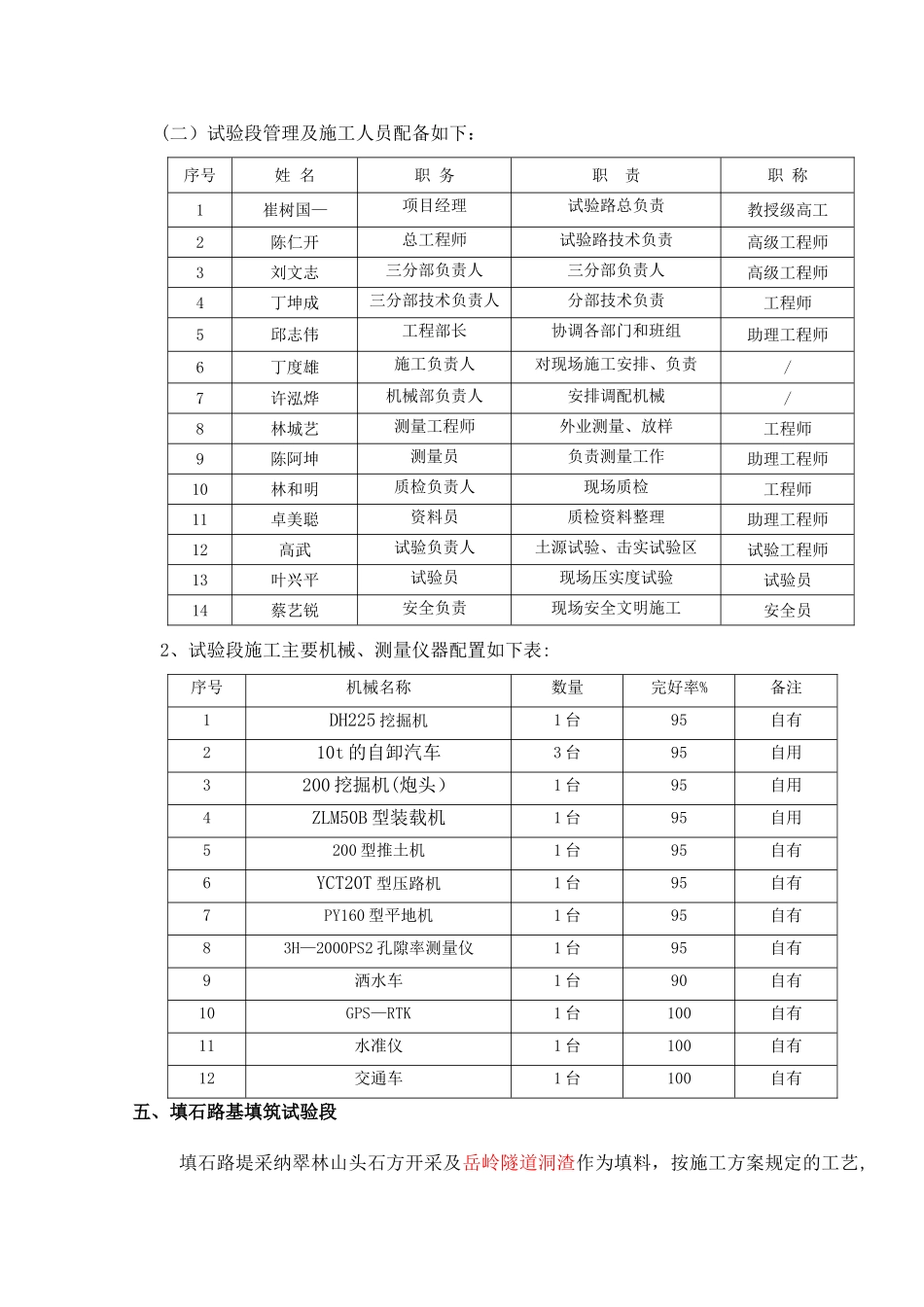

四、施工人员及主要机械配备1
