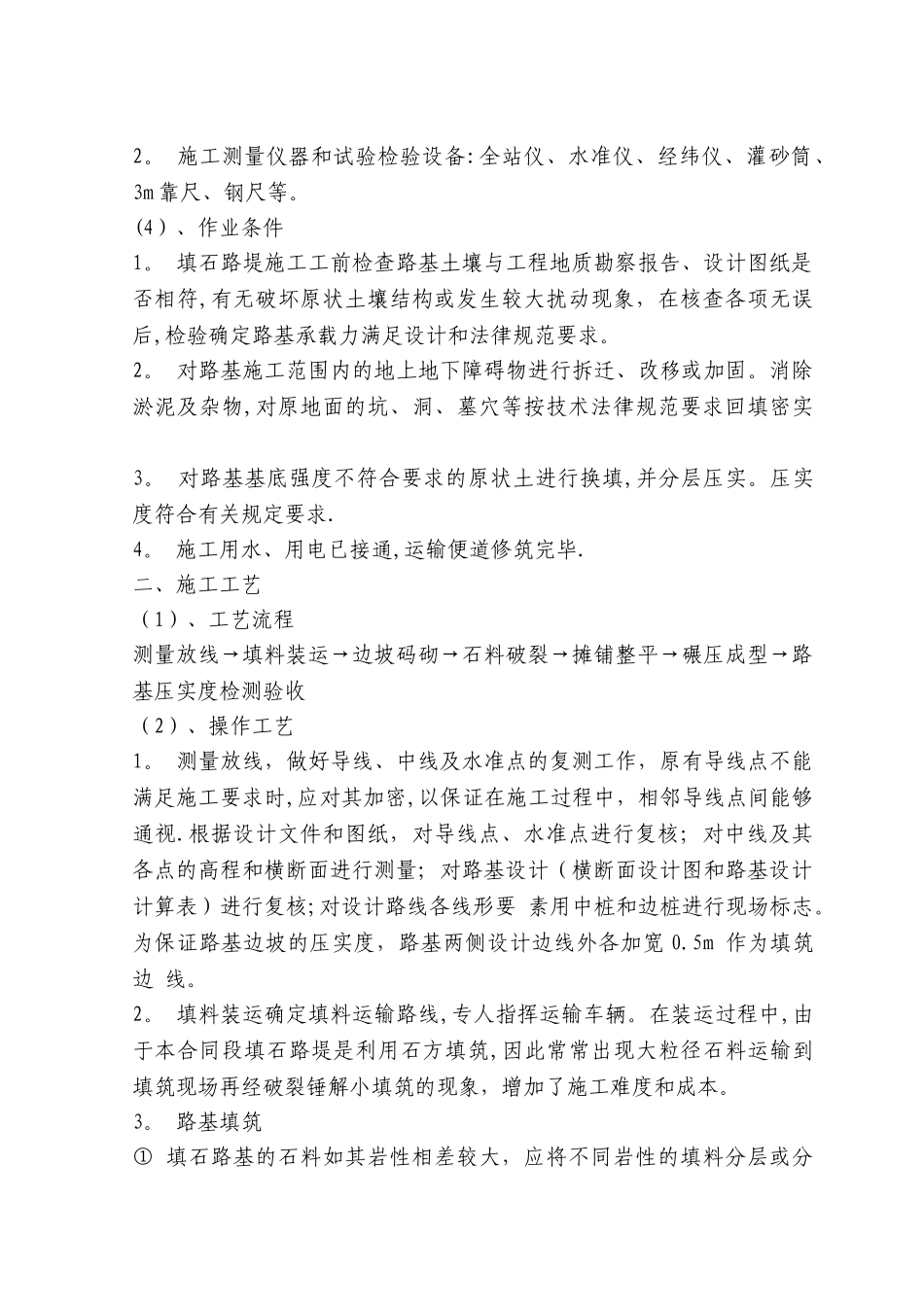

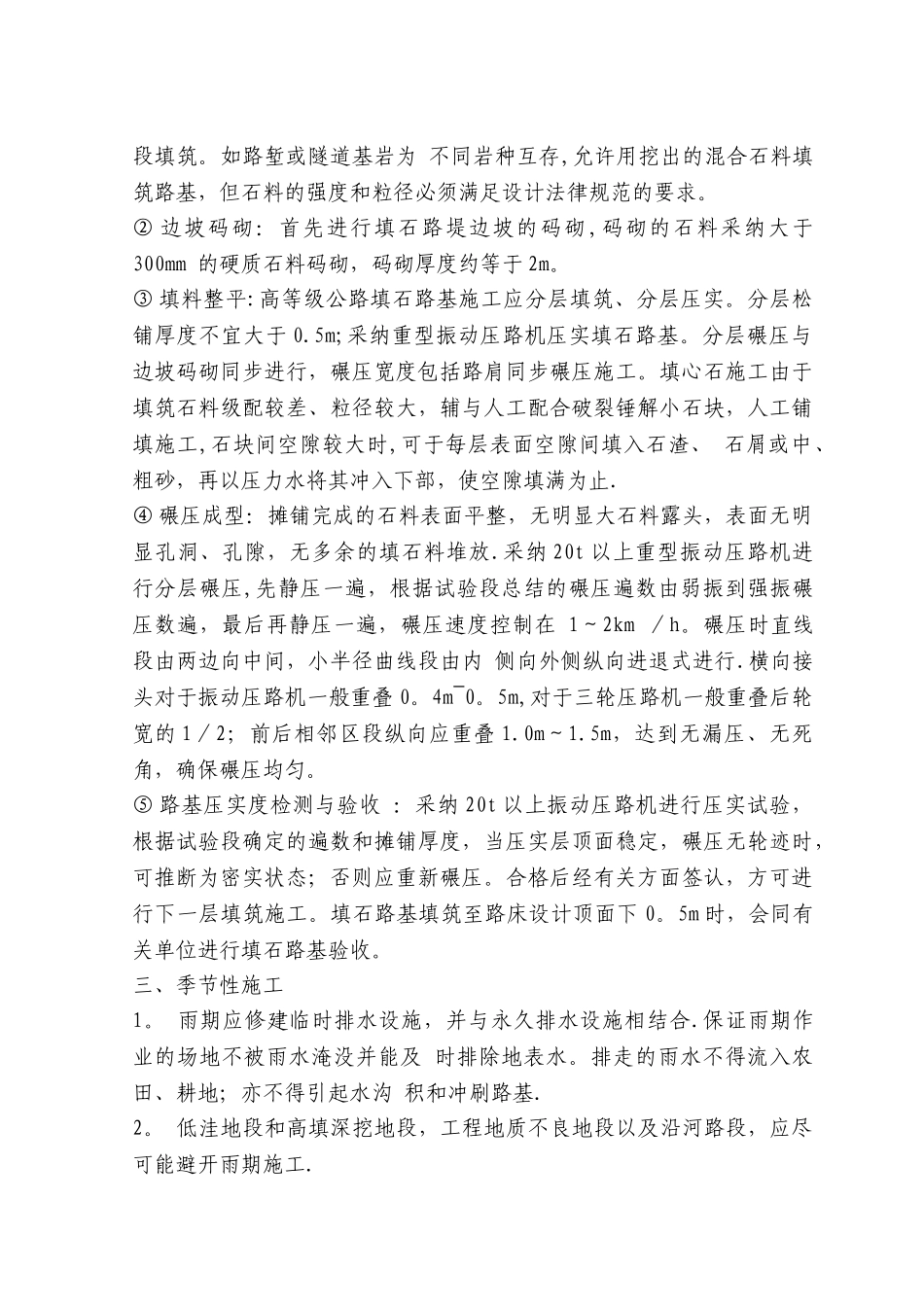

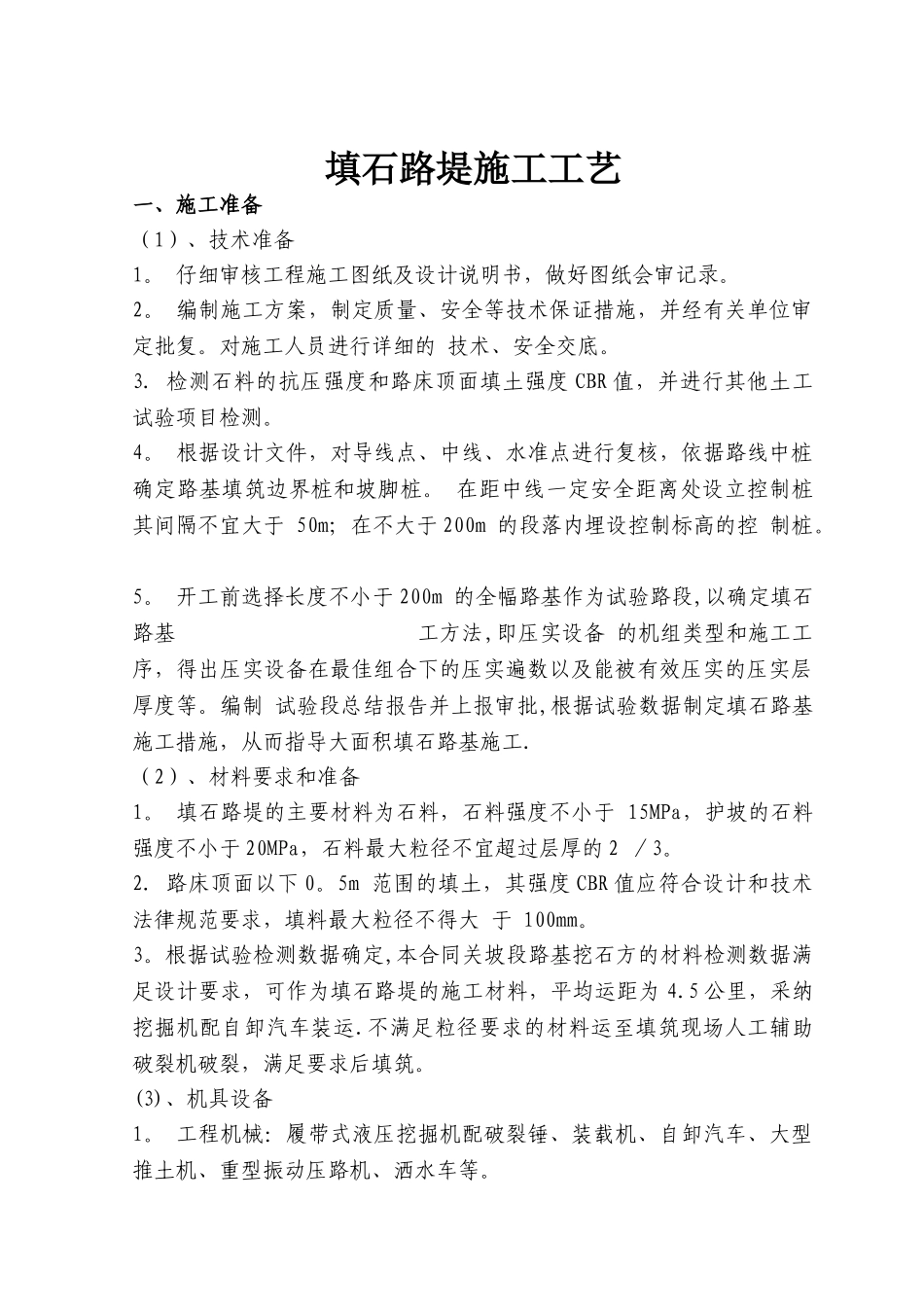

填石路堤施工工艺一、施工准备(1)、技术准备 1
仔细审核工程施工图纸及设计说明书,做好图纸会审记录
编制施工方案,制定质量、安全等技术保证措施,并经有关单位审定批复
对施工人员进行详细的 技术、安全交底
检测石料的抗压强度和路床顶面填土强度 CBR 值,并进行其他土工试验项目检测
根据设计文件,对导线点、中线、水准点进行复核,依据路线中桩确定路基填筑边界桩和坡脚桩
在距中线一定安全距离处设立控制桩其间隔不宜大于 50m;在不大于 200m 的段落内埋设控制标高的控 制桩
开工前选择长度不小于 200m 的全幅路基作为试验路段,以确定填石路基 工方法,即压实设备 的机组类型和施工工序,得出压实设备在最佳组合下的压实遍数以及能被有效压实的压实层厚度等
编制 试验段总结报告并上报审批,根据试验数据制定填石路基施工措施,从而指导大面积填石路基施工
(2)、材料要求和准备1
填石路堤的主要材料为石料,石料强度不小于 15MPa,护坡的石料强度不小于 20MPa,石料最大粒径不宜超过层厚的 2 /3
路床顶面以下 0
5m 范围的填土,其强度 CBR 值应符合设计和技术法律规范要求,填料最大粒径不得大 于 100mm
根据试验检测数据确定,本合同关坡段路基挖石方的材料检测数据满足设计要求,可作为填石路堤的施工材料,平均运距为 4
5 公里,采纳挖掘机配自卸汽车装运
不满足粒径要求的材料运至填筑现场人工辅助破裂机破裂,满足要求后填筑
(3)、机具设备 1
工程机械:履带式液压挖掘机配破裂锤、装载机、自卸汽车、大型推土机、重型振动压路机、洒水车等
施工测量仪器和试验检验设备:全站仪、水准仪、经纬仪、灌砂筒、3m 靠尺、钢尺等
(4)、作业条件1
填石路堤施工工前检查路基土壤与工程地质勘察报告、设计图纸是否相符,有无破坏原
