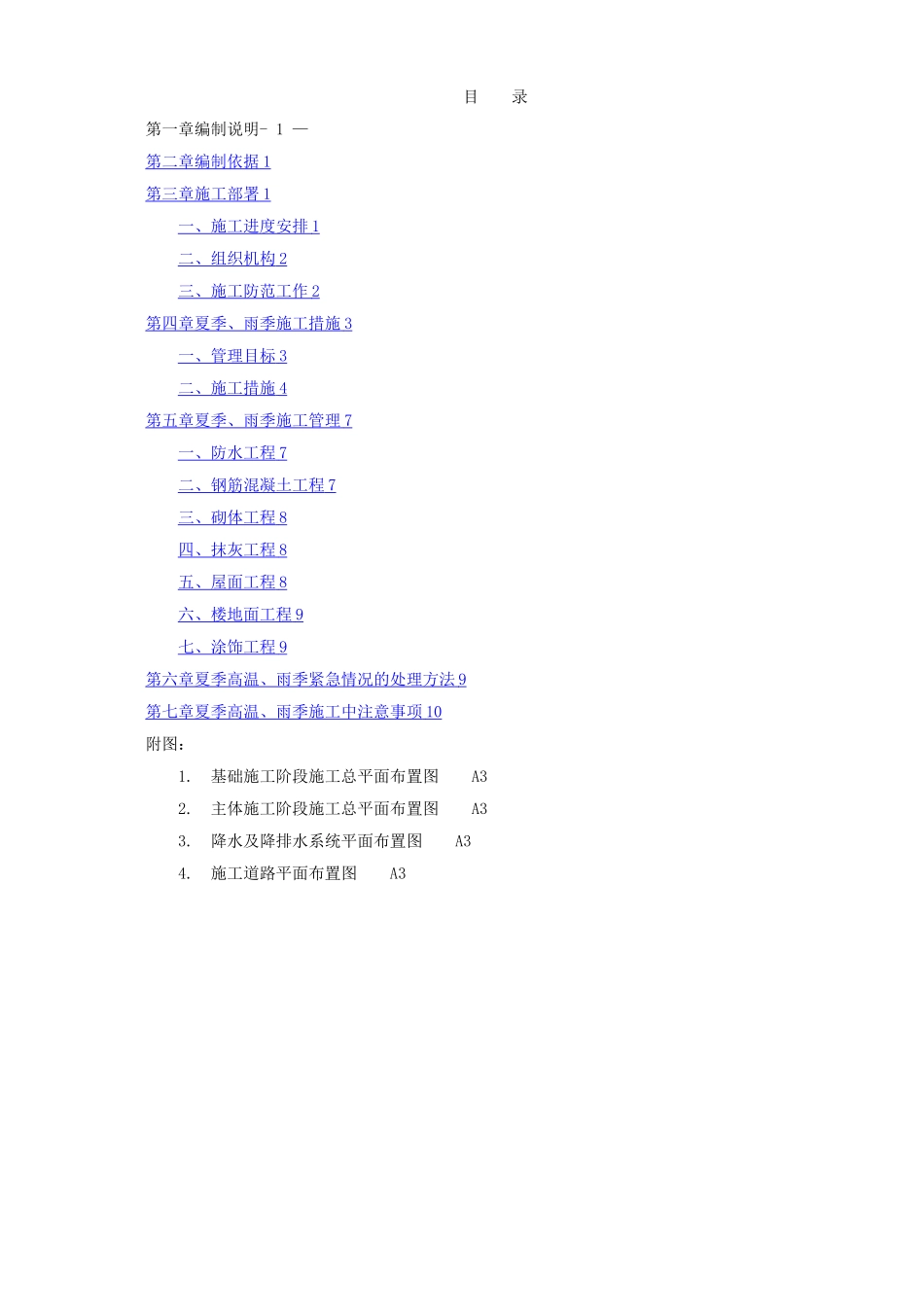

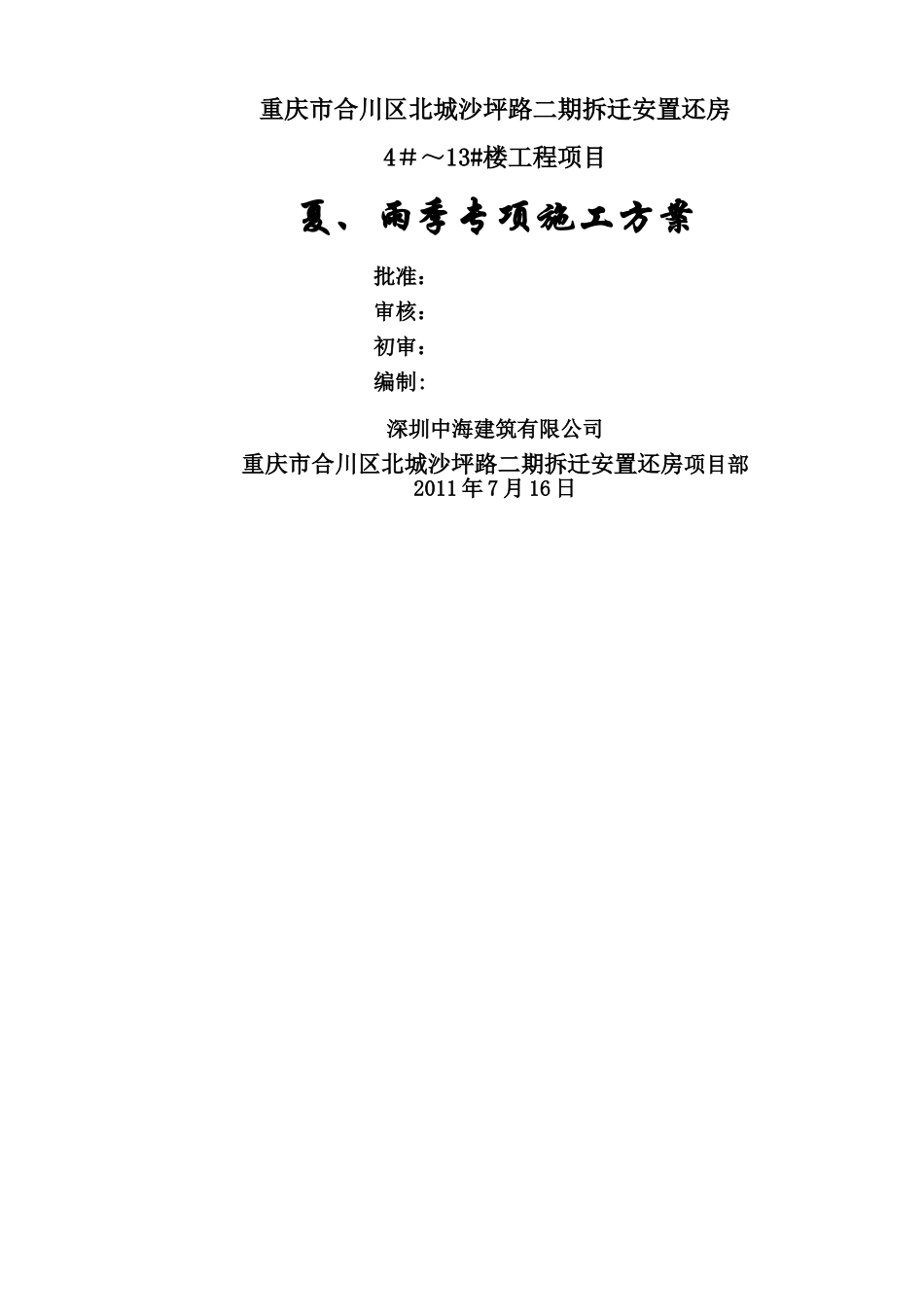

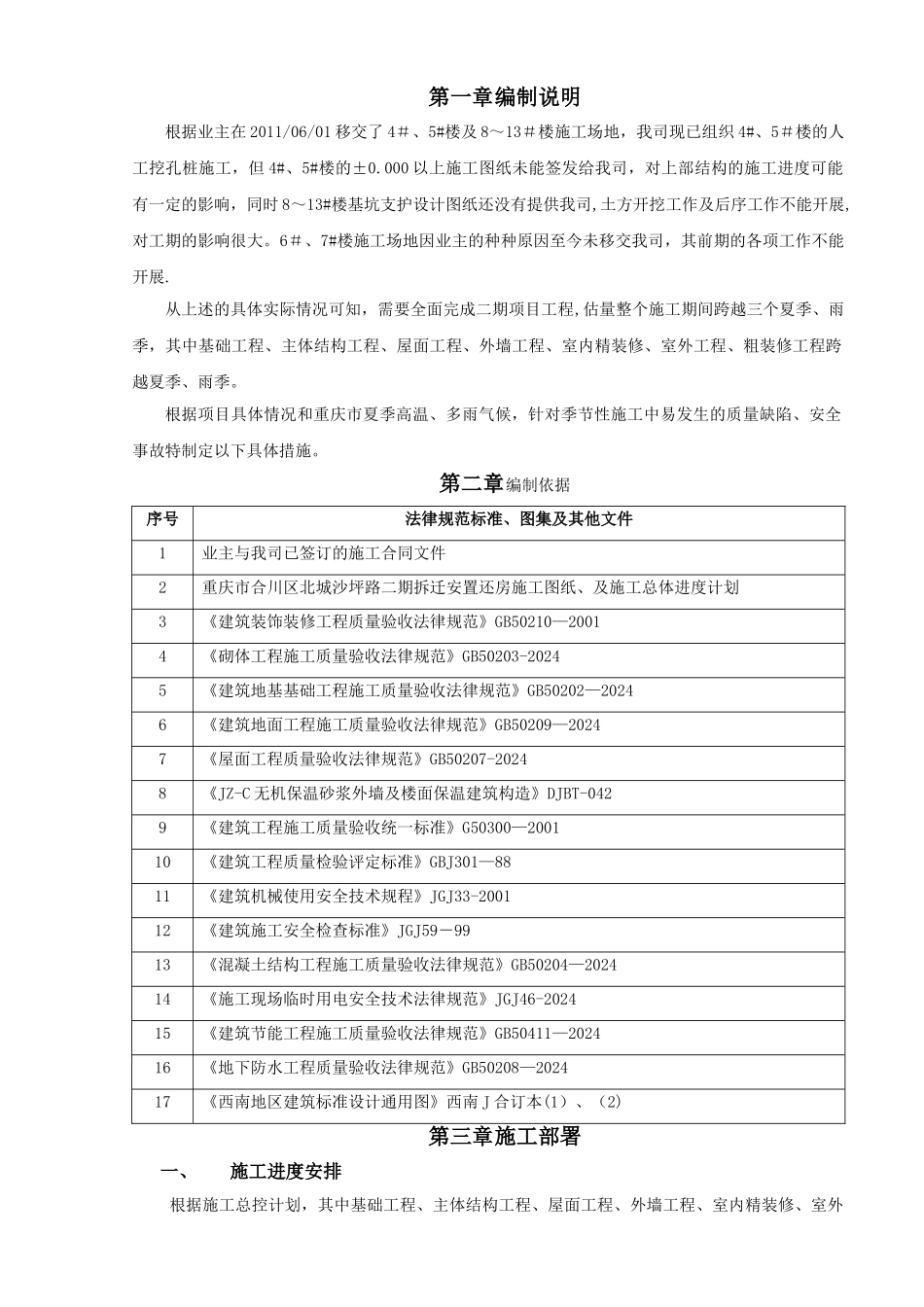

重庆市合川区北城沙坪路二期拆迁安置还房4#~13#楼工程项目夏、雨季专项施工方案批准:审核:初审:编制:深圳中海建筑有限公司重庆市合川区北城沙坪路二期拆迁安置还房项目部2011 年 7 月 16 日目 录第一章编制说明- 1 —第二章编制依据 1 第三章施工部署 1 一、施工进度安排 1 二、组织机构 2 三、施工防范工作 2 第四章夏季、雨季施工措施 3 一、管理目标 3 二、施工措施 4 第五章夏季、雨季施工管理 7 一、防水工程 7 二、钢筋混凝土工程 7 三、砌体工程 8 四、抹灰工程 8 五、屋面工程 8 六、楼地面工程 9 七、涂饰工程 9 第六章夏季高温、雨季紧急情况的处理方法 9 第七章夏季高温、雨季施工中注意事项 10 附图:1.基础施工阶段施工总平面布置图 A32.主体施工阶段施工总平面布置图 A33.降水及降排水系统平面布置图 A34.施工道路平面布置图 A3第一章编制说明根据业主在 2011/06/01 移交了 4#、5#楼及 8~13#楼施工场地,我司现已组织 4#、5#楼的人工挖孔桩施工,但 4#、5#楼的±0.000 以上施工图纸未能签发给我司,对上部结构的施工进度可能有一定的影响,同时 8~13#楼基坑支护设计图纸还没有提供我司,土方开挖工作及后序工作不能开展,对工期的影响很大。6#、7#楼施工场地因业主的种种原因至今未移交我司,其前期的各项工作不能开展.从上述的具体实际情况可知,需要全面完成二期项目工程,估量整个施工期间跨越三个夏季、雨季,其中基础工程、主体结构工程、屋面工程、外墙工程、室内精装修、室外工程、粗装修工程跨越夏季、雨季。根据项目具体情况和重庆市夏季高温、多雨气候,针对季节性施工中易发生的质量缺陷、安全事故特制定以下具体措施。第二章编制依据序号法律规范标准、图集及其他文件1业主与我司已签订的施工合同文件2重庆市合川区北城沙坪路二期拆迁安置还房施工图纸、及施工总体进度计划3《建筑装饰装修工程质量验收法律规范》GB50210—20014《砌体工程施工质量验收法律规范》GB50203-20245《建筑地基基础工程施工质量验收法律规范》GB50202—20246《建筑地面工程施工质量验收法律规范》GB50209—20247《屋面工程质量验收法律规范》GB50207-20248《JZ-C 无机保温砂浆外墙及楼面保温建筑构造》DJBT-0429《建筑工程施工质量验收统一标准》G50300—200110《建筑工程质量检验评定标准》GBJ301—8811《建筑机械使用安全技术规程》JGJ33-200112《建筑施工安全检查标准》J...
