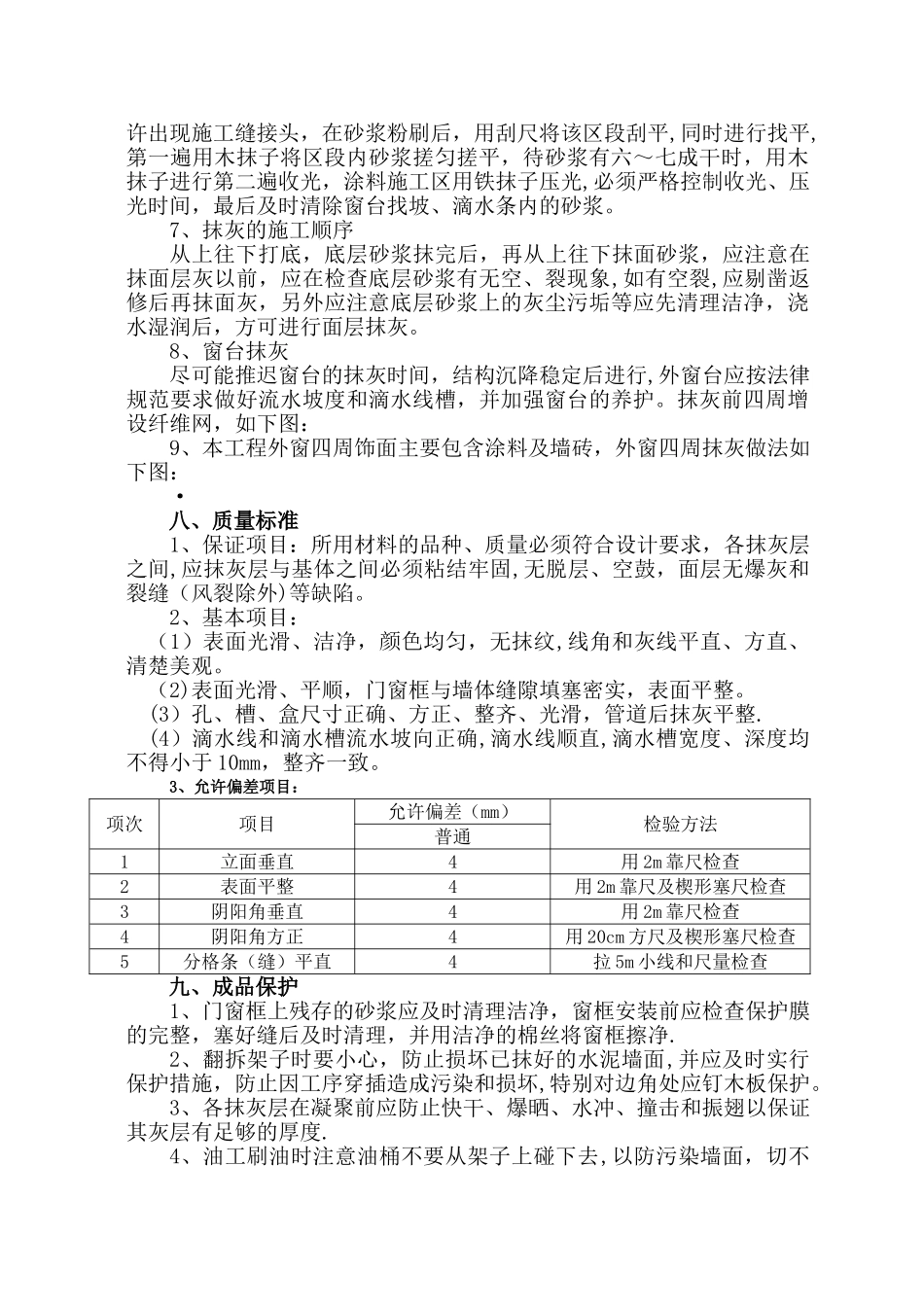

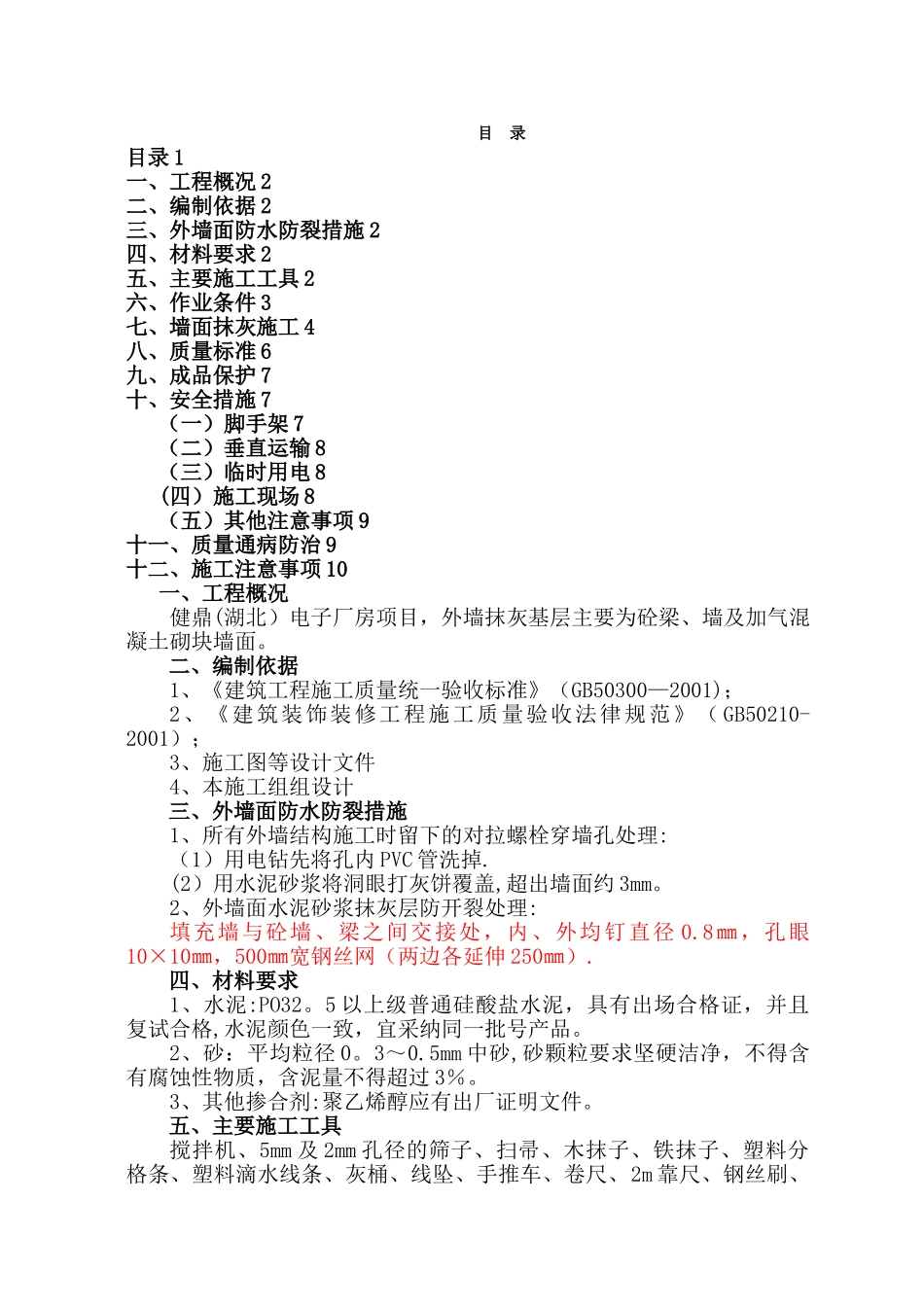

目 录目录 1一、工程概况 2二、编制依据 2三、外墙面防水防裂措施 2四、材料要求 2五、主要施工工具 2六、作业条件 3七、墙面抹灰施工 4八、质量标准 6九、成品保护 7十、安全措施 7(一)脚手架 7(二)垂直运输 8(三)临时用电 8(四)施工现场 8(五)其他注意事项 9十一、质量通病防治 9十二、施工注意事项 10一、工程概况健鼎(湖北)电子厂房项目,外墙抹灰基层主要为砼梁、墙及加气混凝土砌块墙面。 二、编制依据1、《建筑工程施工质量统一验收标准》(GB50300—2001);2、《建筑装饰装修工程施工质量验收法律规范》( GB50210-2001);3、施工图等设计文件4、本施工组组设计三、外墙面防水防裂措施1、所有外墙结构施工时留下的对拉螺栓穿墙孔处理:(1)用电钻先将孔内 PVC 管洗掉.(2)用水泥砂浆将洞眼打灰饼覆盖,超出墙面约 3mm。2、外墙面水泥砂浆抹灰层防开裂处理:填充墙与砼墙、梁之间交接处,内、外均钉直径 0.8㎜,孔眼10×10㎜,500㎜宽钢丝网(两边各延伸 250㎜).四、材料要求1、水泥:PO32。5 以上级普通硅酸盐水泥,具有出场合格证,并且复试合格,水泥颜色一致,宜采纳同一批号产品。2、砂:平均粒径 0。3~0.5mm 中砂,砂颗粒要求坚硬洁净,不得含有腐蚀性物质,含泥量不得超过 3%。3、其他掺合剂:聚乙烯醇应有出厂证明文件。五、主要施工工具搅拌机、5mm 及 2mm 孔径的筛子、扫帚、木抹子、铁抹子、塑料分格条、塑料滴水线条、灰桶、线坠、手推车、卷尺、2m 靠尺、钢丝刷、锤子等。六、作业条件1、结构工程全部完成,并经过有关部门验收,符合隐蔽要求.2、抹灰前应检查门窗框的搁置是否正确,与墙体连接是否牢固,连接处的缝隙应用 1:3 防水砂浆,分层填塞密实。3、砖墙基体表面的灰尘、污垢和油渍等,要清理洁净,并洒水湿润。4、预埋件等应提前安装好,结构施工墙面上的预埋孔洞要提前堵塞严密,将柱、过梁、悬挑板等凸出墙面混凝土剔平,凹处提前刷净,用水湿润后,再用 1:3 水泥砂浆分层补平。5、外墙大面积施工前应先做样板,经鉴定合格并确定施工方法后,再大面积组织施工。6、施工时使用的外架应提前准备好,横竖杆要离开墙壁面及墙角200~250mm,以利操作。为减少抹灰接搓,保证抹灰面的平整,外架应在作业层满铺脚手板,并使用铁丝绑扎牢固,以满足施工要求。7、抹灰前应检查基体表面的平整,以决定其抹灰厚度,抹灰前应在大角的两面,阳台弹出抹灰层的控制线,以作为打底的依据...
