外墙水泥发泡保温板施工方案

外墙水泥发泡保温板施工方案_第1页
1/6
外墙水泥发泡保温板施工方案_第2页
2/6
外墙水泥发泡保温板施工方案_第3页
3/6

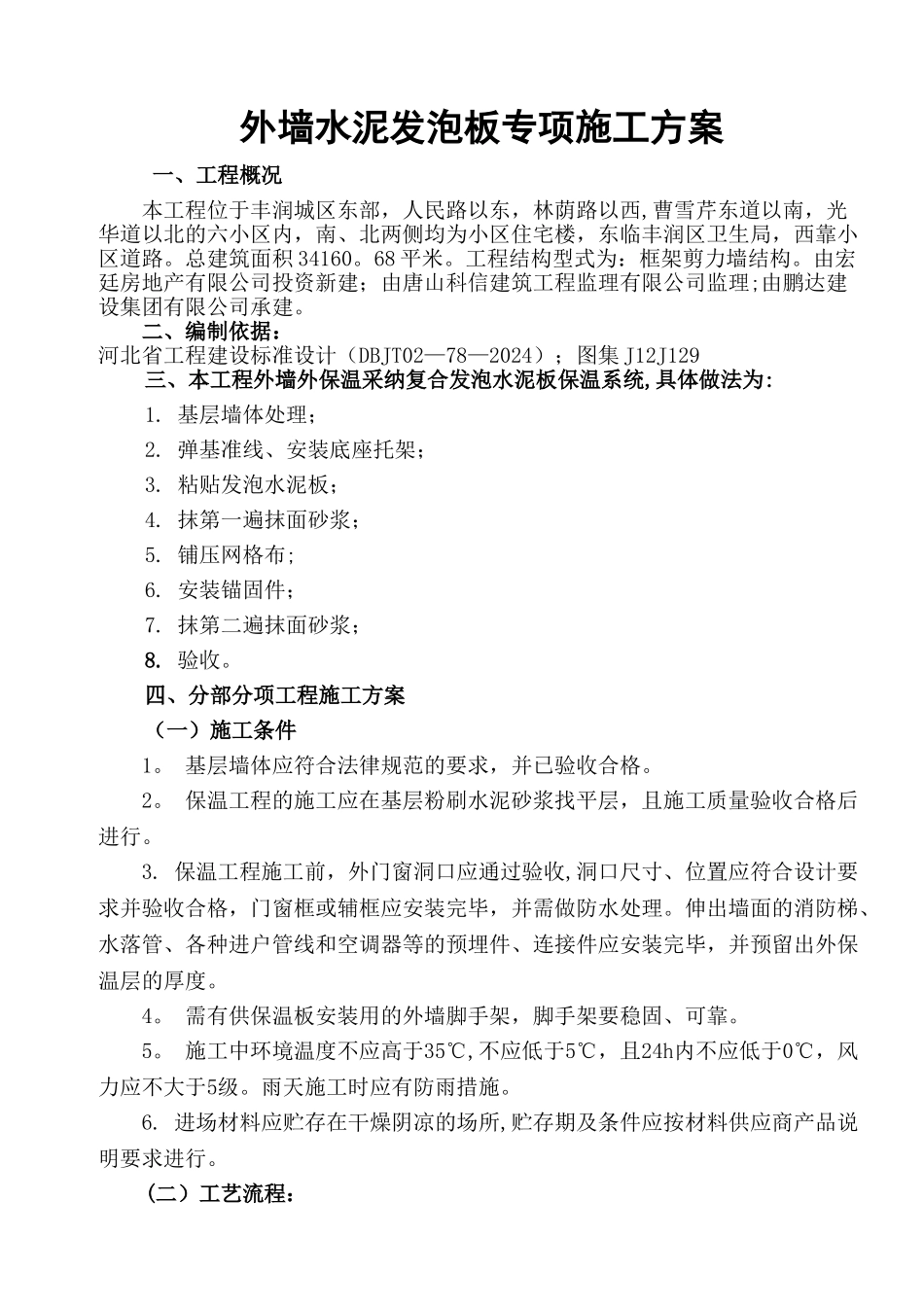

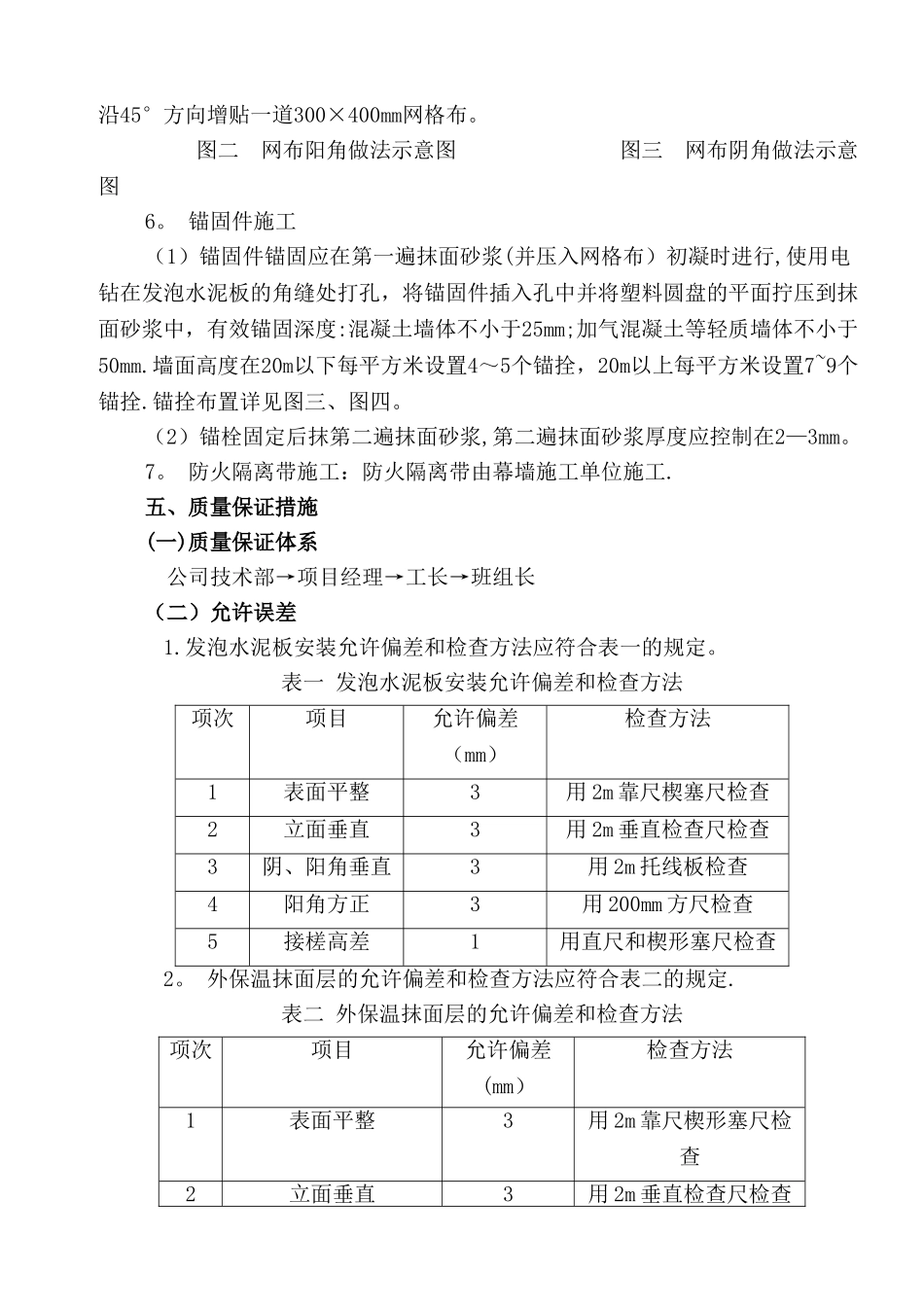

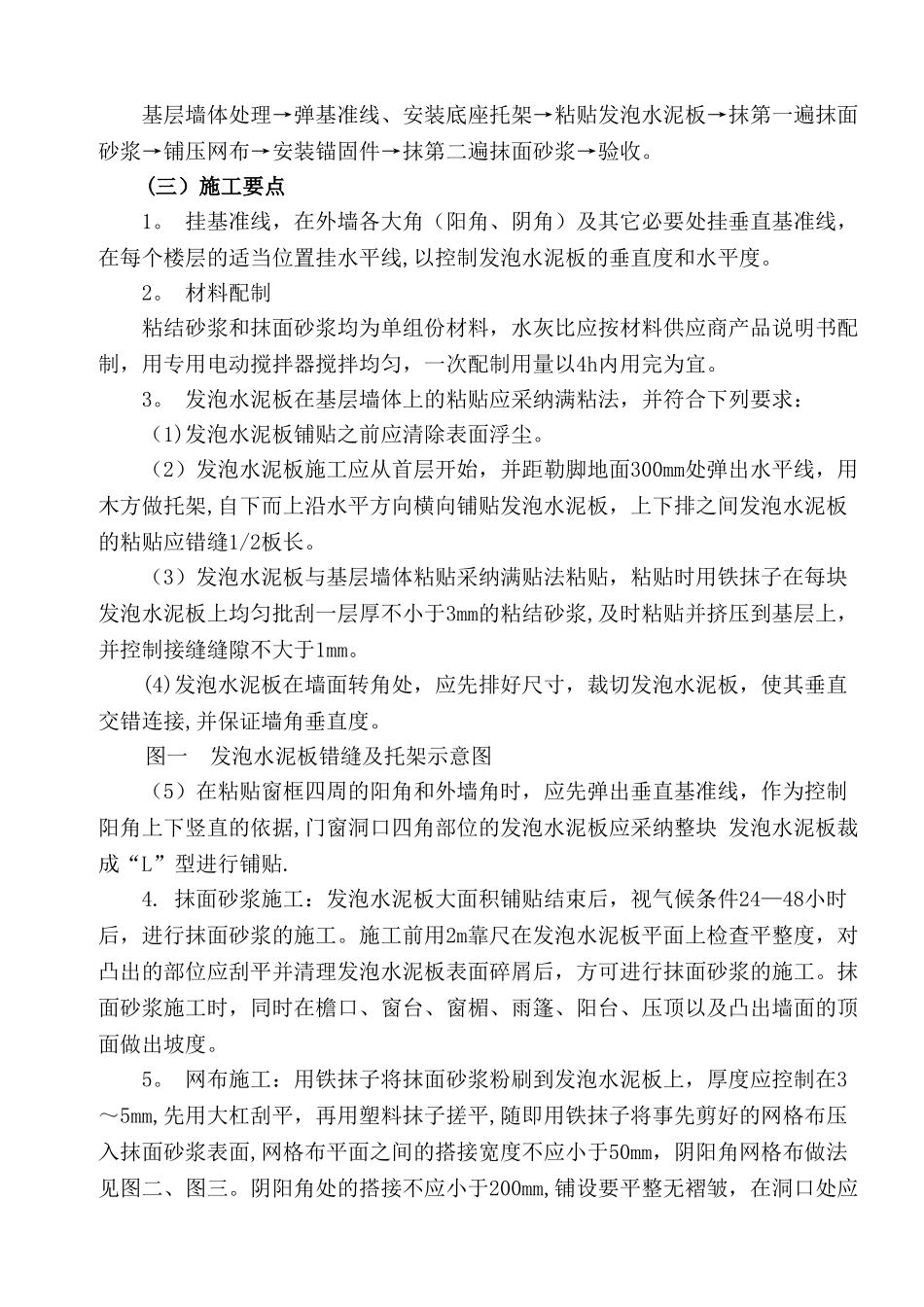

外墙水泥发泡板专项施工方案 一、工程概况本工程位于丰润城区东部,人民路以东,林荫路以西,曹雪芹东道以南,光华道以北的六小区内,南、北两侧均为小区住宅楼,东临丰润区卫生局,西靠小区道路。总建筑面积 34160。68 平米。工程结构型式为:框架剪力墙结构。由宏廷房地产有限公司投资新建;由唐山科信建筑工程监理有限公司监理;由鹏达建设集团有限公司承建。二、编制依据:河北省工程建设标准设计(DBJT02—78—2024);图集 J12J129三、本工程外墙外保温采纳复合发泡水泥板保温系统,具体做法为:1. 基层墙体处理;2. 弹基准线、安装底座托架;3. 粘贴发泡水泥板;4. 抹第一遍抹面砂浆;5. 铺压网格布;6. 安装锚固件;7. 抹第二遍抹面砂浆;8. 验收。 四、分部分项工程施工方案(一)施工条件1。 基层墙体应符合法律规范的要求,并已验收合格。 2。 保温工程的施工应在基层粉刷水泥砂浆找平层,且施工质量验收合格后进行。3. 保温工程施工前,外门窗洞口应通过验收,洞口尺寸、位置应符合设计要求并验收合格,门窗框或辅框应安装完毕,并需做防水处理。伸出墙面的消防梯、水落管、各种进户管线和空调器等的预埋件、连接件应安装完毕,并预留出外保温层的厚度。4。 需有供保温板安装用的外墙脚手架,脚手架要稳固、可靠。5。 施工中环境温度不应高于35℃,不应低于5℃,且24h内不应低于0℃,风力应不大于5级。雨天施工时应有防雨措施。6. 进场材料应贮存在干燥阴凉的场所,贮存期及条件应按材料供应商产品说明要求进行。(二)工艺流程:基层墙体处理→弹基准线、安装底座托架→粘贴发泡水泥板→抹第一遍抹面砂浆→铺压网布→安装锚固件→抹第二遍抹面砂浆→验收。(三)施工要点1。 挂基准线,在外墙各大角(阳角、阴角)及其它必要处挂垂直基准线,在每个楼层的适当位置挂水平线,以控制发泡水泥板的垂直度和水平度。2。 材料配制粘结砂浆和抹面砂浆均为单组份材料,水灰比应按材料供应商产品说明书配制,用专用电动搅拌器搅拌均匀,一次配制用量以4h内用完为宜。3。 发泡水泥板在基层墙体上的粘贴应采纳满粘法,并符合下列要求:(1)发泡水泥板铺贴之前应清除表面浮尘。(2)发泡水泥板施工应从首层开始,并距勒脚地面300mm处弹出水平线,用木方做托架,自下而上沿水平方向横向铺贴发泡水泥板,上下排之间发泡水泥板的粘贴应错缝1/2板长。(3)发泡水泥板与基层墙体粘贴采纳满贴法粘贴,粘贴时用铁抹子在每块发泡水泥板上均匀批...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外墙水泥发泡保温板施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
