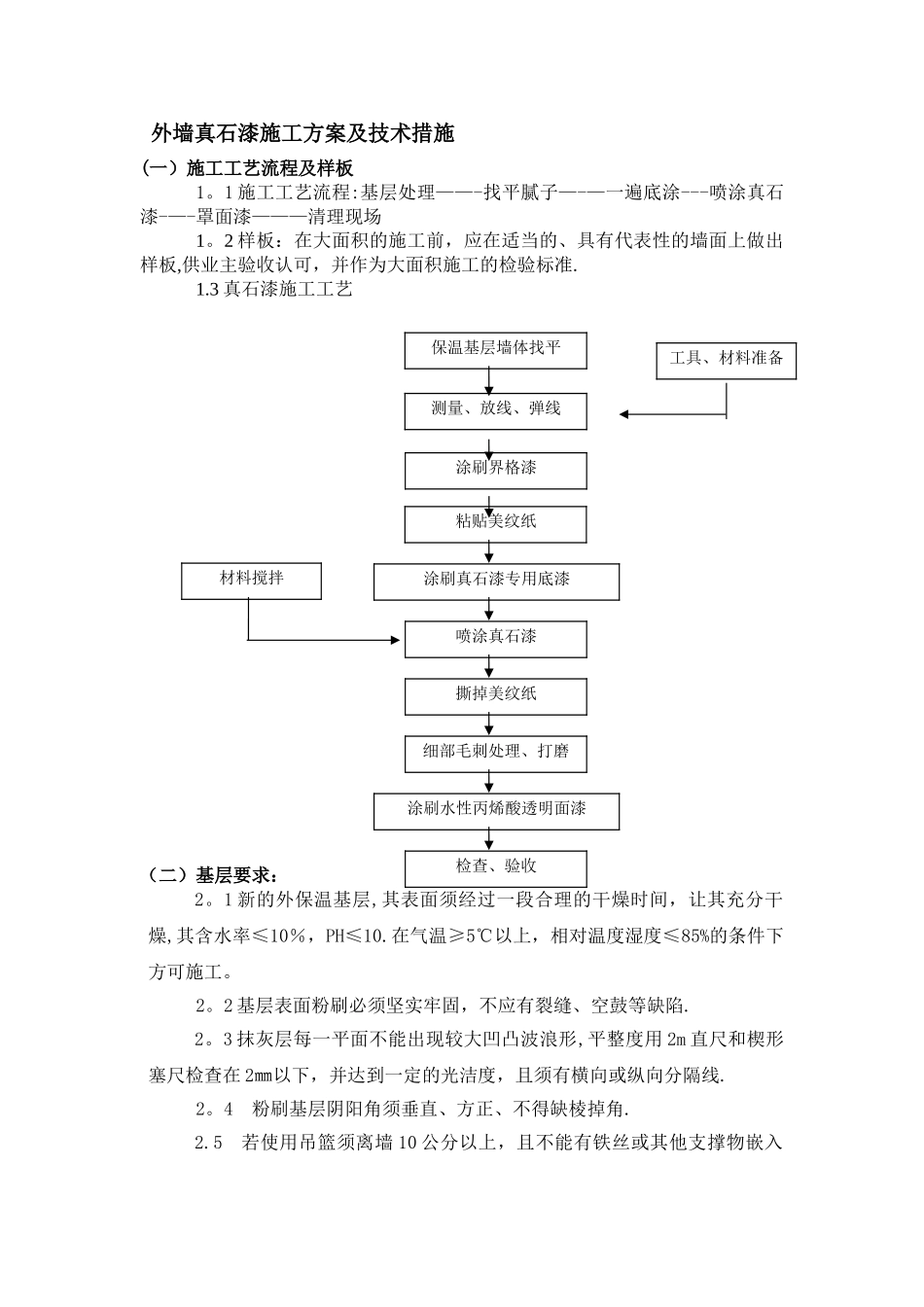

外墙真石漆施工方案及技术措施(一)施工工艺流程及样板 1
1 施工工艺流程:基层处理——-找平腻子—-—一遍底涂---喷涂真石漆-—-罩面漆———清理现场 1
2 样板:在大面积的施工前,应在适当的、具有代表性的墙面上做出样板,供业主验收认可,并作为大面积施工的检验标准
3 真石漆施工工艺(二)基层要求: 2
1 新的外保温基层,其表面须经过一段合理的干燥时间,让其充分干燥,其含水率≤10%,PH≤10
在气温≥5℃以上,相对温度湿度≤85%的条件下方可施工
2 基层表面粉刷必须坚实牢固,不应有裂缝、空鼓等缺陷
3 抹灰层每一平面不能出现较大凹凸波浪形,平整度用 2m 直尺和楔形塞尺检查在 2㎜以下,并达到一定的光洁度,且须有横向或纵向分隔线
4 粉刷基层阴阳角须垂直、方正、不得缺棱掉角

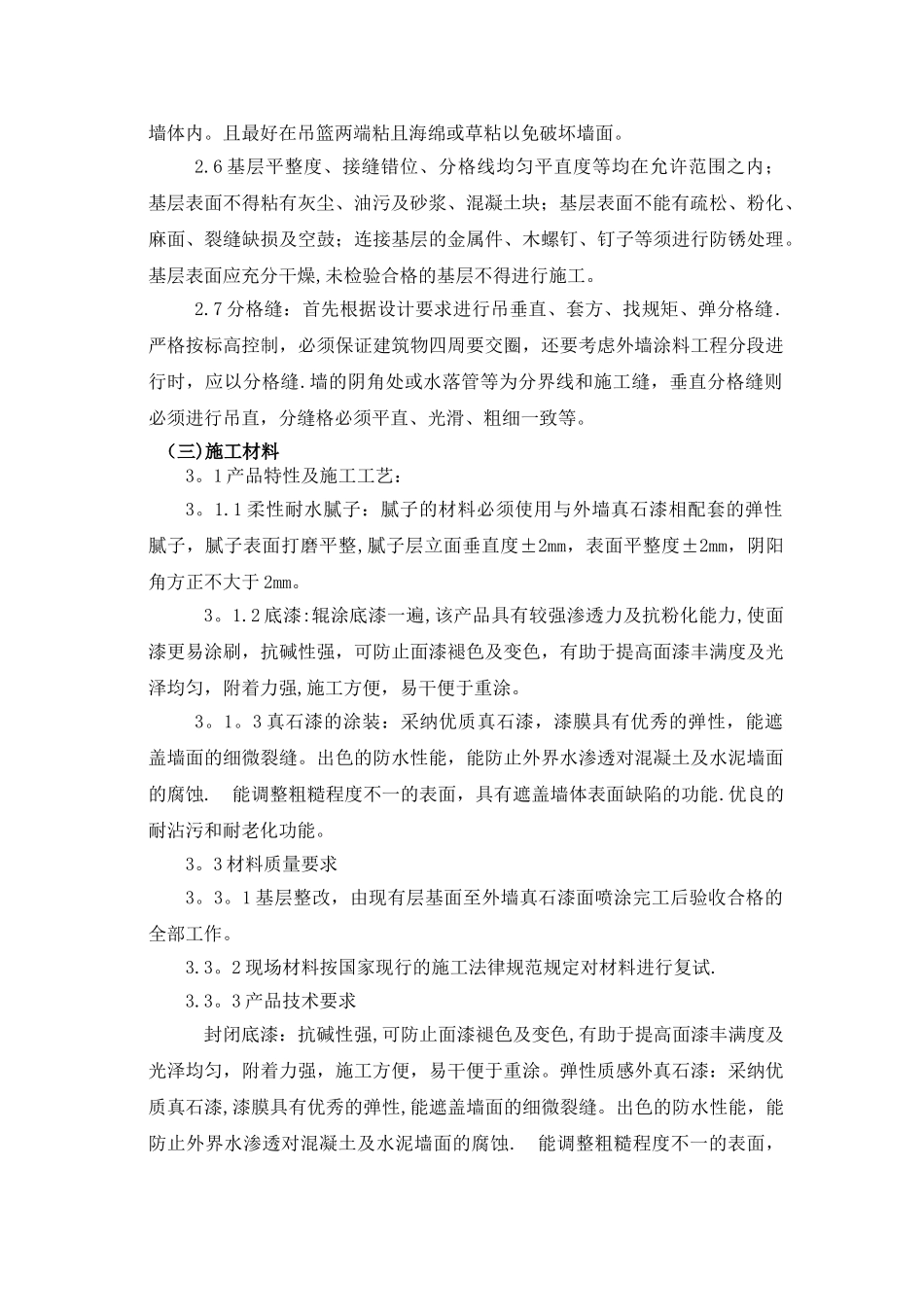

5 若使用吊篮须离墙 10 公分以上,且不能有铁丝或其他支撑物嵌入测量、放线、弹线保温基层墙体找平涂刷界格漆涂刷真石漆专用底漆喷涂真石漆撕掉美纹纸材料搅拌工具、材料准备细部毛刺处理、打磨涂刷水性丙烯酸透明面漆检查、验收粘贴美纹纸墙体内
且最好在吊篮两端粘且海绵或草粘以免破坏墙面
6 基层平整度、接缝错位、分格线均匀平直度等均在允许范围之内;基层表面不得粘有灰尘、油污及砂浆、混凝土块;基层表面不能有疏松、粉化、麻面、裂缝缺损及空鼓;连接基层的金属件、木螺钉、钉子等须进行防锈处理
基层表面应充分干燥,未检验合格的基层不得进行施工
7 分格缝:首先根据设计要求进行吊垂直、套方、找规矩、弹分格缝
严格按标高控制,必须保证建筑物四周要交圈,还要考虑外墙涂料工程分段进行时,应以分格缝
墙的阴角处或水落管等为分界线和施工缝,垂直分格缝则必须进行吊直,分缝格必须平直、光滑、粗细一致等

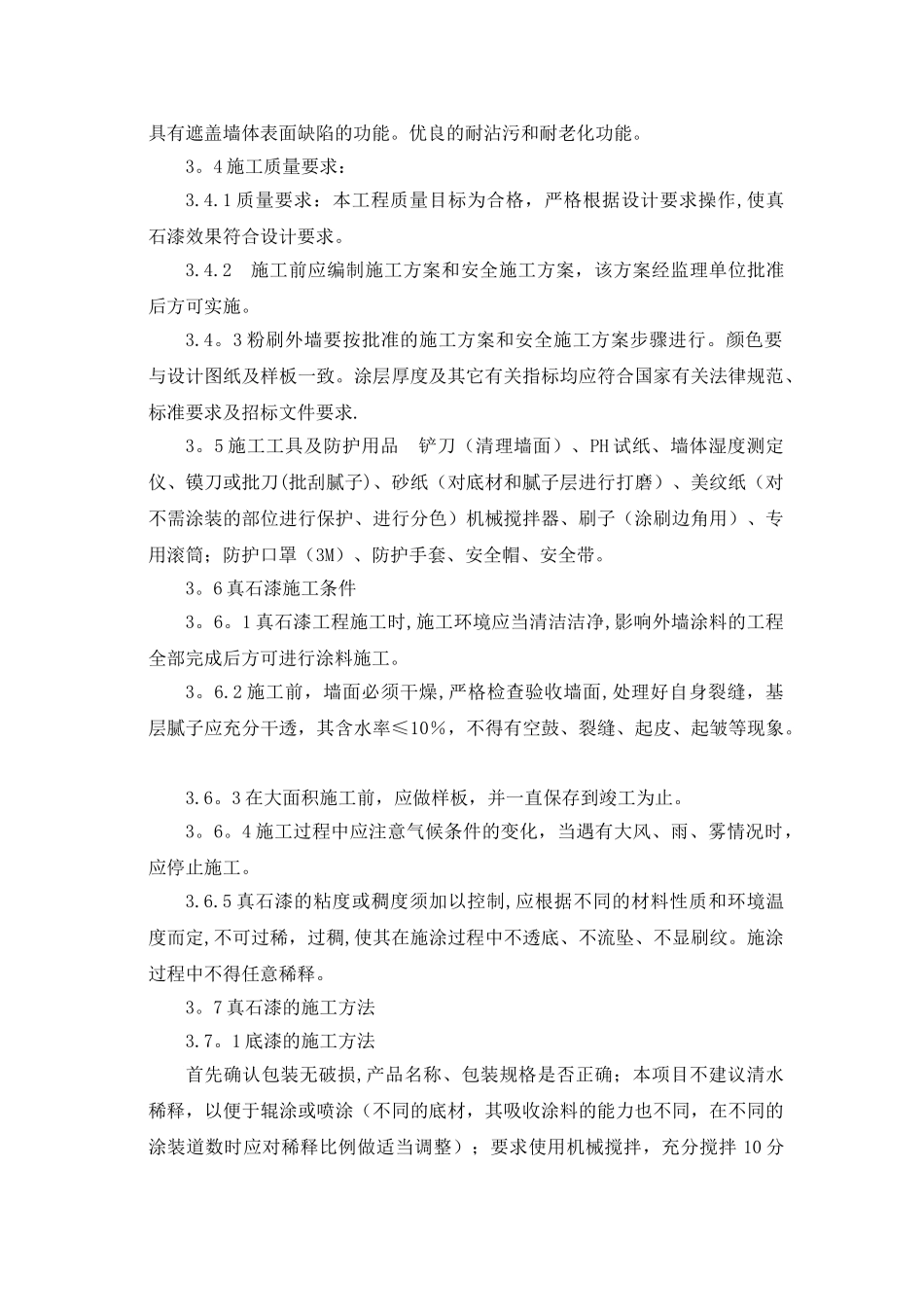

(三)施工材料 3
1 产品特性及施工工艺: 3
1 柔性耐水腻子:腻子的
