XXX 工程外墙真石漆(仿石漆)涂料施工方案编制:审核:批准:XXX 装潢工程有限公司二 0 一 一年一月二 0 日目录1、 工程概况2、 施工组织和管理3、 施工工艺及要求4、 技术准备措施5、 工程投入的主要施工机械设备情况、主要施工机械进场计划6、 确保工程质量的技术组织措施7、 确保安全、文明生产的技术组织措施及要求8、 确保工期的技术组织措施9、 施工协调10、 成品保护措施11、 竣工验收(一)工程概况一、工程情况工程名称:建设单位:xxx 进展有限公司承包单位:xxx 建筑有限公司监理单位:xxx工程地点:xx 区 xx 路施工面积:13 万平方米(二)施工组织和管理一、组织管理机构 根据本工程重要性,我公司决定组织专门的项目部,精心组织、精心施工,确保本工程的质量、工期、安全作业、文明施工等目标得以全面落实
附:项目经理部组织机构(详细见附表)(三)施工工艺及要求一、基面要求a
涂装时基面含水率小于 10%,PH 值小于 10;b
在保温基面上用腻子抹平,无坑洼、空鼓,外墙抹灰质量应达国家标准(2m 靠尺下±2mm),脚手架洞口修补平整;c
局部采纳底腻子修整,直至墙面达到国家中级抹灰标准与SUZUKA 涂料装饰标准

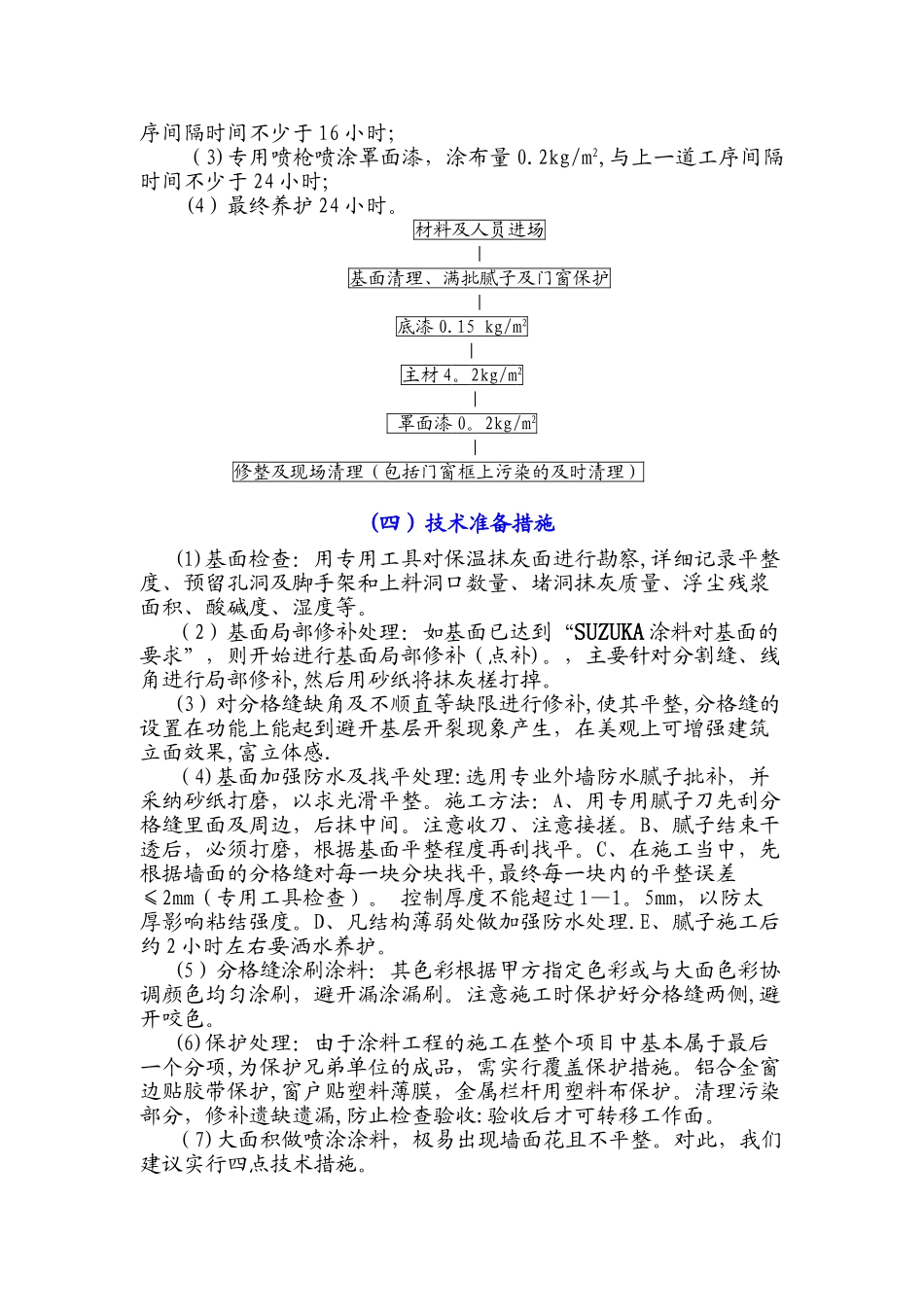

二、施工工艺SUZUKA 真石漆涂料(喷涂工艺)(1)滚涂底漆,短毛滚筒,涂布量 0
15kg/m2;(2)万能喷枪喷涂真石主材,涂布量 4
20kg/m2,与上一道工总经理施工班组长-xxx项目经理-xxx施工 1 组资料员-xxx安全员-xxx项目负责人-xxx施工 2 组施工 3 组施工 4 组序间隔时间不少于 16 小时;(3)专用喷枪喷涂罩面漆,涂布量 0
2kg/m2,与上一道工序间隔时间不少于 24 小时;(4)最终养护 24 小时
材料及人员进场|基面清理、满批腻子及门窗保护|底漆 0
15 kg/m2 | 主材 4
