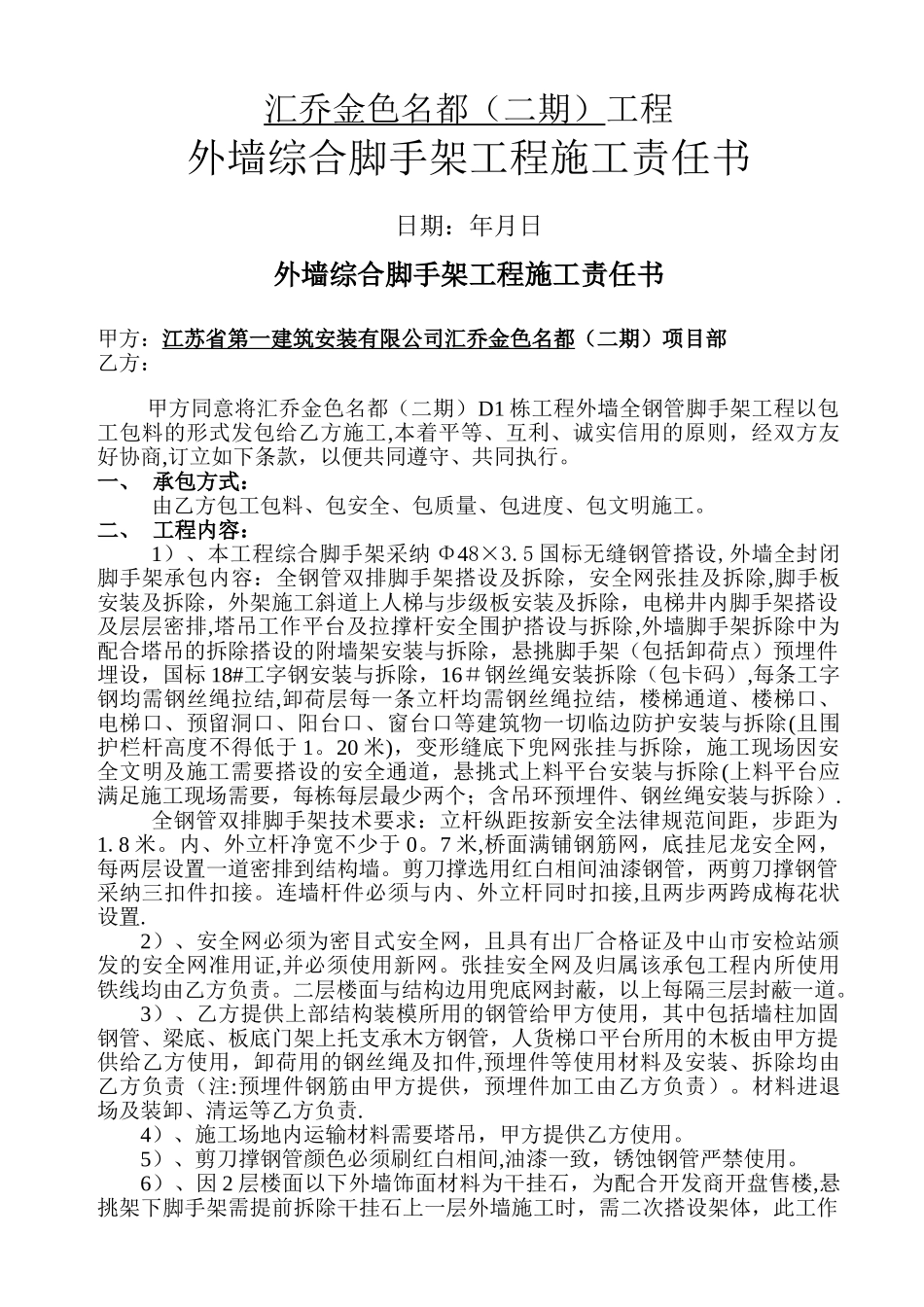

汇乔金色名都(二期)工程外墙综合脚手架工程施工责任书日期:年月日外墙综合脚手架工程施工责任书甲方:江苏省第一建筑安装有限公司汇乔金色名都(二期)项目部乙方: 甲方同意将汇乔金色名都(二期)D1 栋工程外墙全钢管脚手架工程以包工包料的形式发包给乙方施工,本着平等、互利、诚实信用的原则,经双方友好协商,订立如下条款,以便共同遵守、共同执行
一、 承包方式:由乙方包工包料、包安全、包质量、包进度、包文明施工
二、 工程内容:1)、本工程综合脚手架采纳 Φ48×3
5 国标无缝钢管搭设,外墙全封闭脚手架承包内容:全钢管双排脚手架搭设及拆除,安全网张挂及拆除,脚手板安装及拆除,外架施工斜道上人梯与步级板安装及拆除,电梯井内脚手架搭设及层层密排,塔吊工作平台及拉撑杆安全围护搭设与拆除,外墙脚手架拆除中为配合塔吊的拆除搭设的附墙架安装与拆除,悬挑脚手架(包括卸荷点)预埋件埋设,国标 18#工字钢安装与拆除,16#钢丝绳安装拆除(包卡码),每条工字钢均需钢丝绳拉结,卸荷层每一条立杆均需钢丝绳拉结,楼梯通道、楼梯口、电梯口、预留洞口、阳台口、窗台口等建筑物一切临边防护安装与拆除(且围护栏杆高度不得低于 1
20 米),变形缝底下兜网张挂与拆除,施工现场因安全文明及施工需要搭设的安全通道,悬挑式上料平台安装与拆除(上料平台应满足施工现场需要,每栋每层最少两个;含吊环预埋件、钢丝绳安装与拆除)
全钢管双排脚手架技术要求:立杆纵距按新安全法律规范间距,步距为1
内、外立杆净宽不少于 0
7 米,桥面满铺钢筋网,底挂尼龙安全网,每两层设置一道密排到结构墙
剪刀撑选用红白相间油漆钢管,两剪刀撑钢管采纳三扣件扣接
连墙杆件必须与内、外立杆同时扣接,且两步两跨成梅花状设置
2)、安全网必须为密目式安全网,且具有出厂合格证及中山市安检站颁发的安全网准用证,并必须使用新网
张挂安全网及归属该承包工程内
