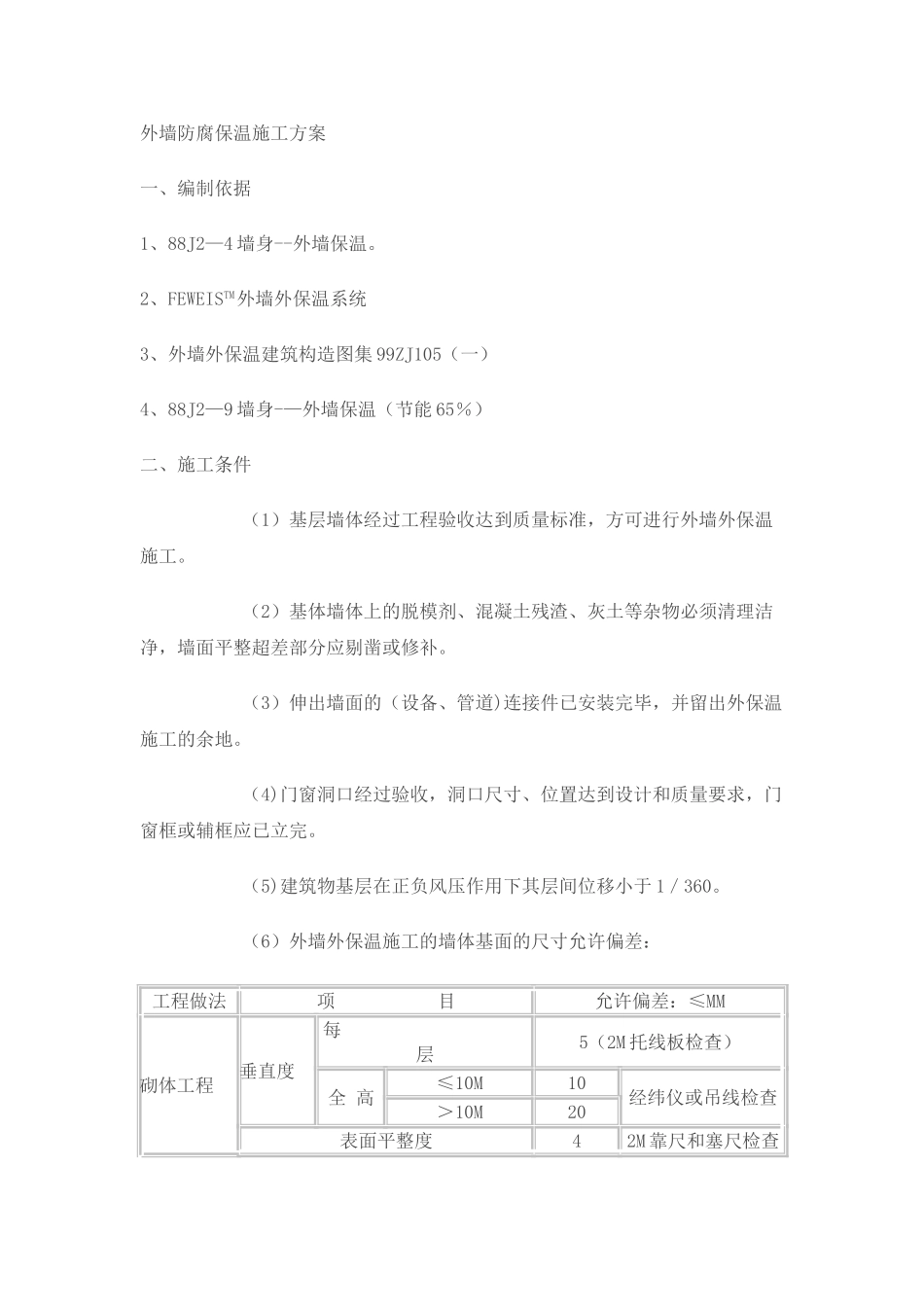

外墙防腐保温施工方案一、编制依据1、88J2—4 墙身--外墙保温
2、FEWEISTM外墙外保温系统3、外墙外保温建筑构造图集 99ZJ105(一)4、88J2—9 墙身-—外墙保温(节能 65%)二、施工条件 (1)基层墙体经过工程验收达到质量标准,方可进行外墙外保温施工
(2)基体墙体上的脱模剂、混凝土残渣、灰土等杂物必须清理洁净,墙面平整超差部分应剔凿或修补
(3)伸出墙面的(设备、管道)连接件已安装完毕,并留出外保温施工的余地
(4)门窗洞口经过验收,洞口尺寸、位置达到设计和质量要求,门窗框或辅框应已立完
(5)建筑物基层在正负风压作用下其层间位移小于 1/360

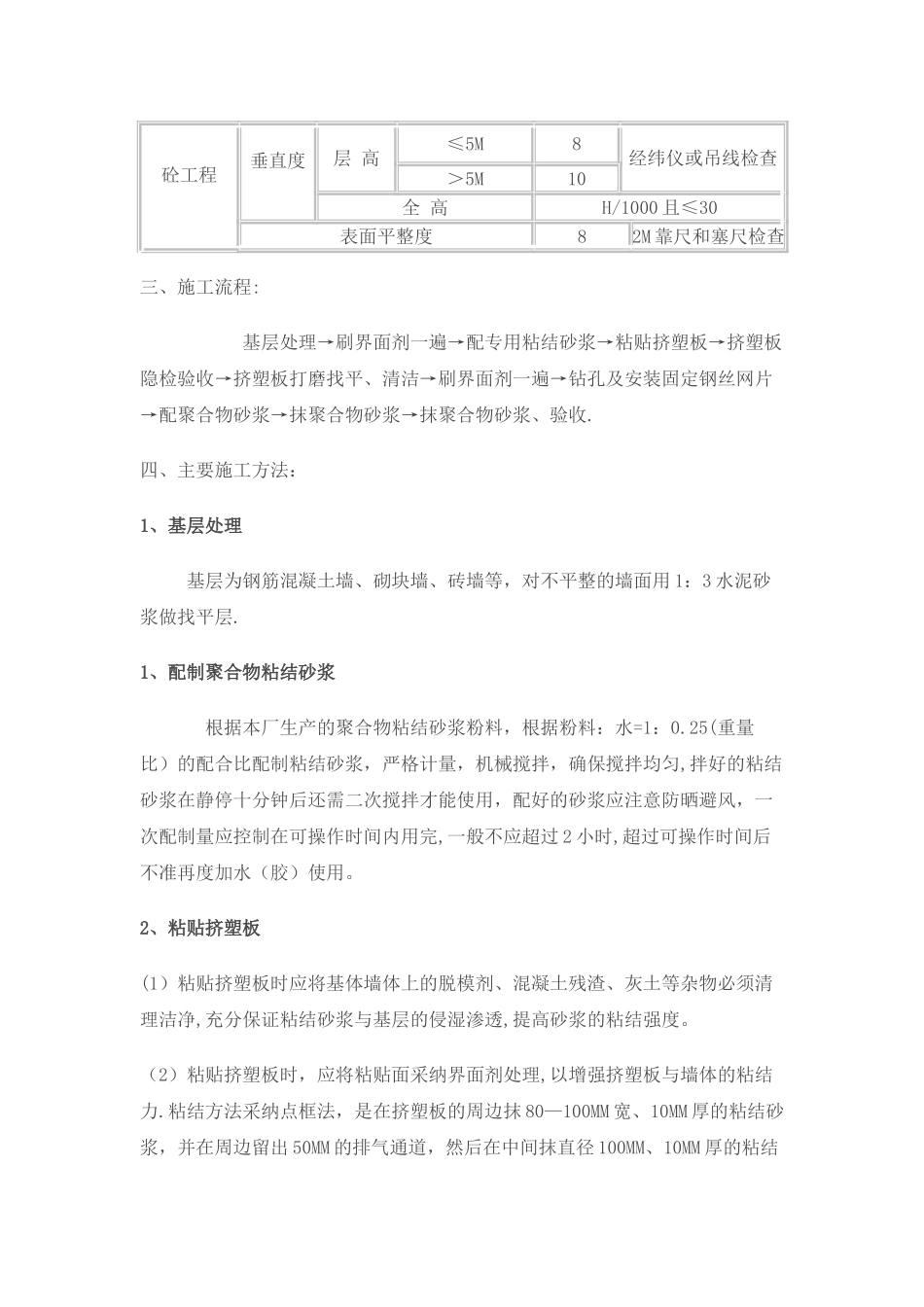

(6)外墙外保温施工的墙体基面的尺寸允许偏差:工程做法项 目允许偏差:≤MM砌体工程垂直度每 层5(2M 托线板检查)全 高≤10M10经纬仪或吊线检查>10M20表面平整度42M 靠尺和塞尺检查砼工程垂直度层 高≤5M8经纬仪或吊线检查>5M10全 高H/1000 且≤30表面平整度82M 靠尺和塞尺检查三、施工流程: 基层处理→刷界面剂一遍→配专用粘结砂浆→粘贴挤塑板→挤塑板隐检验收→挤塑板打磨找平、清洁→刷界面剂一遍→钻孔及安装固定钢丝网片→配聚合物砂浆→抹聚合物砂浆→抹聚合物砂浆、验收
四、主要施工方法:1、基层处理 基层为钢筋混凝土墙、砌块墙、砖墙等,对不平整的墙面用 1:3 水泥砂浆做找平层
1、配制聚合物粘结砂浆 根据本厂生产的聚合物粘结砂浆粉料,根据粉料:水=1:0
25(重量比)的配合比配制粘结砂浆,严格计量,机械搅拌,确保搅拌均匀,拌好的粘结砂浆在静停十分钟后还需二次搅拌才能使用,配好的砂浆应注意防晒避风,一次配制量应控制在可操作时间内用完,一般不应超过 2 小时,超过可操作时间后不准再度加水(胶)使用

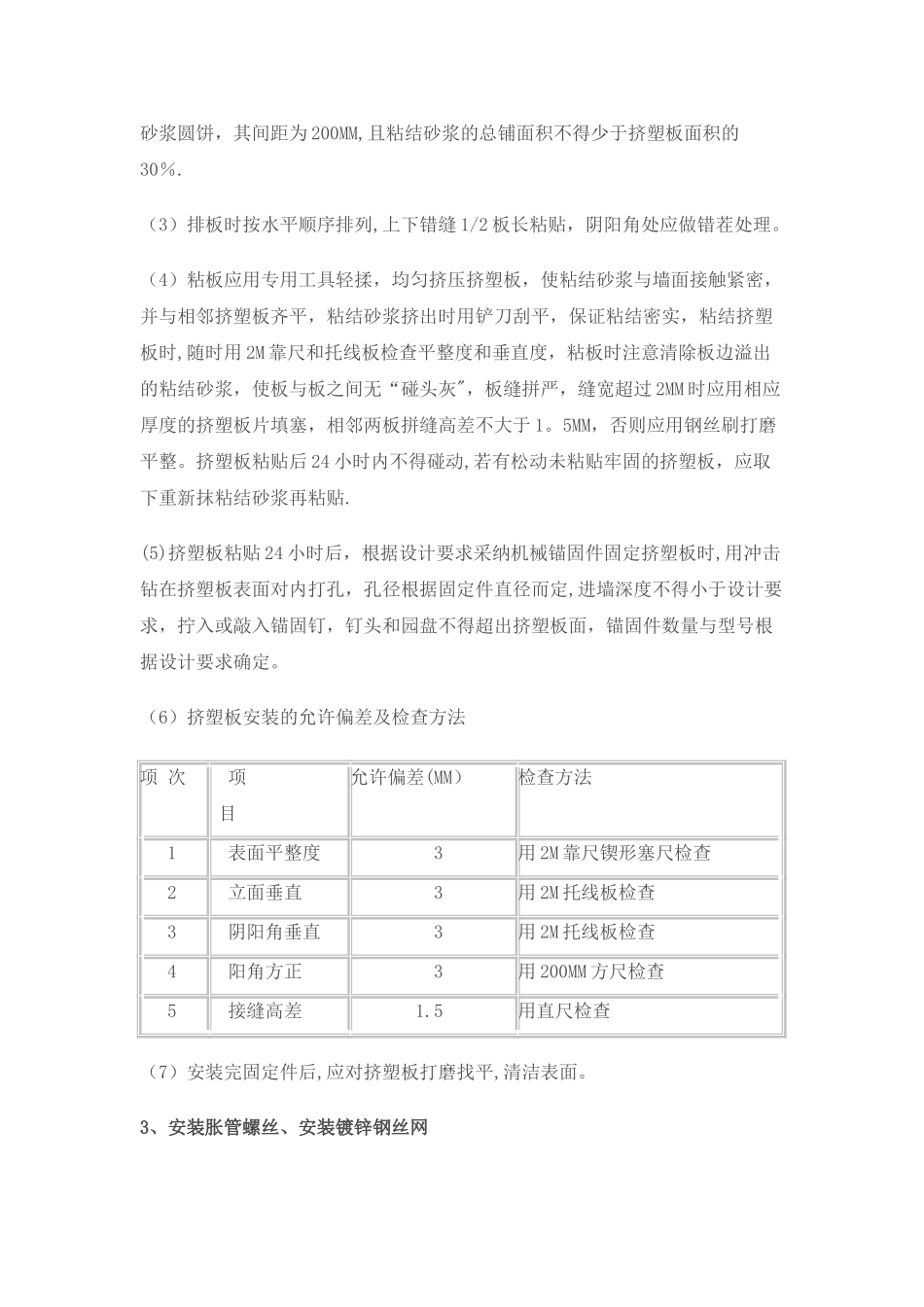

2、粘贴挤塑板(1)粘贴挤塑板时应将基体墙体上的脱模剂、混凝土残渣、灰
