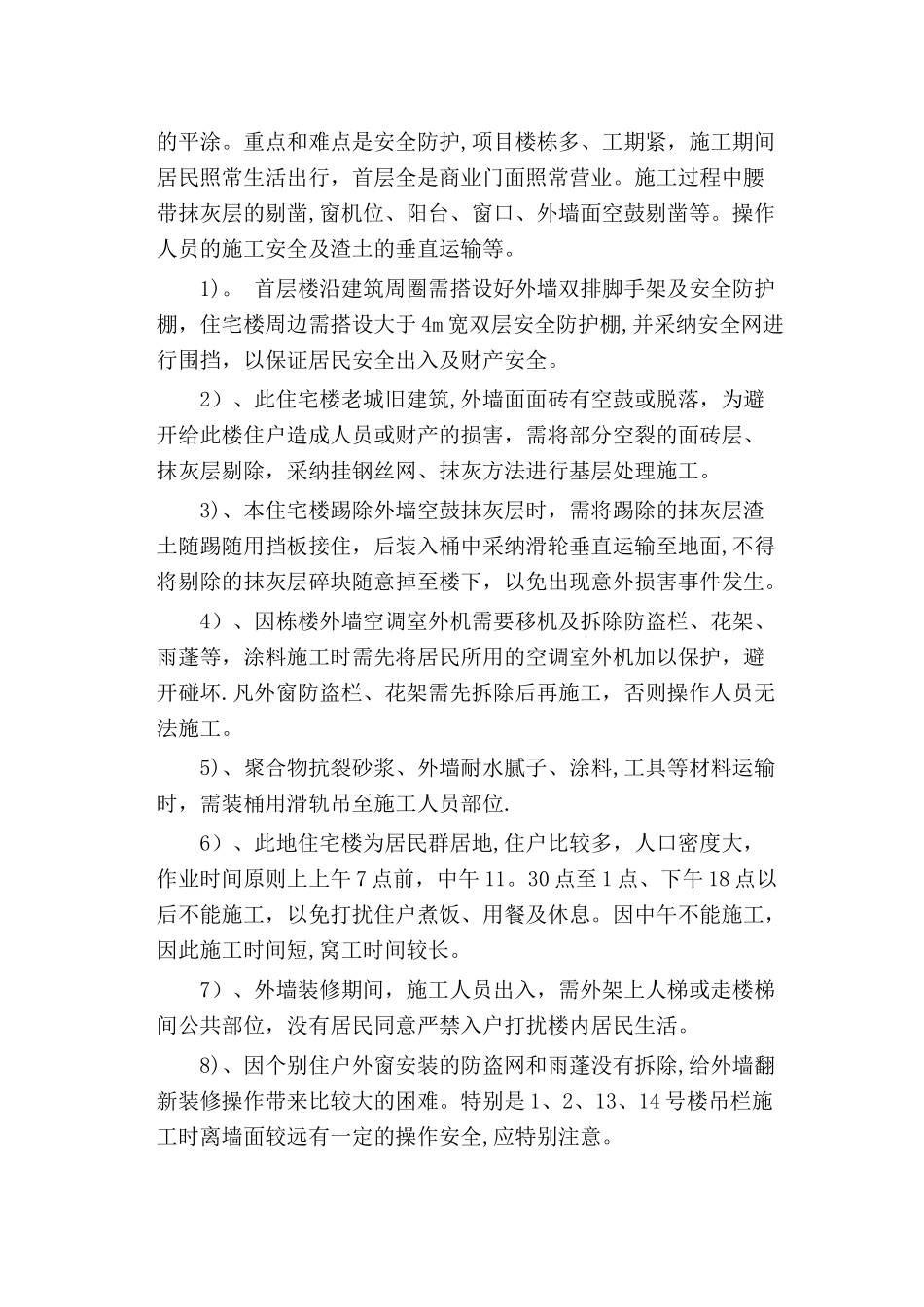

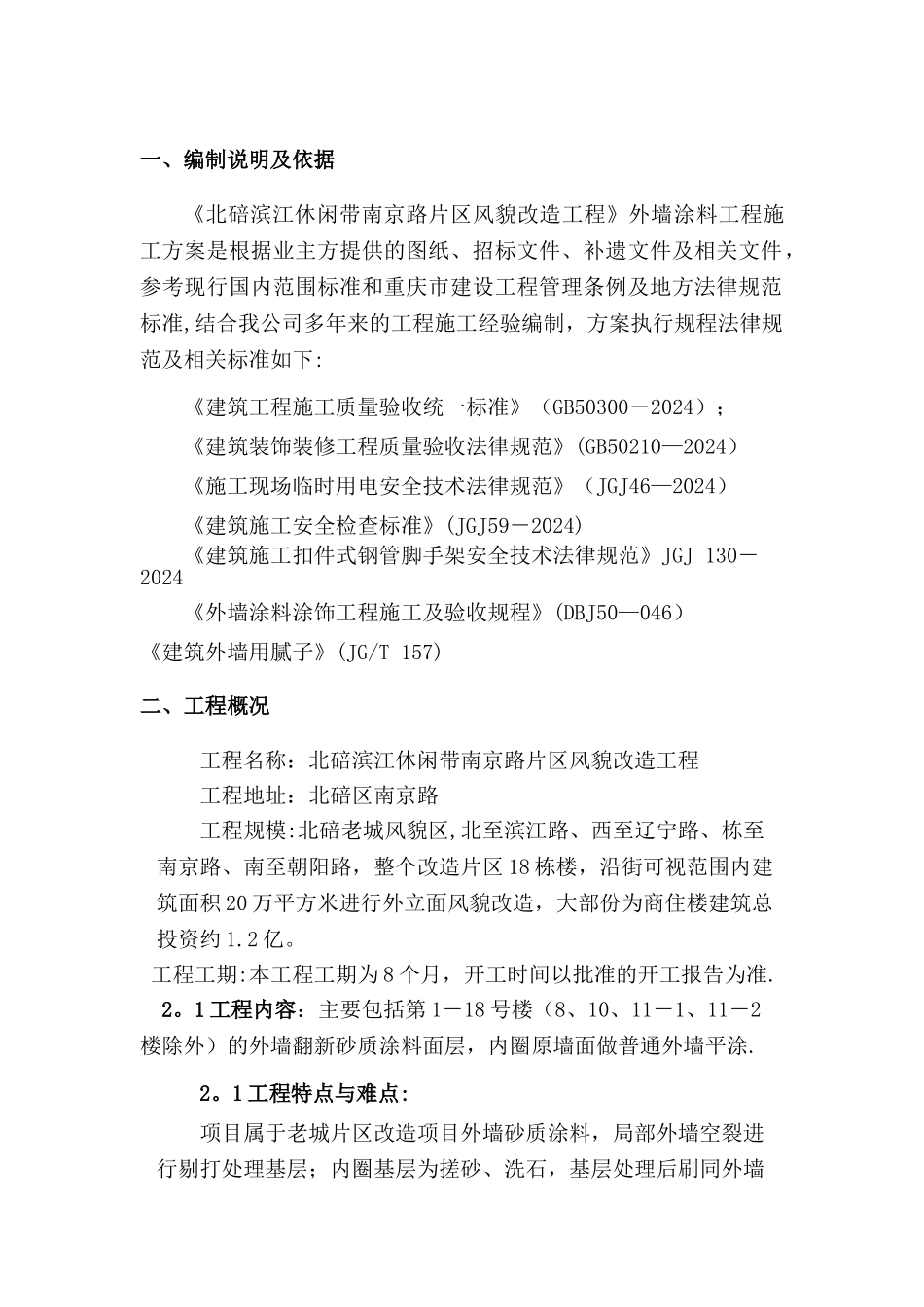

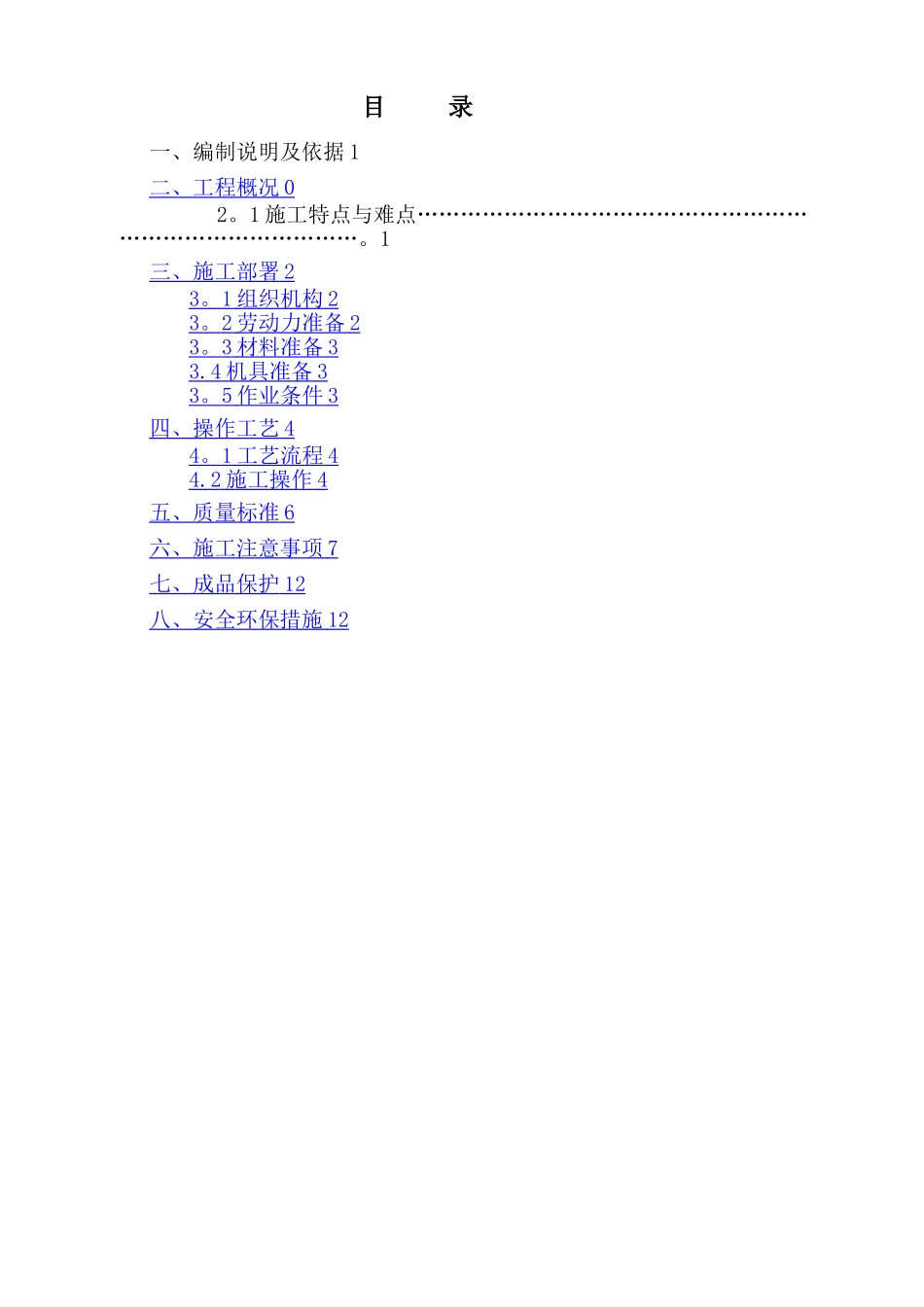

目 录一、编制说明及依据 1二、工程概况 0 2。1 施工特点与难点……………………………………………………………………………。1三、施工部署 2 3 。 1 组织机构 2 3 。 2 劳动力准备 2 3 。 3 材料准备 3 3.4 机具准备 3 3 。 5 作业条件 3 四、操作工艺 4 4 。 1 工艺流程 4 4.2 施工操作 4 五、质量标准 6 六、施工注意事项 7 七、成品保护 12 八、安全环保措施 12 一、编制说明及依据《北碚滨江休闲带南京路片区风貌改造工程》外墙涂料工程施工方案是根据业主方提供的图纸、招标文件、补遗文件及相关文件,参考现行国内范围标准和重庆市建设工程管理条例及地方法律规范标准,结合我公司多年来的工程施工经验编制,方案执行规程法律规范及相关标准如下:《建筑工程施工质量验收统一标准》(GB50300-2024);《建筑装饰装修工程质量验收法律规范》(GB50210—2024)《施工现场临时用电安全技术法律规范》(JGJ46—2024)《建筑施工安全检查标准》(JGJ59-2024)《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ 130-2024《外墙涂料涂饰工程施工及验收规程》(DBJ50—046)《建筑外墙用腻子》(JG/T 157)二、工程概况工程名称:北碚滨江休闲带南京路片区风貌改造工程 工程地址:北碚区南京路 工程规模:北碚老城风貌区,北至滨江路、西至辽宁路、栋至南京路、南至朝阳路,整个改造片区 18 栋楼,沿街可视范围内建筑面积 20 万平方米进行外立面风貌改造,大部份为商住楼建筑总投资约 1.2 亿。 工程工期:本工程工期为 8 个月,开工时间以批准的开工报告为准.2。1 工程内容:主要包括第 1-18 号楼(8、10、11-1、11-2楼除外)的外墙翻新砂质涂料面层,内圈原墙面做普通外墙平涂.2。1 工程特点与难点:项目属于老城片区改造项目外墙砂质涂料,局部外墙空裂进行剔打处理基层;内圈基层为搓砂、洗石,基层处理后刷同外墙的平涂。重点和难点是安全防护,项目楼栋多、工期紧,施工期间居民照常生活出行,首层全是商业门面照常营业。施工过程中腰带抹灰层的剔凿,窗机位、阳台、窗口、外墙面空鼓剔凿等。操作人员的施工安全及渣土的垂直运输等。1)。 首层楼沿建筑周圈需搭设好外墙双排脚手架及安全防护棚,住宅楼周边需搭设大于 4m 宽双层安全防护棚,并采纳安全网进行围挡,以保证居民安全出入及财产安全。2)、此住宅楼老城旧建筑,外墙面面砖有空鼓或脱落,为避开给此楼住户造成人员或财...
