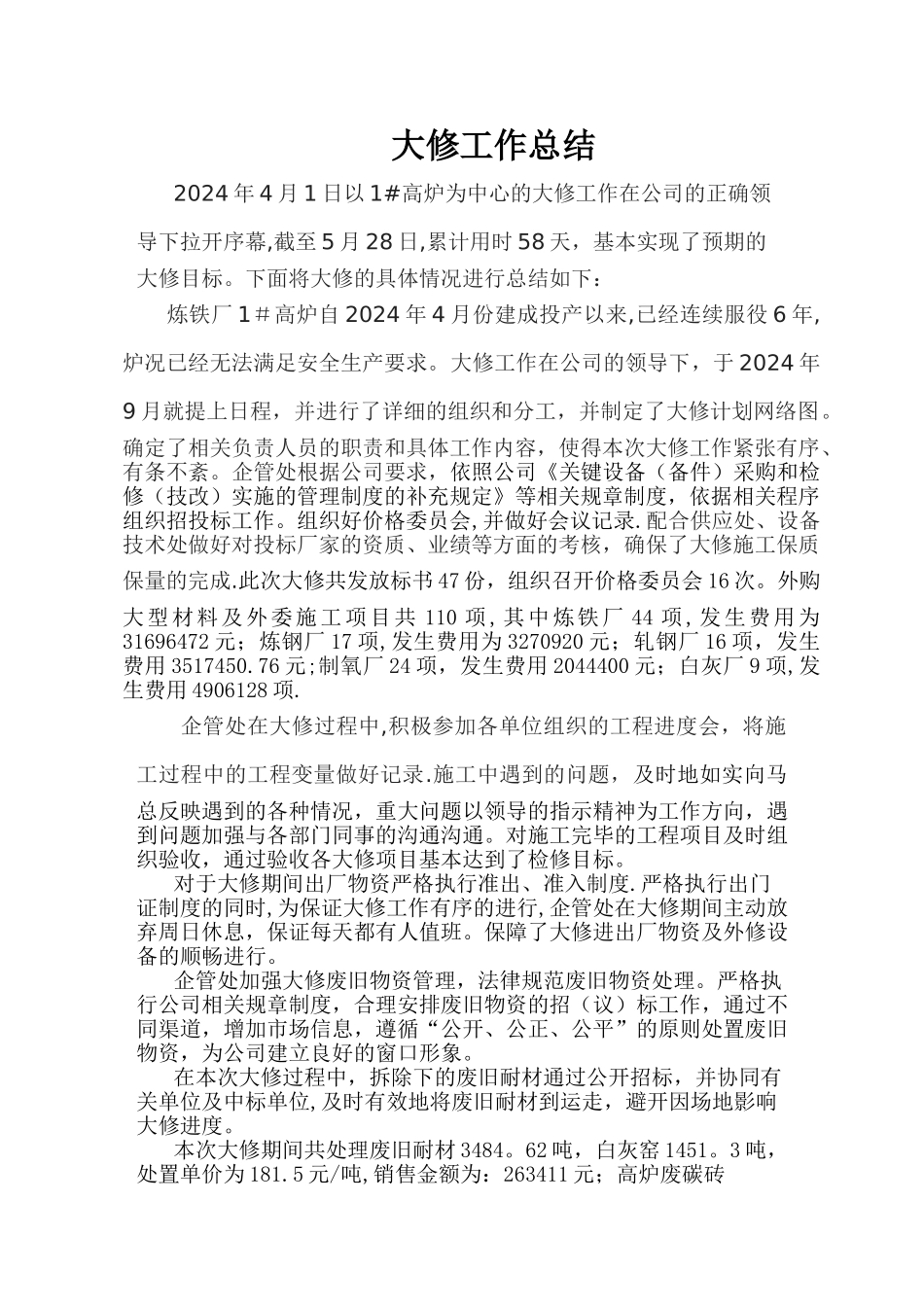

大修工作总结2024 年 4 月 1 日以 1#高炉为中心的大修工作在公司的正确领导下拉开序幕,截至 5 月 28 日,累计用时 58 天,基本实现了预期的大修目标
下面将大修的具体情况进行总结如下:炼铁厂 1#高炉自 2024 年 4 月份建成投产以来,已经连续服役 6 年,炉况已经无法满足安全生产要求
大修工作在公司的领导下,于 2024 年9 月就提上日程,并进行了详细的组织和分工,并制定了大修计划网络图
确定了相关负责人员的职责和具体工作内容,使得本次大修工作紧张有序、有条不紊
企管处根据公司要求,依照公司《关键设备(备件)采购和检修(技改)实施的管理制度的补充规定》等相关规章制度,依据相关程序组织招投标工作
组织好价格委员会,并做好会议记录
配合供应处、设备技术处做好对投标厂家的资质、业绩等方面的考核,确保了大修施工保质保量的完成
此次大修共发放标书 47 份,组织召开价格委员会 16 次
外购大型材料及外委施工项目共 110 项,其中炼铁厂 44 项,发生费用为31696472 元;炼钢厂 17 项,发生费用为 3270920 元;轧钢厂 16 项,发生费用 3517450
76 元;制氧厂 24 项,发生费用 2044400 元;白灰厂 9 项,发生费用 4906128 项
企管处在大修过程中,积极参加各单位组织的工程进度会,将施工过程中的工程变量做好记录
施工中遇到的问题,及时地如实向马总反映遇到的各种情况,重大问题以领导的指示精神为工作方向,遇到问题加强与各部门同事的沟通沟通
对施工完毕的工程项目及时组织验收,通过验收各大修项目基本达到了检修目标
对于大修期间出厂物资严格执行准出、准入制度
严格执行出门证制度的同时,为保证大修工作有序的进行,企管处在大修期间主动放弃周日休息,保证每天都有人值班
保障了大修进出厂物资及外修设备的顺畅进行

企管处加强大修废旧物
