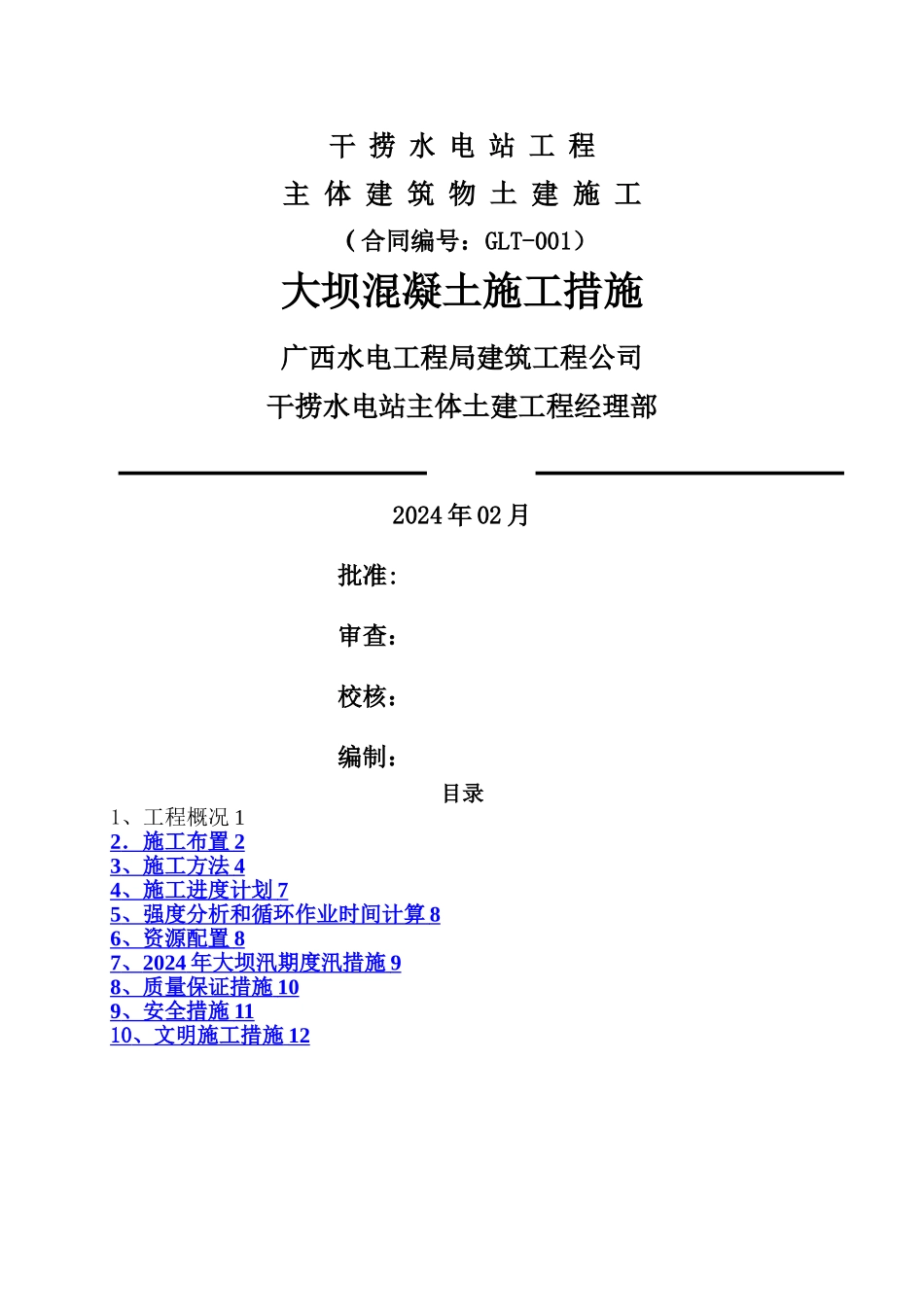

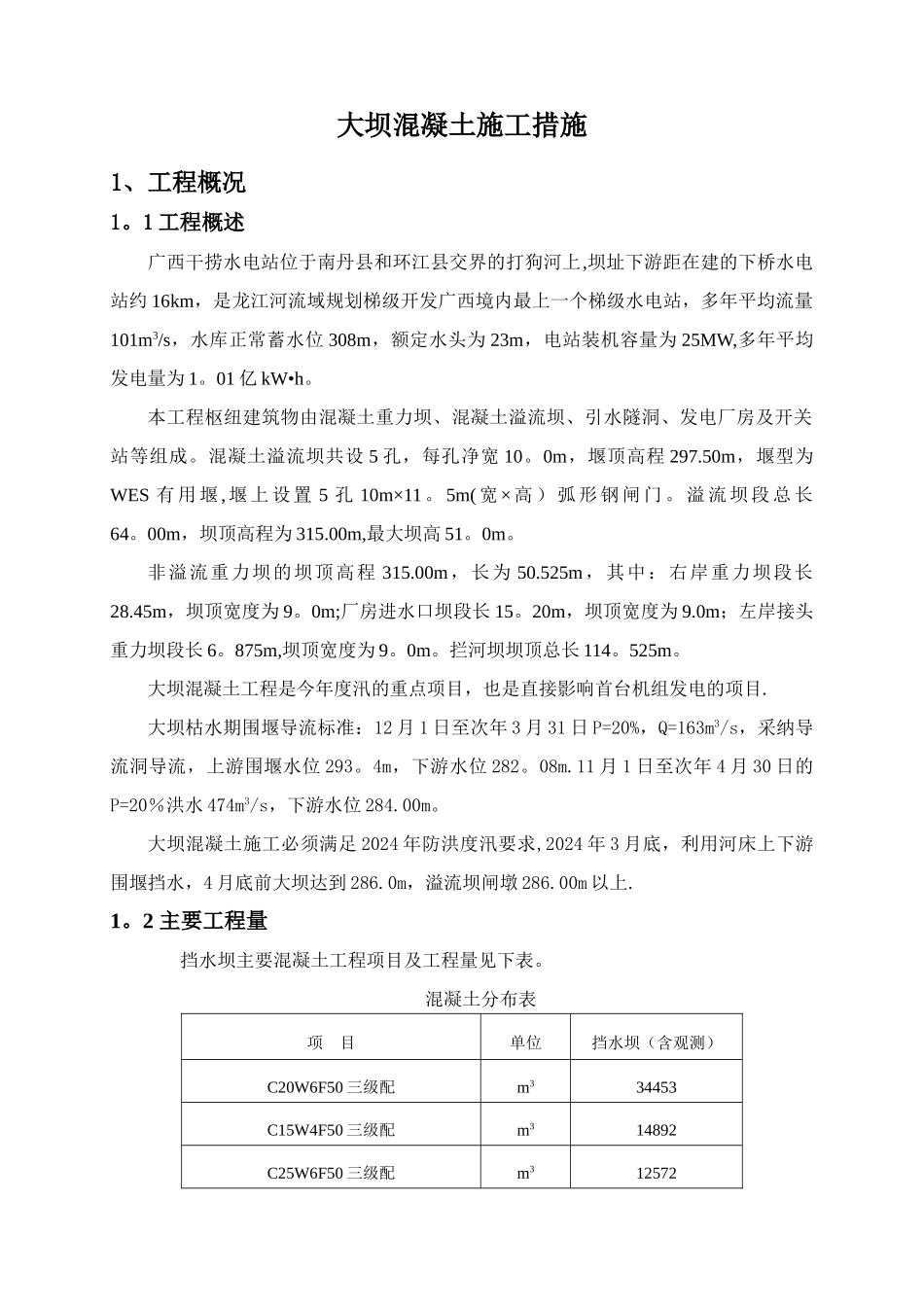

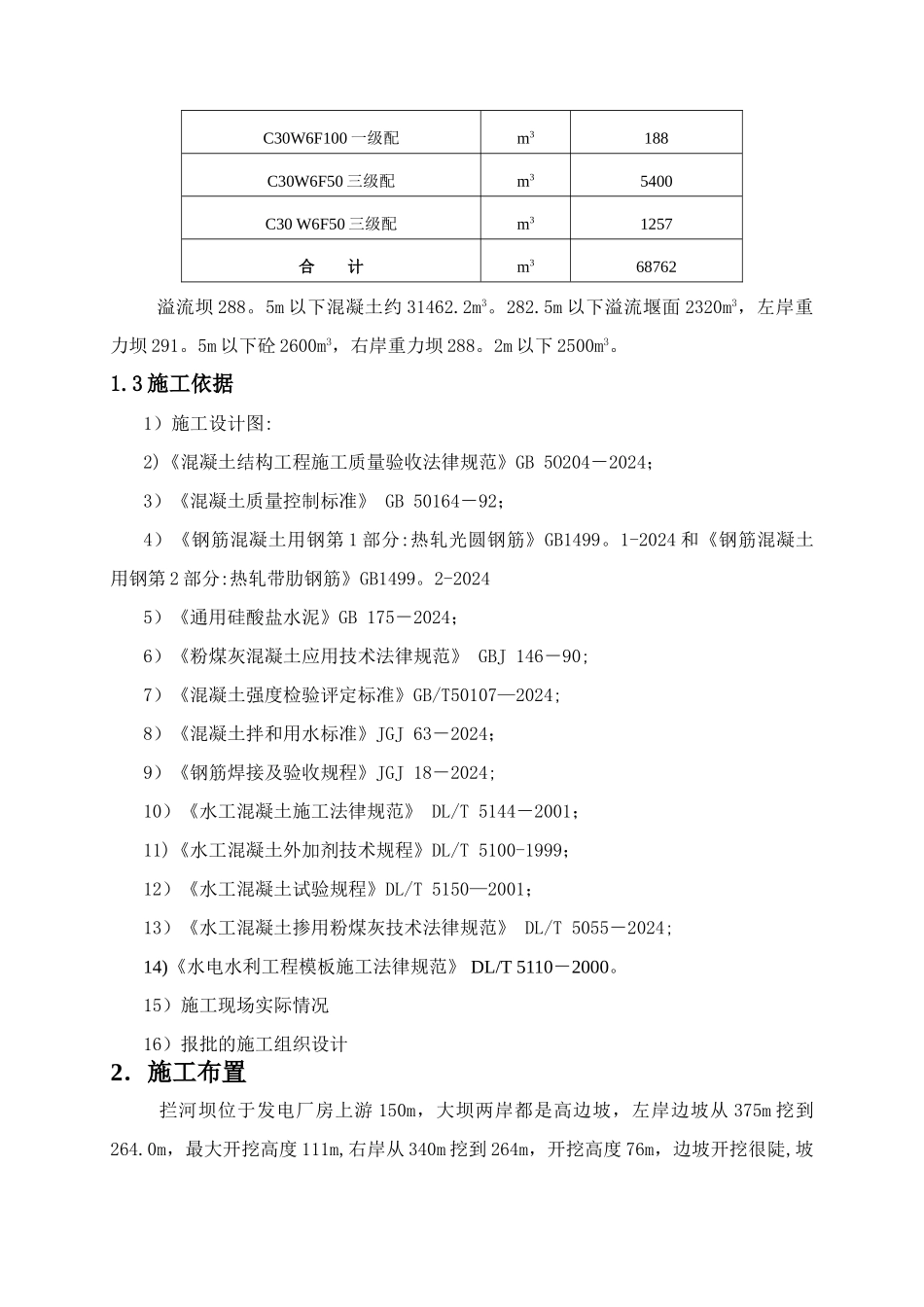

干 捞 水 电 站 工 程主 体 建 筑 物 土 建 施 工 (合同编号:GLT-001)大坝混凝土施工措施广西水电工程局建筑工程公司干捞水电站主体土建工程经理部2024 年 02 月批准:审查:校核:编制:目录1、工程概况 12 .施工布置 2 3 、施工方法 4 4 、施工进度计划 7 5 、强度分析和循环作业时间计算 8 6 、资源配置 8 7 、 2024 年大坝汛期度汛措施 9 8 、质量保证措施 10 9 、安全措施 11 10 、文明施工措施 12 大坝混凝土施工措施1、工程概况1。1 工程概述广西干捞水电站位于南丹县和环江县交界的打狗河上,坝址下游距在建的下桥水电站约 16km,是龙江河流域规划梯级开发广西境内最上一个梯级水电站,多年平均流量101m3/s,水库正常蓄水位 308m,额定水头为 23m,电站装机容量为 25MW,多年平均发电量为 1。01 亿 kW•h。本工程枢纽建筑物由混凝土重力坝、混凝土溢流坝、引水隧洞、发电厂房及开关站等组成。混凝土溢流坝共设 5 孔,每孔净宽 10。0m,堰顶高程 297.50m,堰型为WES 有 用 堰 , 堰 上 设 置 5 孔 10m×11 。 5m( 宽 × 高 ) 弧 形 钢 闸 门 。 溢 流 坝 段 总 长64。00m,坝顶高程为 315.00m,最大坝高 51。0m。非溢流重力坝的坝顶高程 315.00m,长为 50.525m,其中:右岸重力坝段长28.45m,坝顶宽度为 9。0m;厂房进水口坝段长 15。20m,坝顶宽度为 9.0m;左岸接头重力坝段长 6。875m,坝顶宽度为 9。0m。拦河坝坝顶总长 114。525m。大坝混凝土工程是今年度汛的重点项目,也是直接影响首台机组发电的项目.大坝枯水期围堰导流标准:12 月 1 日至次年 3 月 31 日 P=20%,Q=163m3/s,采纳导流洞导流,上游围堰水位 293。4m,下游水位 282。08m.11 月 1 日至次年 4 月 30 日的P=20%洪水 474m3/s,下游水位 284.00m。大坝混凝土施工必须满足 2024 年防洪度汛要求,2024 年 3 月底,利用河床上下游围堰挡水,4 月底前大坝达到 286.0m,溢流坝闸墩 286.00m 以上.1。2 主要工程量挡水坝主要混凝土工程项目及工程量见下表。混凝土分布表项 目单位挡水坝(含观测)C20W6F50 三级配m334453C15W4F50 三级配m314892C25W6F50 三级配m312572C30W6F100 一级配m3188C30W6F50 三级配m35400C30 W6F50 三级配m31257合 计m368762溢流坝 288。5m 以下混凝土约 31462.2m3。282.5m 以下溢流堰面 2320m3,左岸重力...
