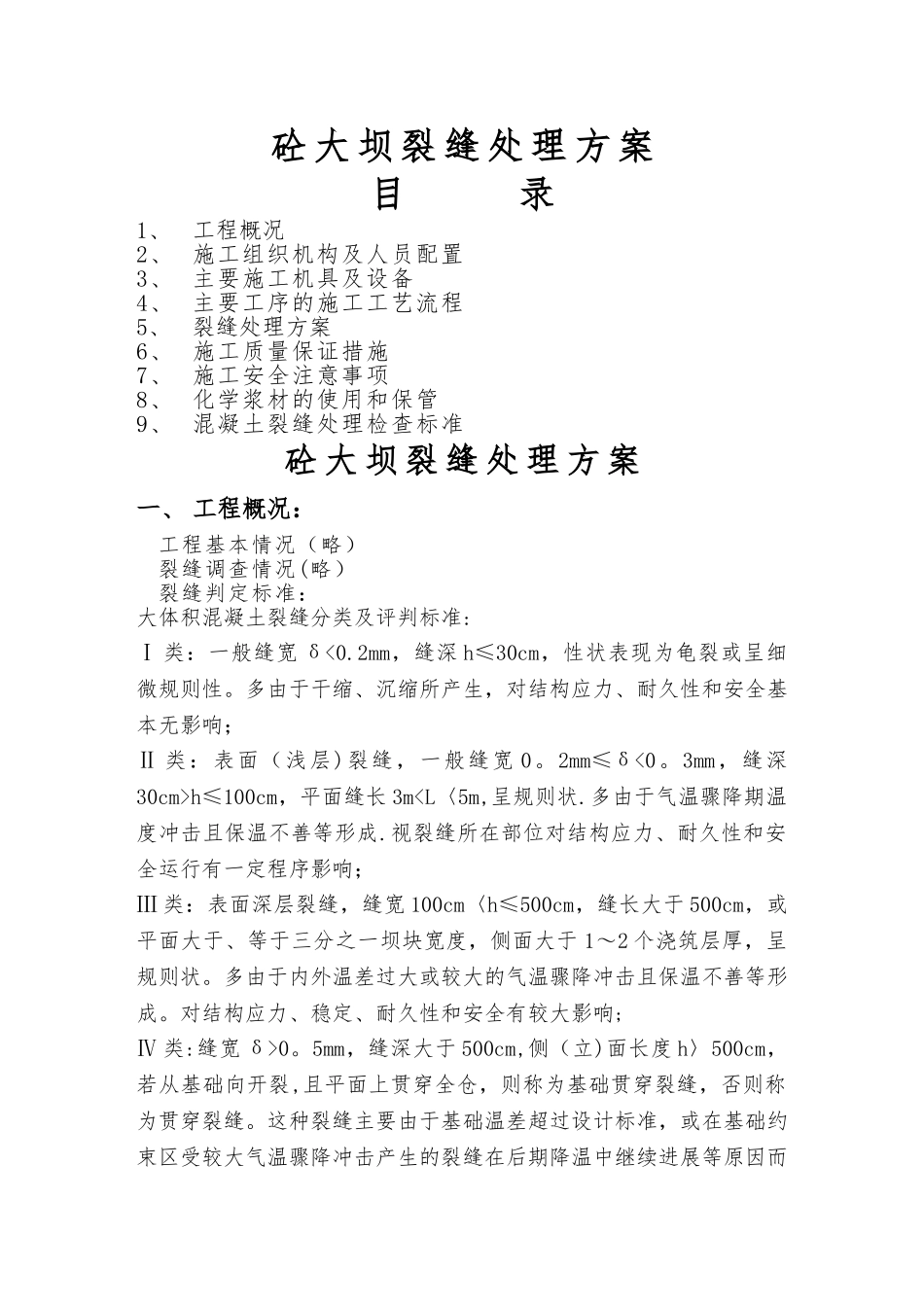

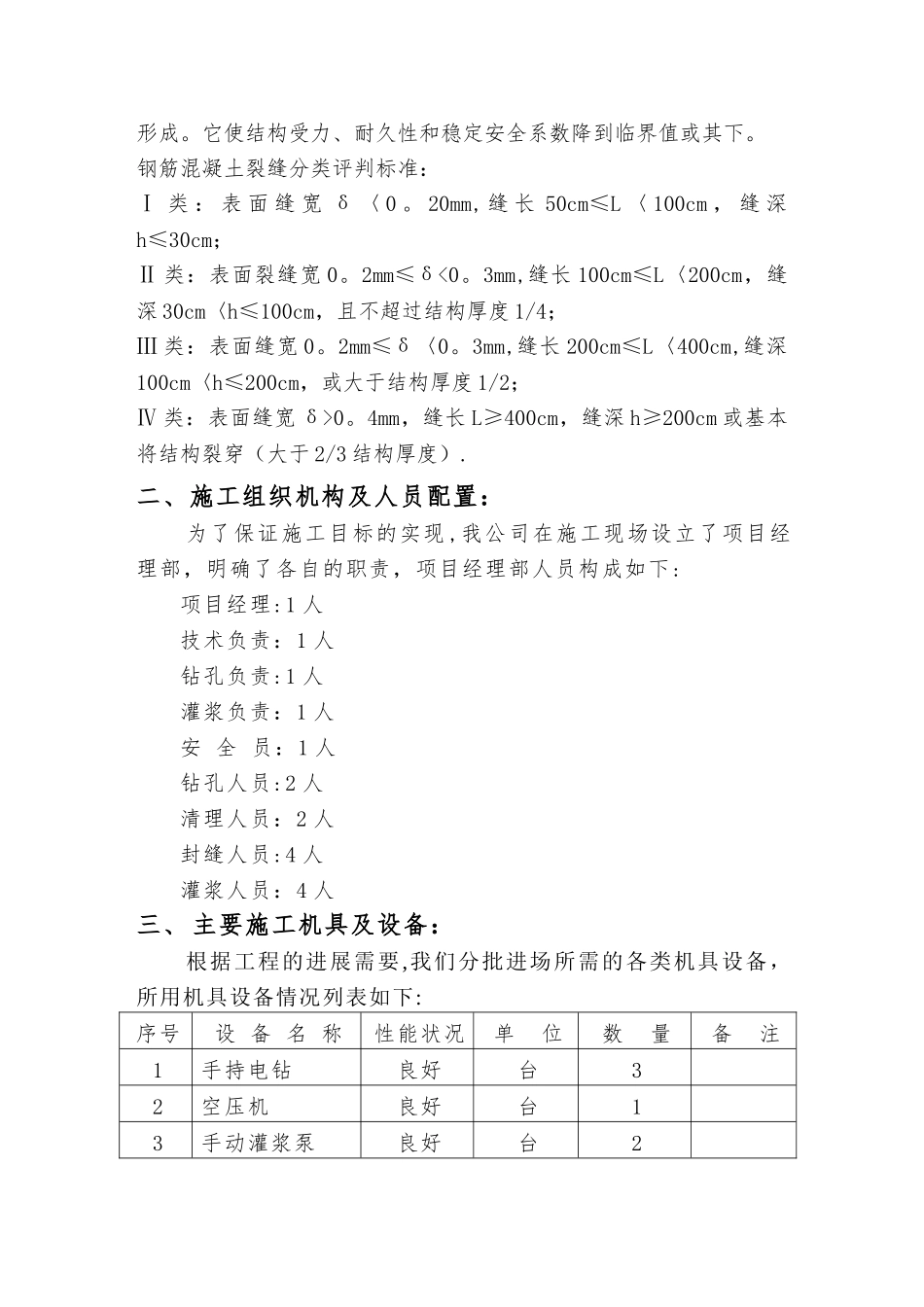

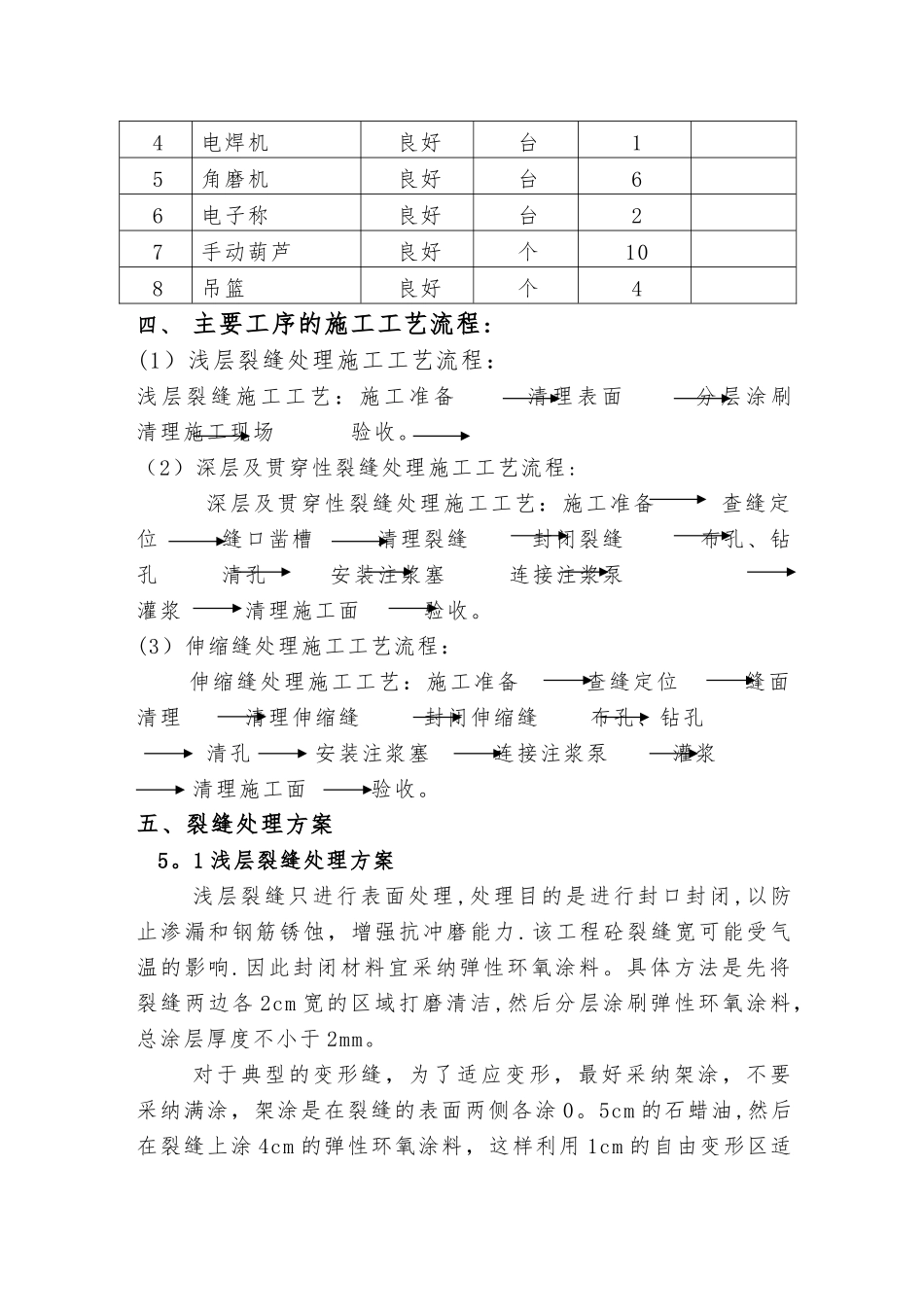

砼 大 坝 裂 缝 处 理 方 案目 录1、工程概况2、施工组织机构及人员配置3、主要施工机具及设备4、主要工序的施工工艺流程5、裂缝处理方案6、施工质量保证措施7、施工安全注意事项8、化学浆材的使用和保管9、混凝土裂缝处理检查标准砼 大 坝 裂 缝 处 理 方 案一、 工程概况:工程基本情况(略)裂缝调查情况(略)裂缝判定标准:大体积混凝土裂缝分类及评判标准:Ⅰ 类:一般缝宽 δ<0.2mm,缝深 h≤30cm,性状表现为龟裂或呈细微规则性。多由于干缩、沉缩所产生,对结构应力、耐久性和安全基本无影响;Ⅱ 类:表面(浅层)裂缝,一般缝宽 0。2mm≤δ<0。3mm,缝深30cm>h≤100cm,平面缝长 3m0。5mm,缝深大于 500cm,侧(立)面长度 h〉500cm,若从基础向开裂,且平面上贯穿全仓,则称为基础贯穿裂缝,否则称为贯穿裂缝。这种裂缝主要由于基础温差超过设计标准,或在基础约束区受较大气温骤降冲击产生的裂缝在后期降温中继续进展等原因而形成。它使结构受力、耐久性和稳定安全系数降到临界值或其下。钢筋混凝土裂缝分类评判标准:Ⅰ 类 : 表 面 缝 宽 δ 〈 0 。 20mm, 缝 长 50cm≤L 〈 100cm , 缝 深h≤30cm;Ⅱ 类:表面裂缝宽 0。2mm≤δ<0。3mm,缝长 100cm≤L〈200cm,缝深 30cm〈h≤100cm,且不超过结构厚度 1/4;Ⅲ 类:表面缝宽 0。2mm≤δ〈0。3mm,缝长 200cm≤L〈400cm,缝深100cm〈h≤200cm,或大于结构厚度 1/2;Ⅳ 类:表面缝宽 δ>0。4mm,缝长 L≥400cm,缝深 h≥200cm 或基本将结构裂穿(大于 2/3 结构厚度).二、施工组织机构及人员配置:为了保证施工目标的实现,我公司在施工现场设立了项目经理部,明确了各自的职责,项目经理部人员构成如下:项目经理:1 人技术负责:1 人钻孔负责:1 人灌浆负责:1 人安 全 员:1 人钻孔人员:2 人清理人员:2 人封缝人员:4 人灌浆人员:4 人三、 主要施工机具及设备:根据工程的进展需要,我们分批进场所需的各类机具设备,所用机具...
