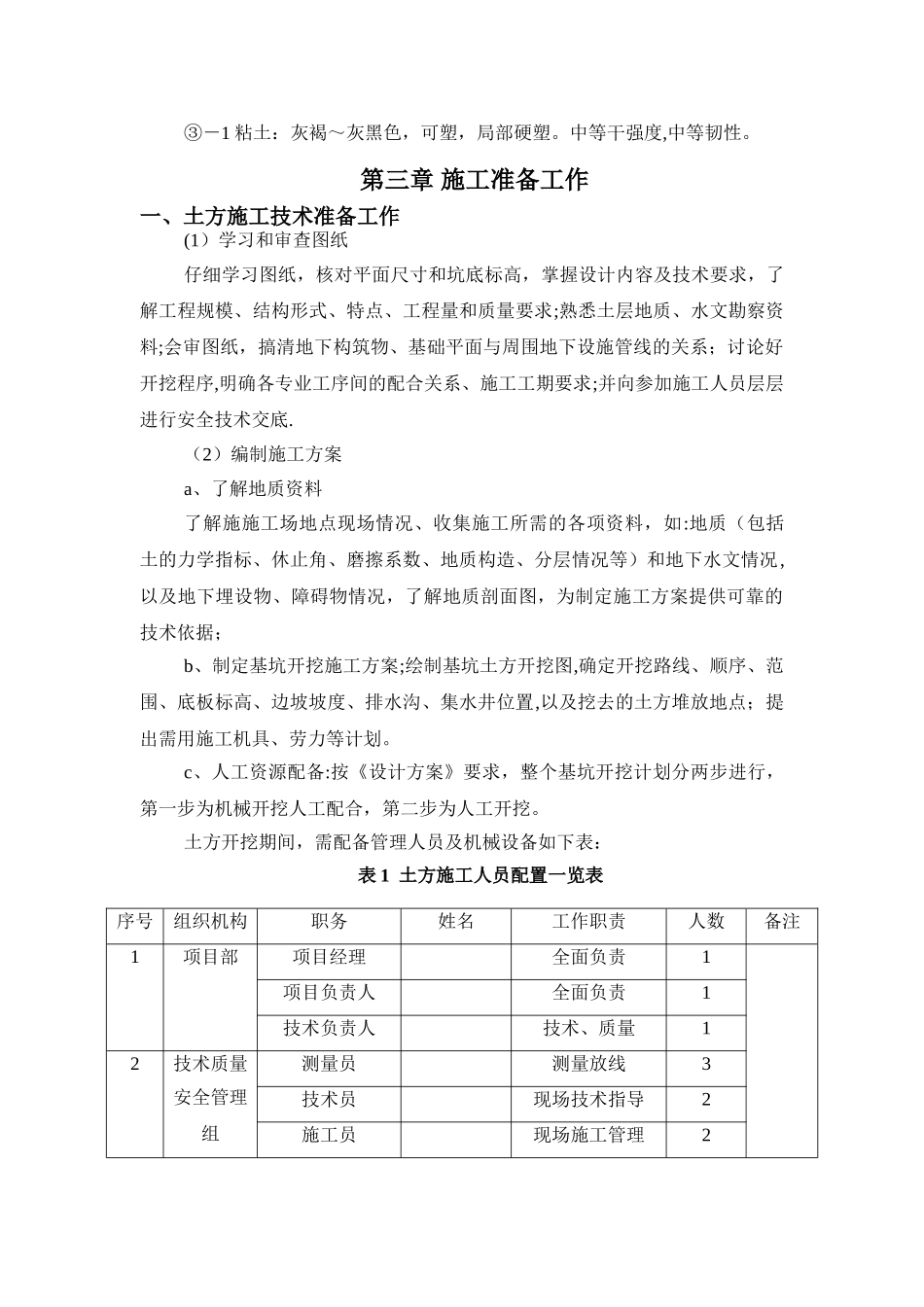

东泓大厦地下室基坑土方开挖施工方案编制:审核:批准:连云港市众兴建筑安装有限公司二 O 一一 年四月九 日第一章 基坑开挖方案设计依据及说明一、编制依据1、本工程建筑总平面图及地下室平面图;2、连云港市锦屏勘察设计院提供的《东泓大厦地下室基坑围护设计方案的论证意见》3、《建筑地基基础工程施工质量验收法律规范》(GB50202—2024)4、、《连云港市软土地基基坑支护技术规定》试行本 LGJ—98—15、《建筑边坡工程技术规定》GB50330—20246、连云港市建设局连建质(2024)第 175 号文件和连建质(2024)第 577号文件7、国家和地方的建设法规、质量标准及文件8、专家论证意见二、编制说明;根据上述编制依据,结合本公司的技术力量,机械设备及劳动力资源等综合因素,对本工程的土方施工方案仔细讨论分析,并结合连云港市地方政策及施工现场等方面的因素,对于土方的安排,施工顺序的确定,施工进度计划的控制统筹安排考虑。对关键工序的施工方法以及容易出现质量通病的防治和季节性施工,环境保护等方面制定了切实可行的施工措施。为指导现场施工,编制详细的土方工程施工方案工程的顺利进行打下坚实的基础.第二章 工程概述一、工程概述拟连云港东泓大厦工程位于连云港市新浦区盐河北路市电视台南侧,该项目由连云港市兴城房地产有限公司开发建设.拟建的东泓大厦地下室项目,地下一层,地下室埋深 4.9 米左右.二、地下室概况及开挖深度计算本工程地下室东西方向宽 47.6M,南北方向长 105。6M,底板底标高为-6。1M,底板厚度 300MM。承台底标高为—6。4 至—6。7M。根据勘察报告及地形图,勘察期间场地自然地面标高约 3.10 米,后开挖平整至,自然地面平均绝对标高约 3.85m。本次设计以 3。85m 作为自然地面设计标高.本工程室外标高±0.000 相当于黄海高程 4.600 米,目前基坑周围底板底相对标高(含垫层,外墙地梁为暗梁)为-6.70m;确定计算开挖深度为:整体开挖深度:H1=6。700—0。750=5。950m三、周边环境位置东泓大厦地块位于连云港市新浦区盐河北路西侧,拟建地下室西侧为该小区已建住宅,北侧为一建市广播电视台;四、工程地质条件根据徐州中国矿大岩土工程新技术进展有限公司完成的《连云港市东泓大厦岩土工程勘察报告》,拟建场地自上而下依次分布:素填土:结构松散,土质不均匀;①—2 粘土:黄-棕黄色,上部可塑,下部软-流塑,中等干强度,中等韧性。②—1 淤泥质粉质粘土:青灰~灰色,流塑,富含有机质,味臭...
