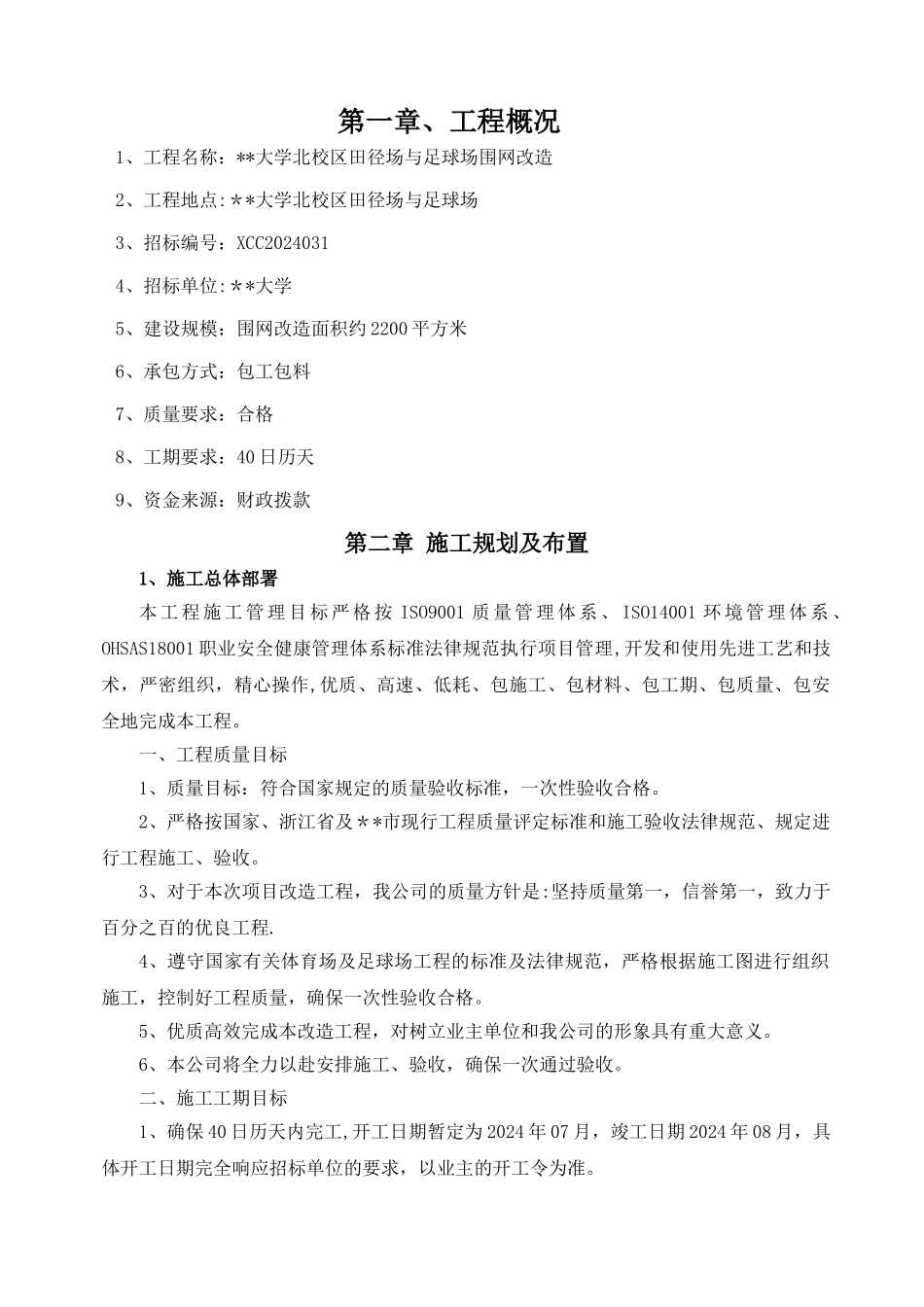

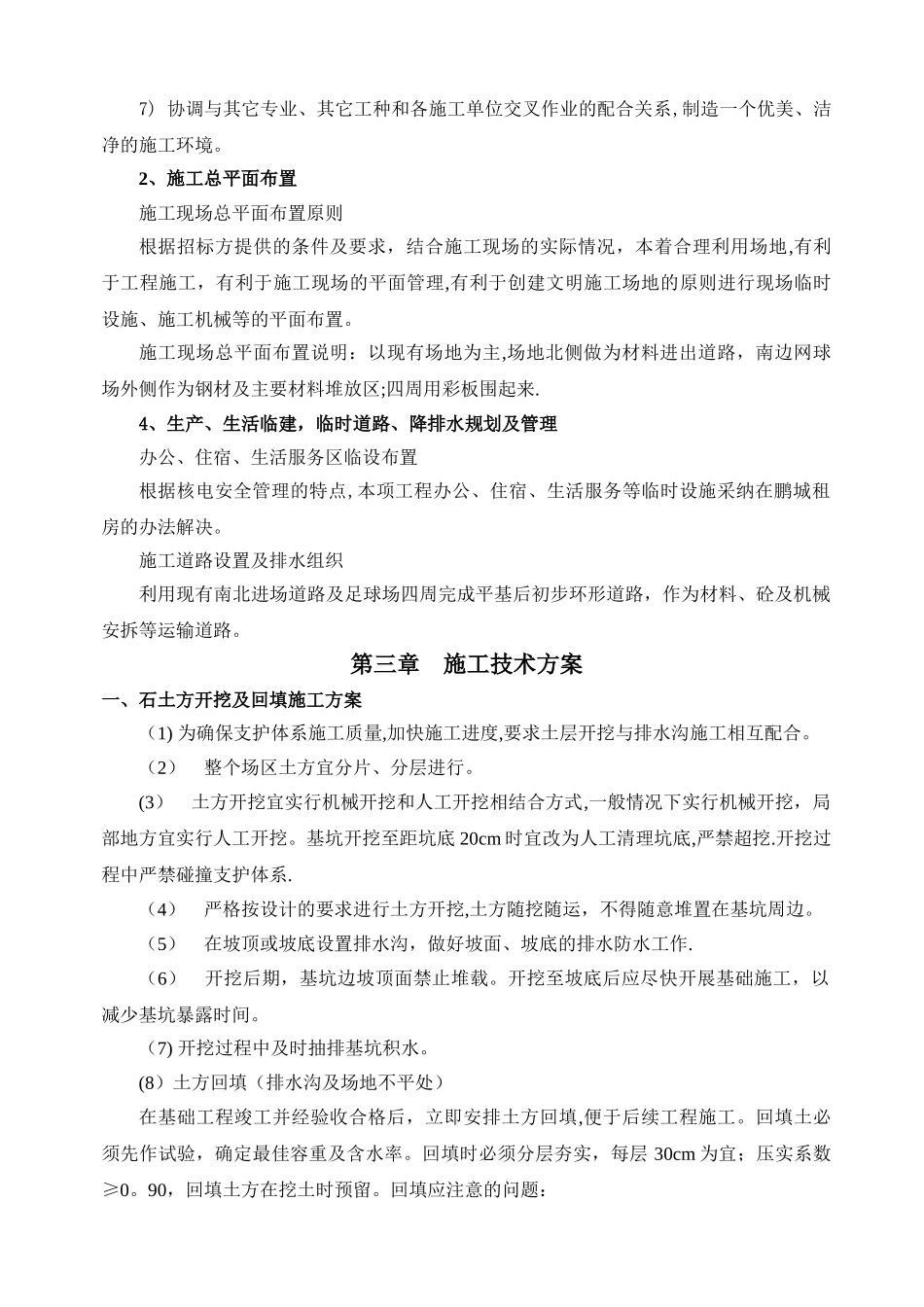

第一章、工程概况1、工程名称:**大学北校区田径场与足球场围网改造2、工程地点:**大学北校区田径场与足球场3、招标编号:XCC20240314、招标单位:**大学5、建设规模:围网改造面积约 2200 平方米6、承包方式:包工包料7、质量要求:合格8、工期要求:40 日历天9、资金来源:财政拨款第二章 施工规划及布置1、施工总体部署本工程施工管理目标严格按 ISO9001 质量管理体系、 ISO14001 环境管理体系 、OHSAS18001 职业安全健康管理体系标准法律规范执行项目管理,开发和使用先进工艺和技术,严密组织,精心操作,优质、高速、低耗、包施工、包材料、包工期、包质量、包安全地完成本工程。一、工程质量目标1、质量目标:符合国家规定的质量验收标准,一次性验收合格。2、严格按国家、浙江省及**市现行工程质量评定标准和施工验收法律规范、规定进行工程施工、验收。3、对于本次项目改造工程,我公司的质量方针是:坚持质量第一,信誉第一,致力于百分之百的优良工程.4、遵守国家有关体育场及足球场工程的标准及法律规范,严格根据施工图进行组织施工,控制好工程质量,确保一次性验收合格。5、优质高效完成本改造工程,对树立业主单位和我公司的形象具有重大意义。6、本公司将全力以赴安排施工、验收,确保一次通过验收。二、施工工期目标1、确保 40 日历天内完工,开工日期暂定为 2024 年 07 月,竣工日期 2024 年 08 月,具体开工日期完全响应招标单位的要求,以业主的开工令为准。2、精心地组织施工,科学有效地进行全面施工管理,配备高素养的人员、精良的机具,合理规划各项资源。3、根据招标文件规定及工程总体计划的要求,中标后在接到业主中标通知书及工程具备施工条件时立即开工。并在总工期 40 日历天内完成本工程的施工、竣工验收。4、若我司中标,本公司将提前委派有关工程技术人员进驻现场,参加业主单位和其他专业单位的协调工作,以利工程施工尽早穿插进行。5、本着抓前不抓后的原则,本公司的进度安排均以 40 日历天的工期为目标,组织好劳动力、材料、机械设备,协调好各方关系,确保工期目标的实现。三、安全生产目标1、安全生产目标为:保证杜绝重大伤亡、设备、消防等安全事故。2、项目部设专职人员负责安全生产,并落实到每一个工序、每一个环节,实现重大事故为“零"的目标,严格遵守国家、浙江省及**市颁布的安全生产有关规定,加强安全管理和教育,严格遵守国家、浙江省及**市有关防火规定,确保不发生伤...
