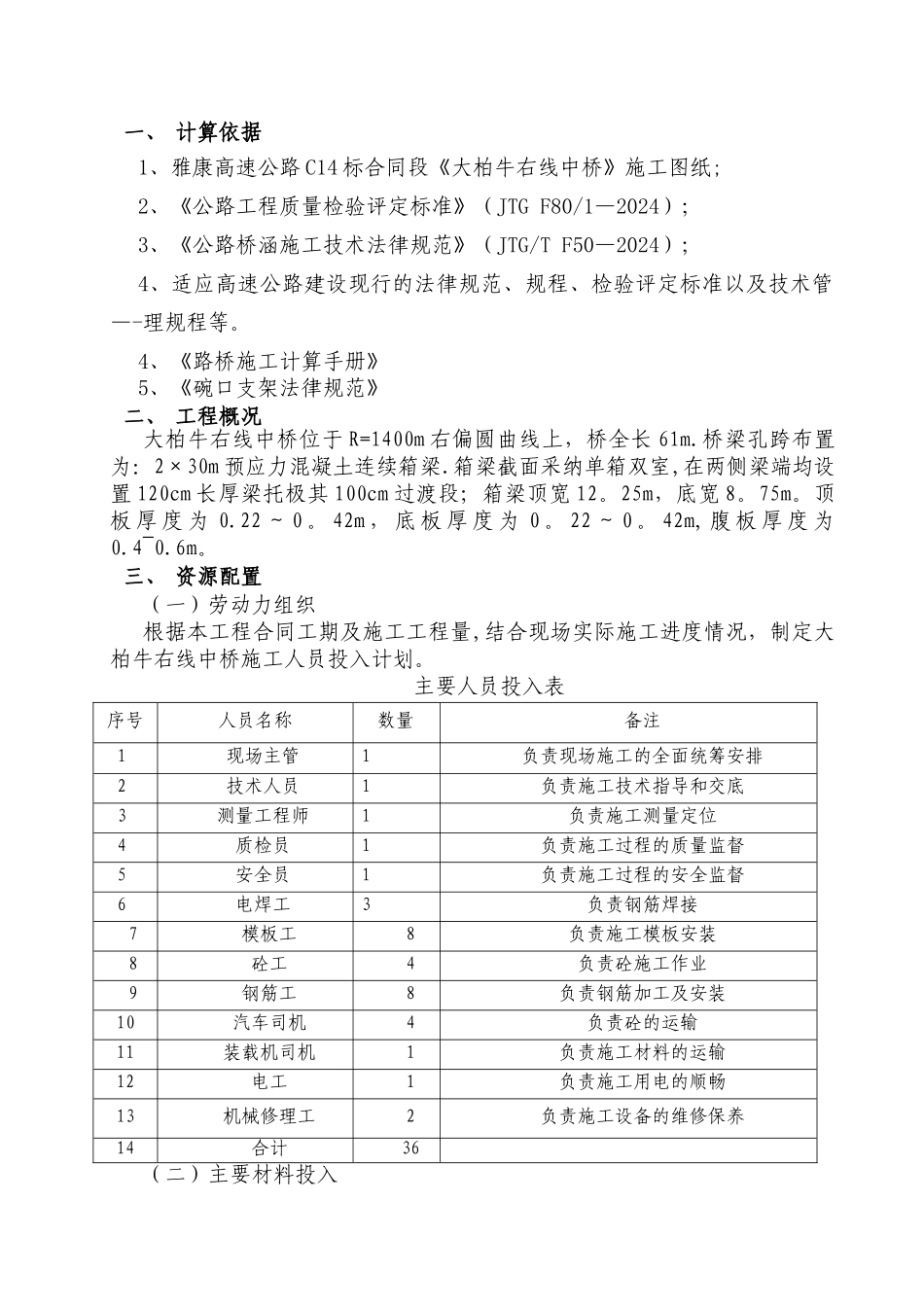

一、 计算依据1、雅康高速公路 C14 标合同段《大柏牛右线中桥》施工图纸;2、《公路工程质量检验评定标准》(JTG F80/1—2024);3、《公路桥涵施工技术法律规范》(JTG/T F50—2024);4、适应高速公路建设现行的法律规范、规程、检验评定标准以及技术管—-理规程等
4、《路桥施工计算手册》5、《碗口支架法律规范》二、 工程概况大柏牛右线中桥位于 R=1400m 右偏圆曲线上,桥全长 61m
桥梁孔跨布置为:2×30m 预应力混凝土连续箱梁
箱梁截面采纳单箱双室,在两侧梁端均设置 120cm 长厚梁托极其 100cm 过渡段;箱梁顶宽 12
25m,底宽 8
顶板 厚 度 为 0
22 ~ 0
42m , 底 板 厚 度 为 0
22 ~ 0
42m, 腹 板 厚 度 为0

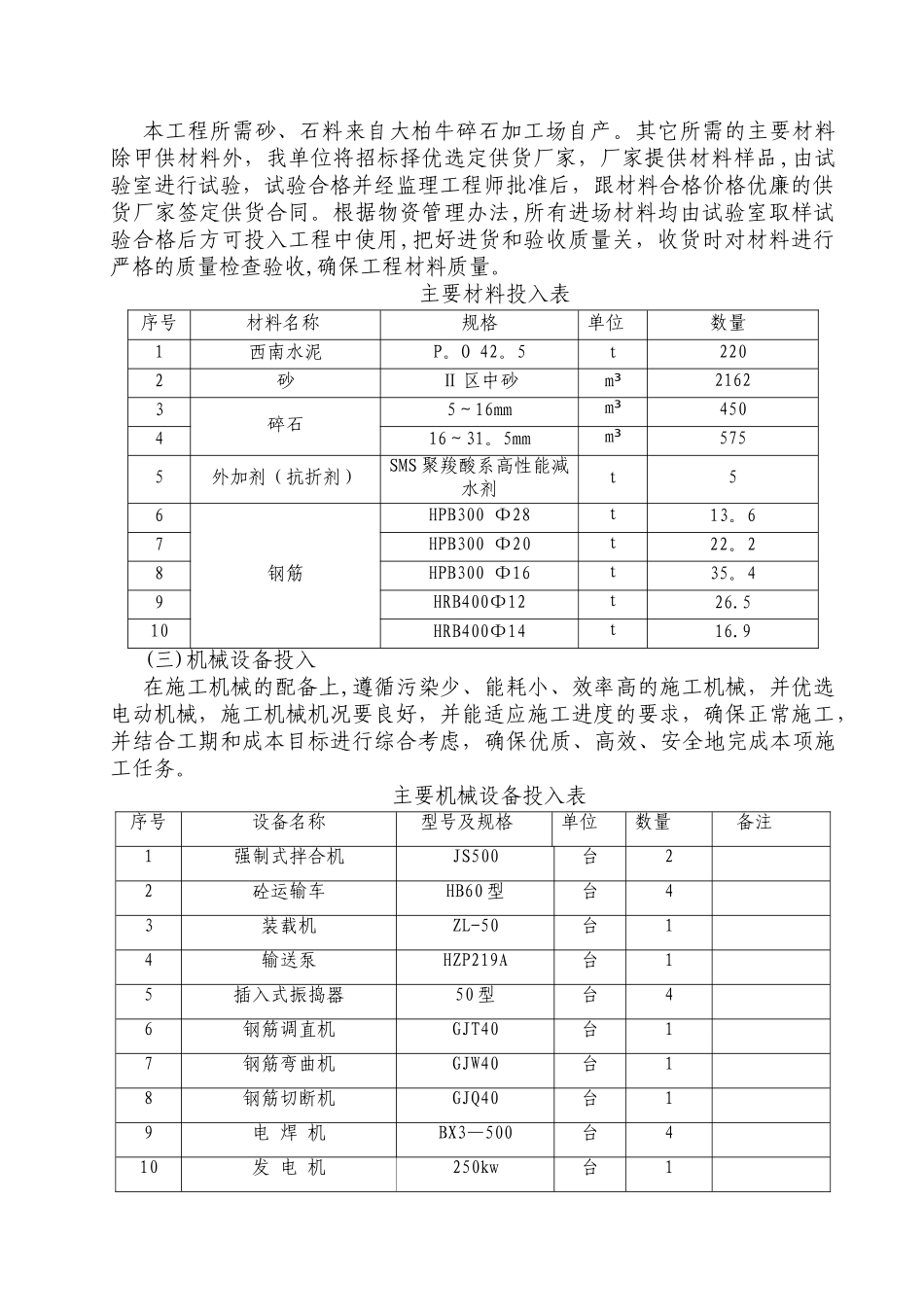

三、 资源配置(一)劳动力组织根据本工程合同工期及施工工程量,结合现场实际施工进度情况,制定大柏牛右线中桥施工人员投入计划
主要人员投入表序号人员名称数量备注1现场主管1负责现场施工的全面统筹安排2技术人员1负责施工技术指导和交底3测量工程师1负责施工测量定位4质检员1负责施工过程的质量监督5安全员1负责施工过程的安全监督6电焊工3负责钢筋焊接7模板工8负责施工模板安装8砼工4负责砼施工作业9钢筋工8负责钢筋加工及安装10汽车司机4负责砼的运输11装载机司机1负责施工材料的运输12电工1负责施工用电的顺畅13机械修理工2负责施工设备的维修保养14合计36(二)主要材料投入本工程所需砂、石料来自大柏牛碎石加工场自产
其它所需的主要材料除甲供材料外,我单位将招标择优选定供货厂家,厂家提供材料样品 ,由试验室进行试验,试验合格并经监理工程师批准后,跟材料合格价格优廉的供货厂家签定供货合同

根据物资管理办法,所有进场材料均由试验室取样试验合格后方可投入工程中使
