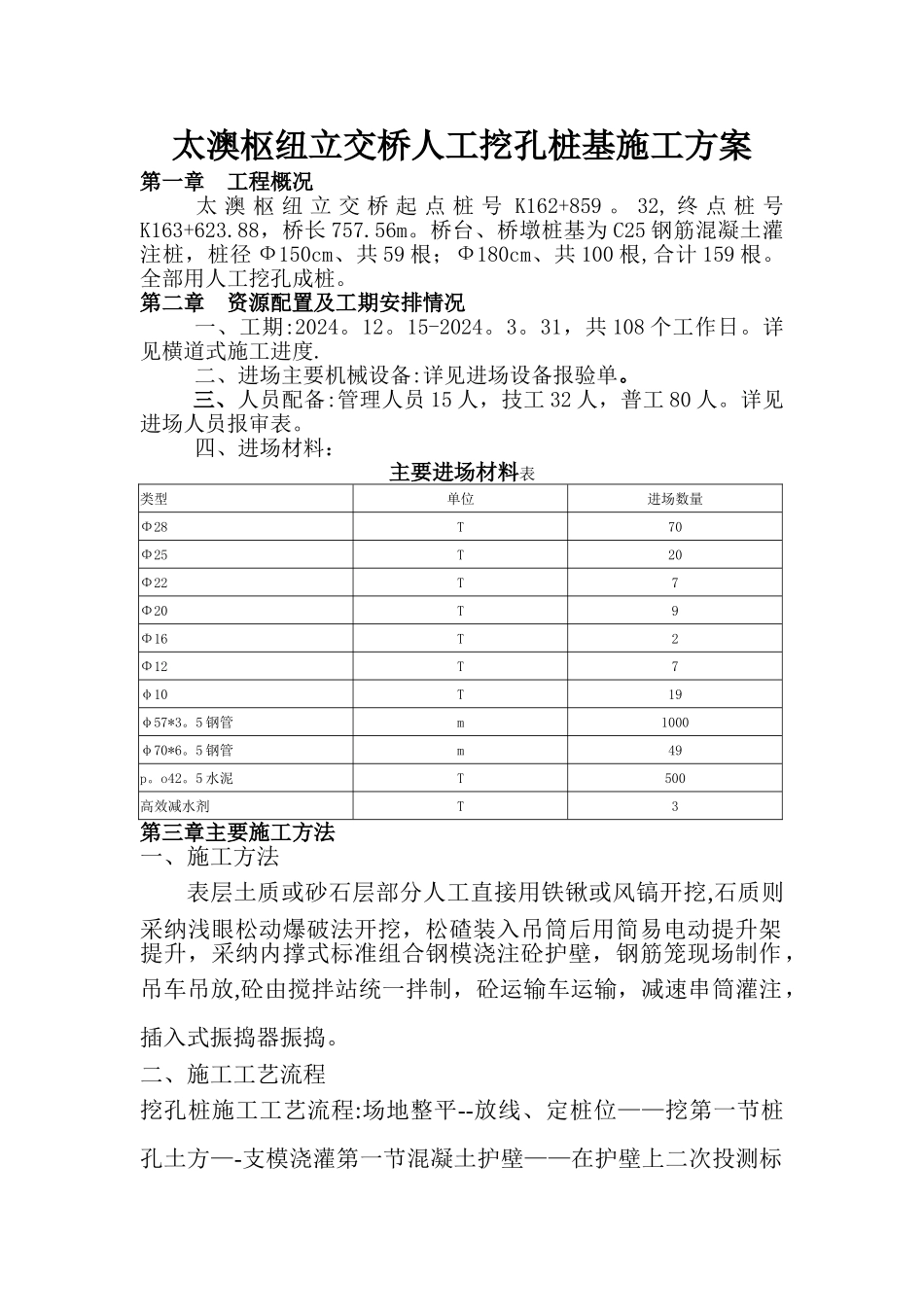

太澳枢纽立交桥人工挖孔桩基施工方案第一章 工程概况太 澳 枢 纽 立 交 桥 起 点 桩 号 K162+859
32, 终 点 桩 号K163+623
88,桥长 757
桥台、桥墩桩基为 C25 钢筋混凝土灌注桩,桩径 Ф150cm、共 59 根;Ф180cm、共 100 根,合计 159 根
全部用人工挖孔成桩
第二章 资源配置及工期安排情况一、工期:2024
15-2024
31,共 108 个工作日
详见横道式施工进度
二、进场主要机械设备:详见进场设备报验单
三、人员配备:管理人员 15 人,技工 32 人,普工 80 人
详见进场人员报审表
四、进场材料:主要进场材料表类型单位进场数量Φ28T70Φ25T20Φ22T7Φ20T9Φ16T2Φ12T7φ10T19φ57*3
5 钢管m1000φ70*6
5 钢管m49p

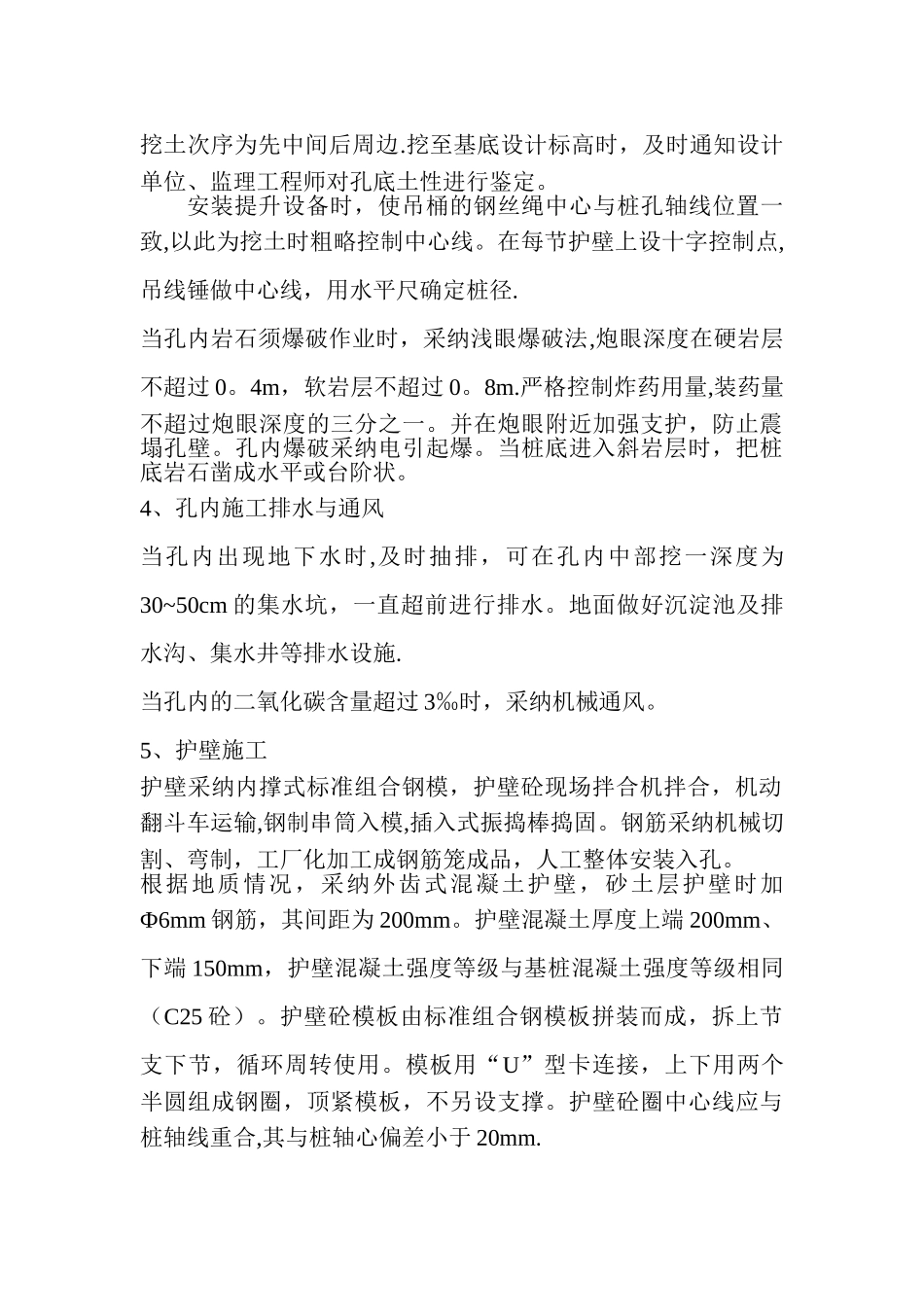

5 水泥T500高效减水剂T3第三章主要施工方法一、施工方法表层土质或砂石层部分人工直接用铁锹或风镐开挖,石质则采纳浅眼松动爆破法开挖,松碴装入吊筒后用简易电动提升架提升,采纳内撑式标准组合钢模浇注砼护壁,钢筋笼现场制作,吊车吊放,砼由搅拌站统一拌制,砼运输车运输,减速串筒灌注,插入式振捣器振捣
