太阳能路灯施工安装太阳能路灯安装施工与传统路灯安装过程基本一致,但有区别,特别是太阳能电池板与蓄电池的安装
太阳能路灯安装施工工序:灯位的选定,基础预制,现在安装准备工作(蓄电池组装、电池板与支撑加的组装),灯杆组装(穿线、灯具安装、电池板技架安装),吊装,蓄电池安装,控制器安装,灯杆校位置,验收移交
灯位的选定:1、现场戡测,灯位周围无遮挡物
安装时有起吊空间(周围有无高压线缆等)
2、跟据路灯道路安装法律规范要求定灯位,采纳三种布灯方式(单侧布灯,双侧交叉布灯,双侧对称布灯);灯高确定,与道路宽度与布灯方式关系确定;灯间距,与灯高与照射倾角关系(一般是灯高的三倍左右)
基础预制:1、预埋件尺寸的确定,跟据灯杆厂提供数据与我实际安装需要,确定灯高与预埋件尺寸关系如下表:序号灯高(米)基础尺寸(长*宽*高)mm预埋件对角线尺寸(mm)螺杆规格图号备注14400×400×800220M1824~6500×500×1000280M2036~8600×600×1400360M2448~12800×800×1500400M2852、挖坑,根据基础尺寸确定坑大小,同时预留蓄电池置埋位置;具体详见基础图3、基础预制,预制基础时,混凝土标号按 C20 来执行,同时要对基础用振动机构振动夯实,确保质量,在浇灌混凝土时,注意不要将混凝土浇灌在丝杆上面,以免影响安装速度
压置穿线管时,要根据图纸要求压置,并确保不将混凝土注入管内
下管口位置距基础面距离为 250mm
对基础表面进行找平,用水平仪测试,确保四脚准确无误水平
准备工作:1、工具准备,根据工作需求,准备相应工具,并列出清单(清单上需注明型号与数量)具体按工具外出清单表来准备

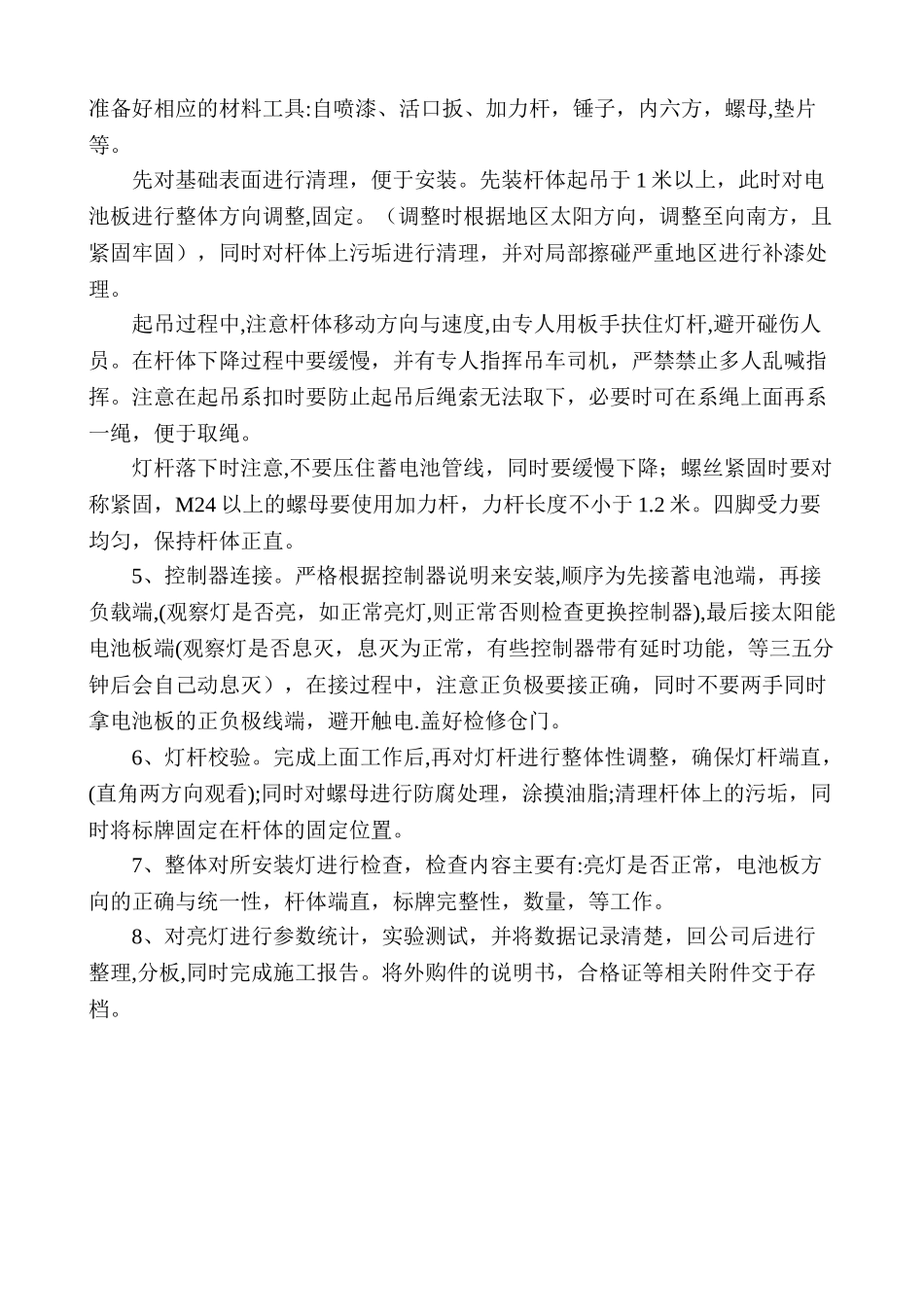

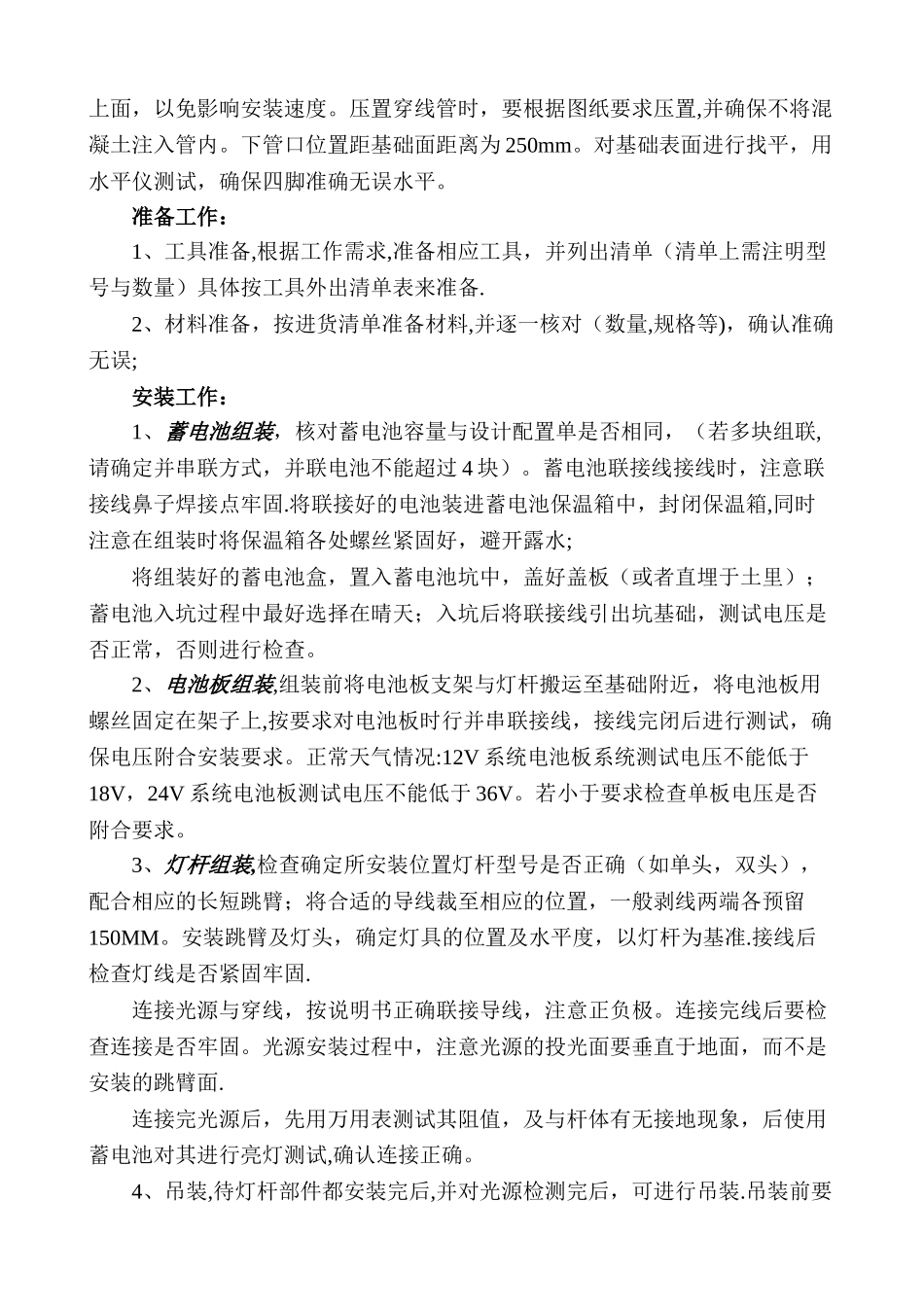

2、材料准备,按进货清单准备材料,并逐一核对(数量,规格等),确认准确无误;安装工作:1、蓄电池组装,核对蓄电池容量与设计配置单是否相同,(若多块组联,请确定并
