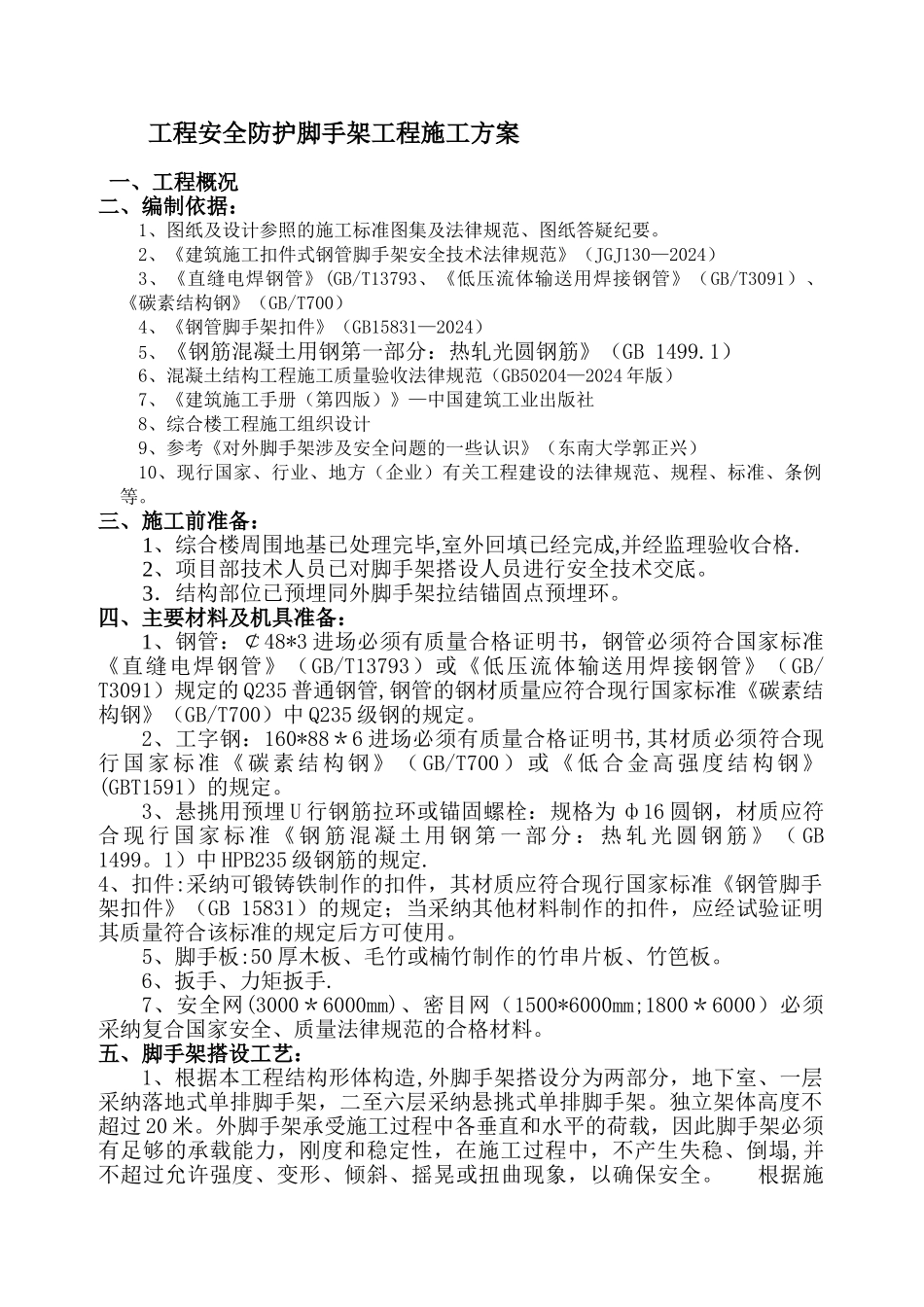

工程安全防护脚手架工程施工方案一、工程概况二、编制依据:1、图纸及设计参照的施工标准图集及法律规范、图纸答疑纪要
2、《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130—2024)3、《直缝电焊钢管》(GB/T13793、《低压流体输送用焊接钢管》(GB/T3091)、《碳素结构钢》(GB/T700)4、《钢管脚手架扣件》(GB15831—2024)5、《钢筋混凝土用钢第一部分:热轧光圆钢筋》(GB 1499
1)6、混凝土结构工程施工质量验收法律规范(GB50204—2024 年版)7、《建筑施工手册(第四版)》—中国建筑工业出版社8、综合楼工程施工组织设计9、参考《对外脚手架涉及安全问题的一些认识》(东南大学郭正兴)10、现行国家、行业、地方(企业)有关工程建设的法律规范、规程、标准、条例等
三、施工前准备:1、综合楼周围地基已处理完毕,室外回填已经完成,并经监理验收合格
2、项目部技术人员已对脚手架搭设人员进行安全技术交底
3.结构部位已预埋同外脚手架拉结锚固点预埋环
四、主要材料及机具准备:1、钢管:¢48*3 进场必须有质量合格证明书,钢管必须符合国家标准《直缝电焊钢管》(GB/T13793)或《低压流体输送用焊接钢管》(GB/T3091)规定的 Q235 普通钢管,钢管的钢材质量应符合现行国家标准《碳素结构钢》(GB/T700)中 Q235 级钢的规定
2、工字钢:160*88*6 进场必须有质量合格证明书,其材质必须符合现行国家标准《碳素结构钢》( GB/T700 )或《低合金高强度结构钢》(GBT1591)的规定
3、悬挑用预埋 U 行钢筋拉环或锚固螺栓:规格为 ф16 圆钢,材质应符合 现 行 国 家 标 准 《 钢 筋 混 凝 土 用 钢 第 一 部 分 : 热 轧 光 圆 钢 筋 》 ( GB 1499
1)中 HPB235 级钢筋的规定
