安装质量保证措施施工技术方案1、技术工艺流程设计2、设备安装方式室外机:室外机安装前做好室外机的混凝土地基基础,设计室外机固定支架
室内机:采纳丝杆吊装,室内机与铜管连接采纳喇叭口连接,凝聚水管采纳 20mmU-PVC 连接
冷媒管:采纳磷酸脱氧无缝铜管,橡塑海棉保温材料进行保温,厚度根据技术法律规范要求
冷凝水管:采纳 U—PVC 管材,20mm 橡塑海棉保温材料进行保温
镀锌钢板风管:采纳镀锌钢板进行现场制作,25mm 橡塑保温材料进行保温
3、制作、安装方法及说明1、室外机的拆封与安放设备进场后,会同甲方监理进行开箱并作好开箱记录,设备现场搬运吊装时,根据现场的具体情况编写交底书或施工方案,设备安装前应根据图纸设计,对设备的基础坐标、标高进行测量确认
室外机安放场所须坚固,以防产生震动和噪音,空调机用底脚栓固定在机座上,每台模块空调机使用 4 套 M12 型的底脚螺栓、螺帽和垫圈,螺栓旋入 20mm,固定螺栓纵横水平偏差不得大于 1‰
机座底面至少高出地面 150mm,同时机座与空调机之间须垫入厚度不小于 10mm 的橡胶垫
室外机运转时,有时会排出水来,要在空调机周围预先留出排水管的通道
2、室内机的安装室内机安装时,吊架安装平整牢固,位置正确,吊杆不能自由摆动
安装送、回风口时在保证良好气流组织的同时要兼顾装饰效果,使风口尺寸、位置统一
室内机安装完毕后将及时告知装饰公司预留出检修孔,以便调试、维护

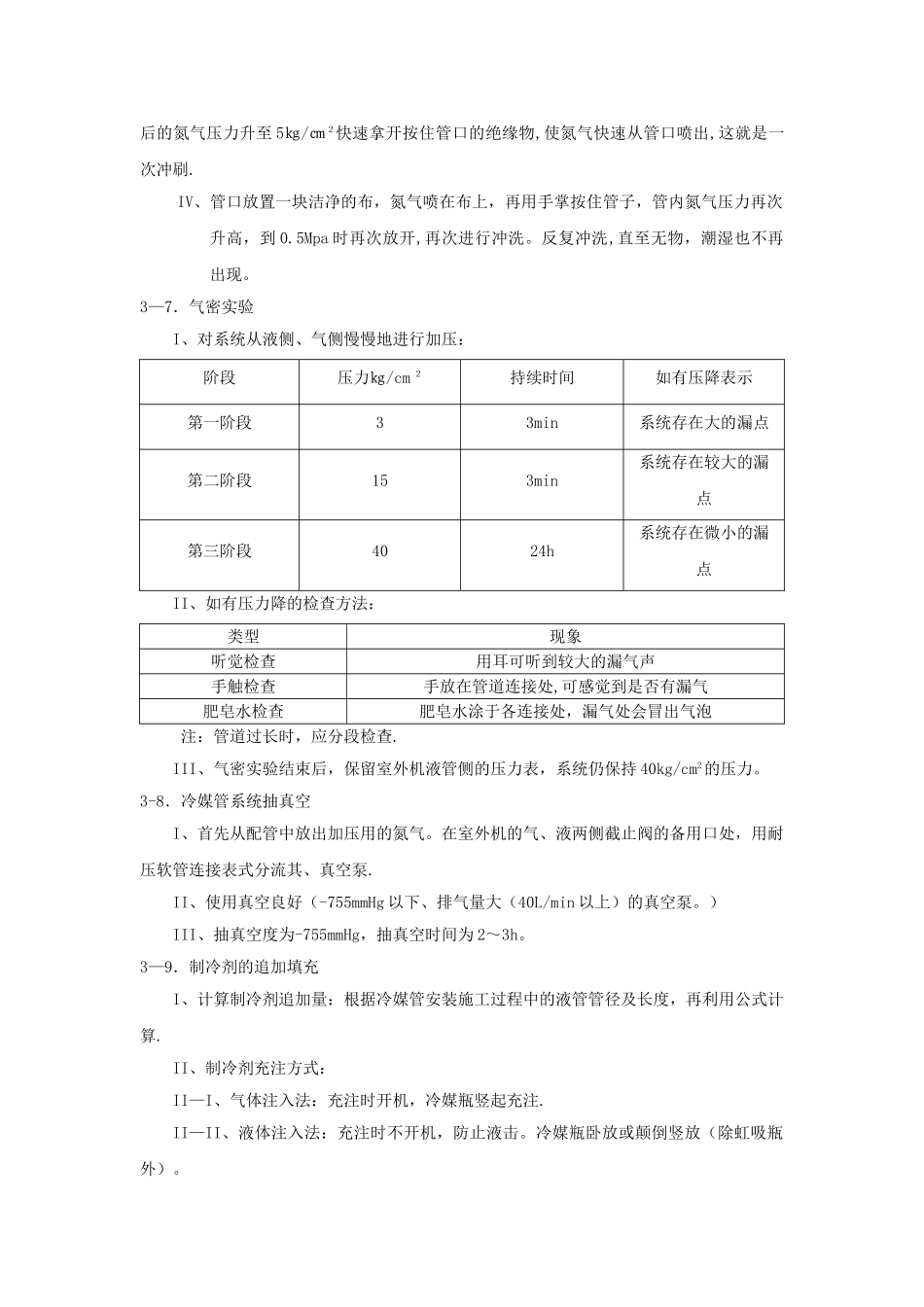

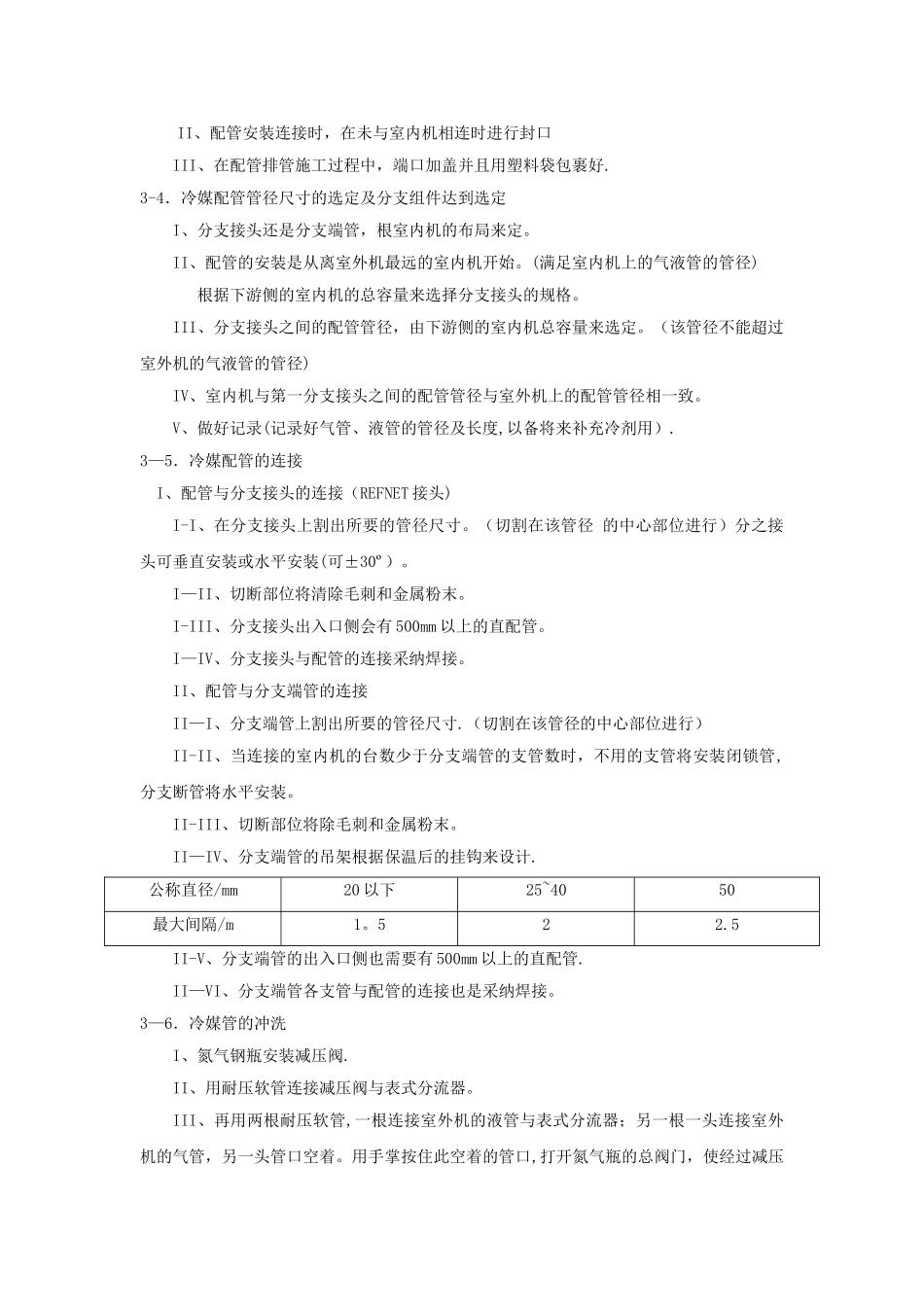

3、制冷剂配管(含泄露测试、真空干燥、管道绝热等)3—1、冷媒配管施工三原则:干燥、清洁、气密性3—2、冷媒管的管材选择 结构材料:磷酸脱氧无缝铜管冷媒管管径(㎜)冷媒管壁厚(㎜)Φ6
53-3.冷媒配管的
