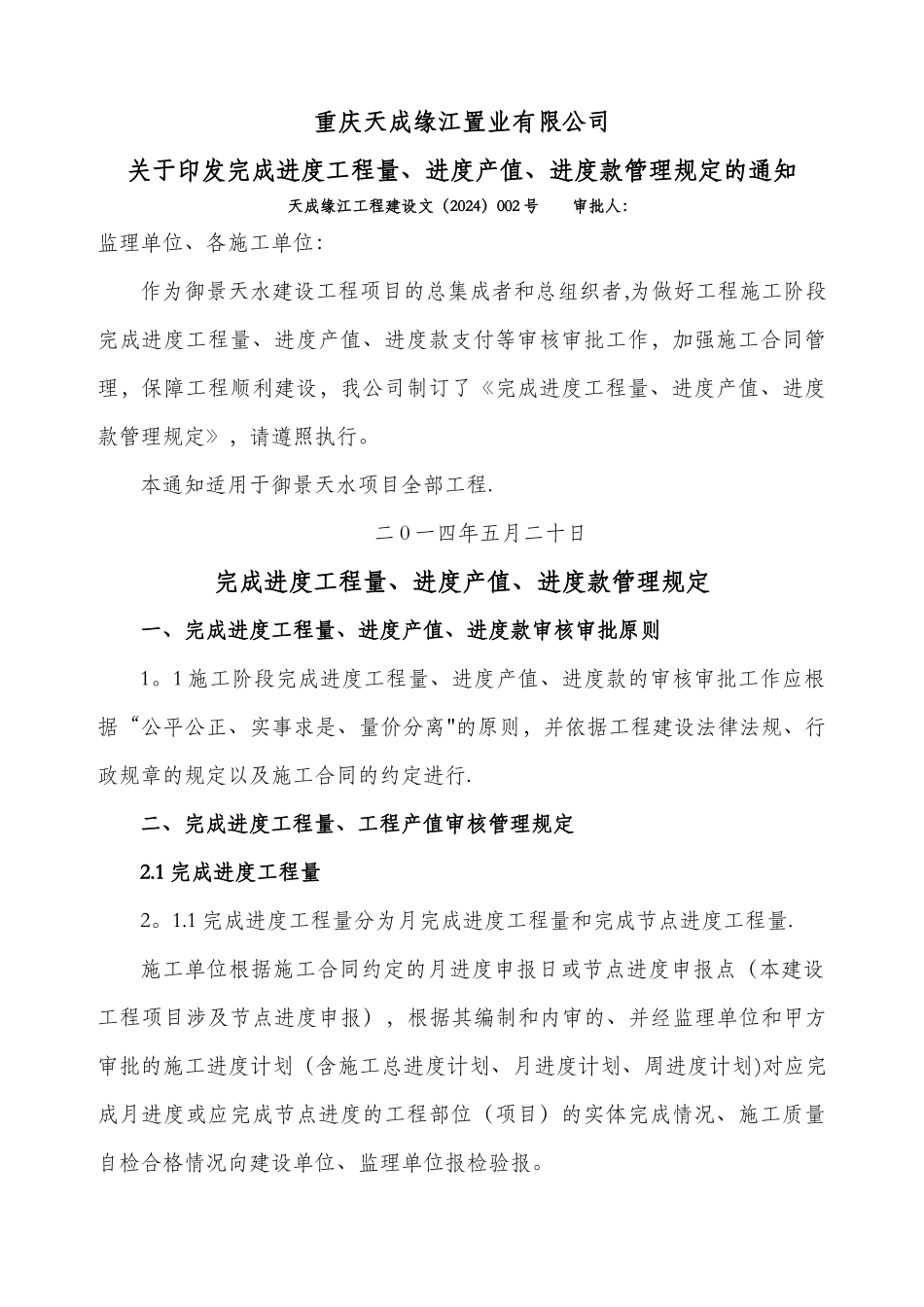

重庆天成缘江置业有限公司关于印发完成进度工程量、进度产值、进度款管理规定的通知天成缘江工程建设文(2024)002 号 审批人:监理单位、各施工单位:作为御景天水建设工程项目的总集成者和总组织者,为做好工程施工阶段完成进度工程量、进度产值、进度款支付等审核审批工作,加强施工合同管理,保障工程顺利建设,我公司制订了《完成进度工程量、进度产值、进度款管理规定》,请遵照执行。本通知适用于御景天水项目全部工程. 二 0 一四年五月二十日完成进度工程量、进度产值、进度款管理规定一、完成进度工程量、进度产值、进度款审核审批原则1。1 施工阶段完成进度工程量、进度产值、进度款的审核审批工作应根据“公平公正、实事求是、量价分离"的原则,并依据工程建设法律法规、行政规章的规定以及施工合同的约定进行.二、完成进度工程量、工程产值审核管理规定2.1 完成进度工程量2。1.1 完成进度工程量分为月完成进度工程量和完成节点进度工程量.施工单位根据施工合同约定的月进度申报日或节点进度申报点(本建设工程项目涉及节点进度申报),根据其编制和内审的、并经监理单位和甲方审批的施工进度计划(含施工总进度计划、月进度计划、周进度计划)对应完成月进度或应完成节点进度的工程部位(项目)的实体完成情况、施工质量自检合格情况向建设单位、监理单位报检验报。2。1.2 经建设单位、监理单位检查验收,施工单位应完成工程部位(项目)的实体已确实完成且施工质量合格的,建设单位、监理单位予以验收并确认检查验收意见,该意见作为施工单位月完成进度或完成节点进度的依据。经建设单位、监理单位检查验收,施工单位应完成工程部位(项目)的实体未完成或实体已完成但施工质量不合格的,建设单位、监理单位则不予验收,视为施工单位未完成应完成工程部位(项目),其施工月进度或节点进度滞后,由此产生的后果由施工单位自行承担,但施工单位在完成或完善相关事项后可以重新报检报验,建设单位、监理单位按程序重新予以检查验收和核定.2。2 月完成进度、完成节点进度的检查验收2。2。1 施工单位根据施工合同约定的月进度申报日或节点进度申报点,结合自检自查情况以及监理单位、建设单位对应完成工程部位(项目)检查验收流程时间、月完成进度工程量审或完成节点进度工程量审核流程时间、月完成进度产值或完成节点进度产值审核流程时间、工程进度款审批流程时间,应充分估计和考虑验收、审核、审批工作的程序性和时效性,向监理单...
