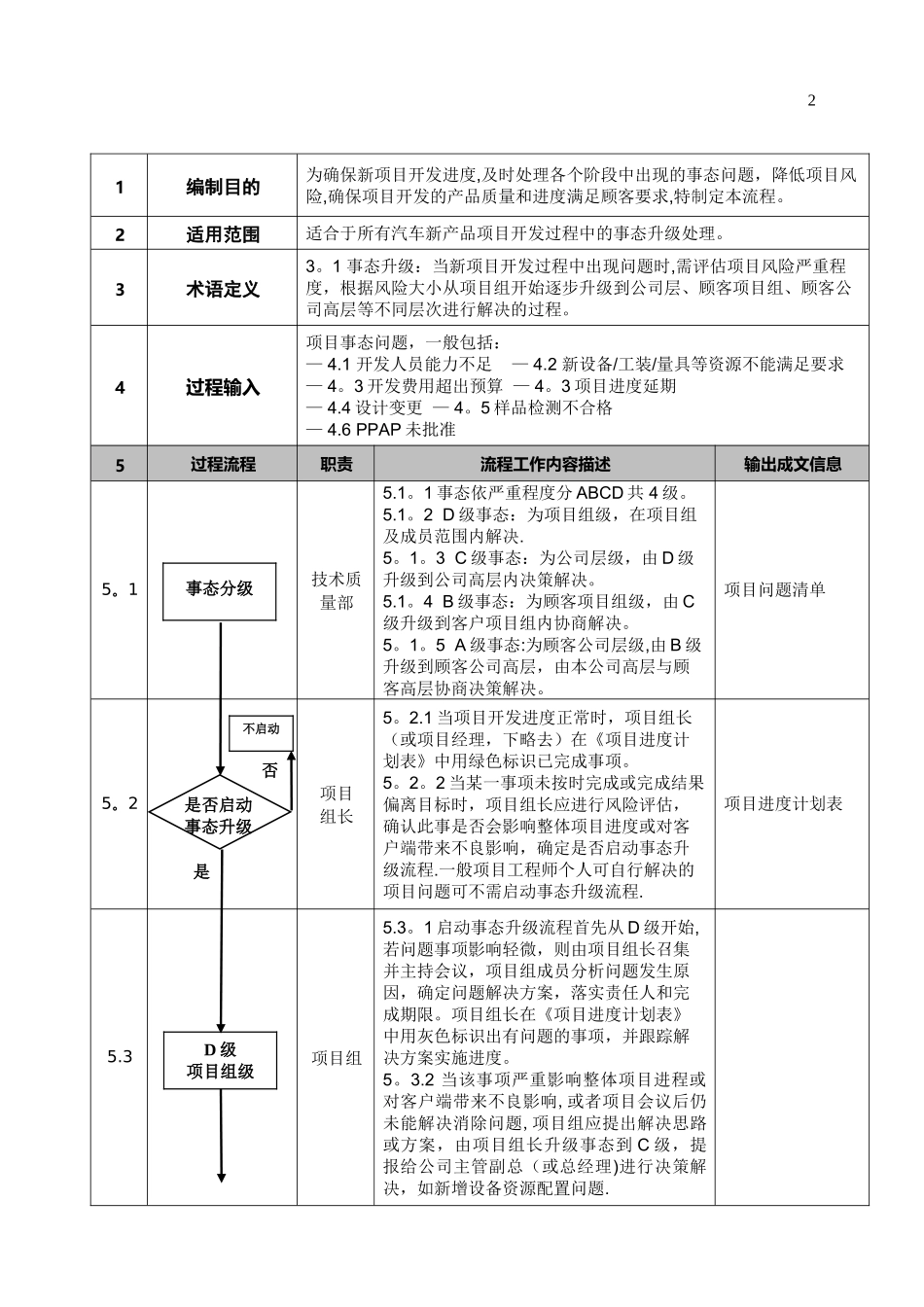

项目事态升级处理流程批准:审核:编制:更改记录版次更改内容更改原因更改日期更改人审核人批准人11编制目的为确保新项目开发进度,及时处理各个阶段中出现的事态问题,降低项目风险,确保项目开发的产品质量和进度满足顾客要求,特制定本流程
2适用范围适合于所有汽车新产品项目开发过程中的事态升级处理
3术语定义3
1 事态升级:当新项目开发过程中出现问题时,需评估项目风险严重程度,根据风险大小从项目组开始逐步升级到公司层、顾客项目组、顾客公司高层等不同层次进行解决的过程
4过程输入项目事态问题,一般包括:— 4
1 开发人员能力不足 — 4
2 新设备/工装/量具等资源不能满足要求— 4
3 开发费用超出预算 — 4
3 项目进度延期— 4
4 设计变更 — 4
5 样品检测不合格— 4
6 PPAP 未批准5过程流程职责流程工作内容描述输出成文信息5

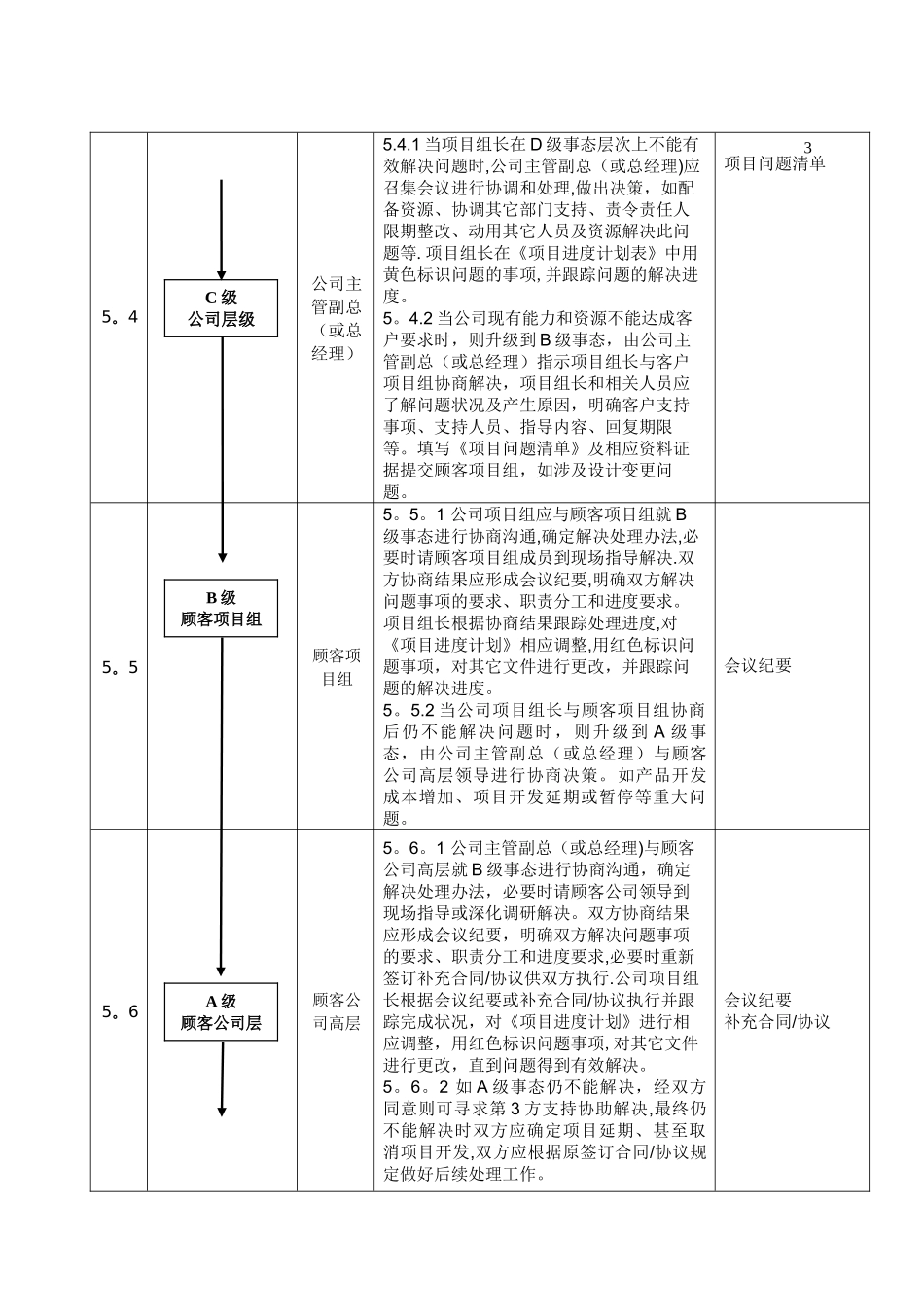

1技术质量部5
1 事态依严重程度分 ABCD 共 4 级
2 D 级事态:为项目组级,在项目组及成员范围内解决
3 C 级事态:为公司层级,由 D 级升级到公司高层内决策解决
4 B 级事态:为顾客项目组级,由 C级升级到客户项目组内协商解决
5 A 级事态:为顾客公司层级,由 B 级升级到顾客公司高层,由本公司高层与顾客高层协商决策解决
项目问题清单5
2项目组长5
1 当项目开发进度正常时,项目组长(或项目经理,下略去)在《项目进度计划表》中用绿色标识已完成事项
2 当某一事项未按时完成或完成结果偏离目标时,项目组长应进行风险评估,确认此事是否会影响整体项目进度或对客户端带来不良影响,确定是否启动事态升级流程
一般项目工程师个人可自行解决的项目问题可不需启动事态升级流程
项目进度计划表5
1 启动事态升级流程首先从 D 级开始,若问题事项影响轻微,则由项目组长召集并主
