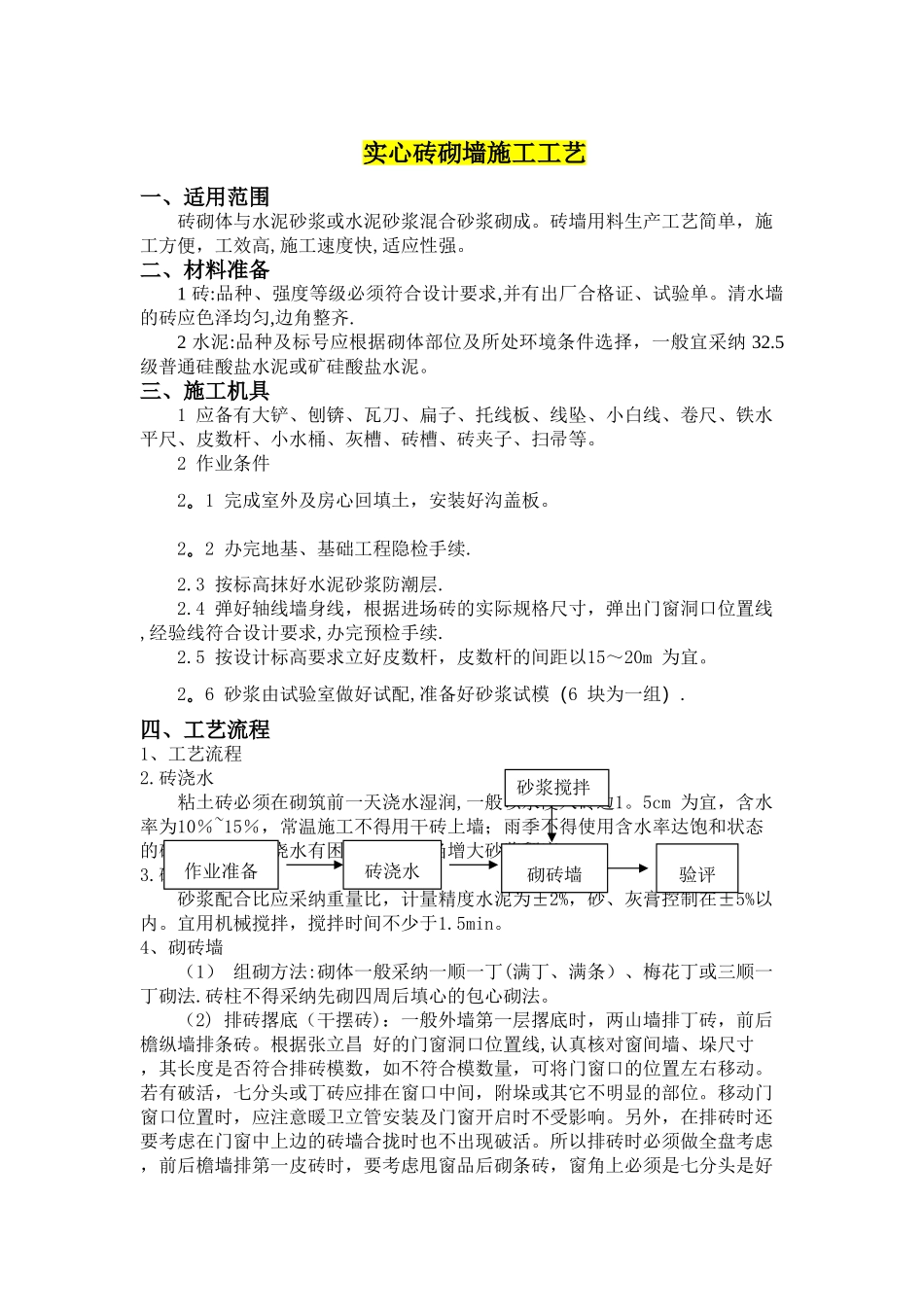

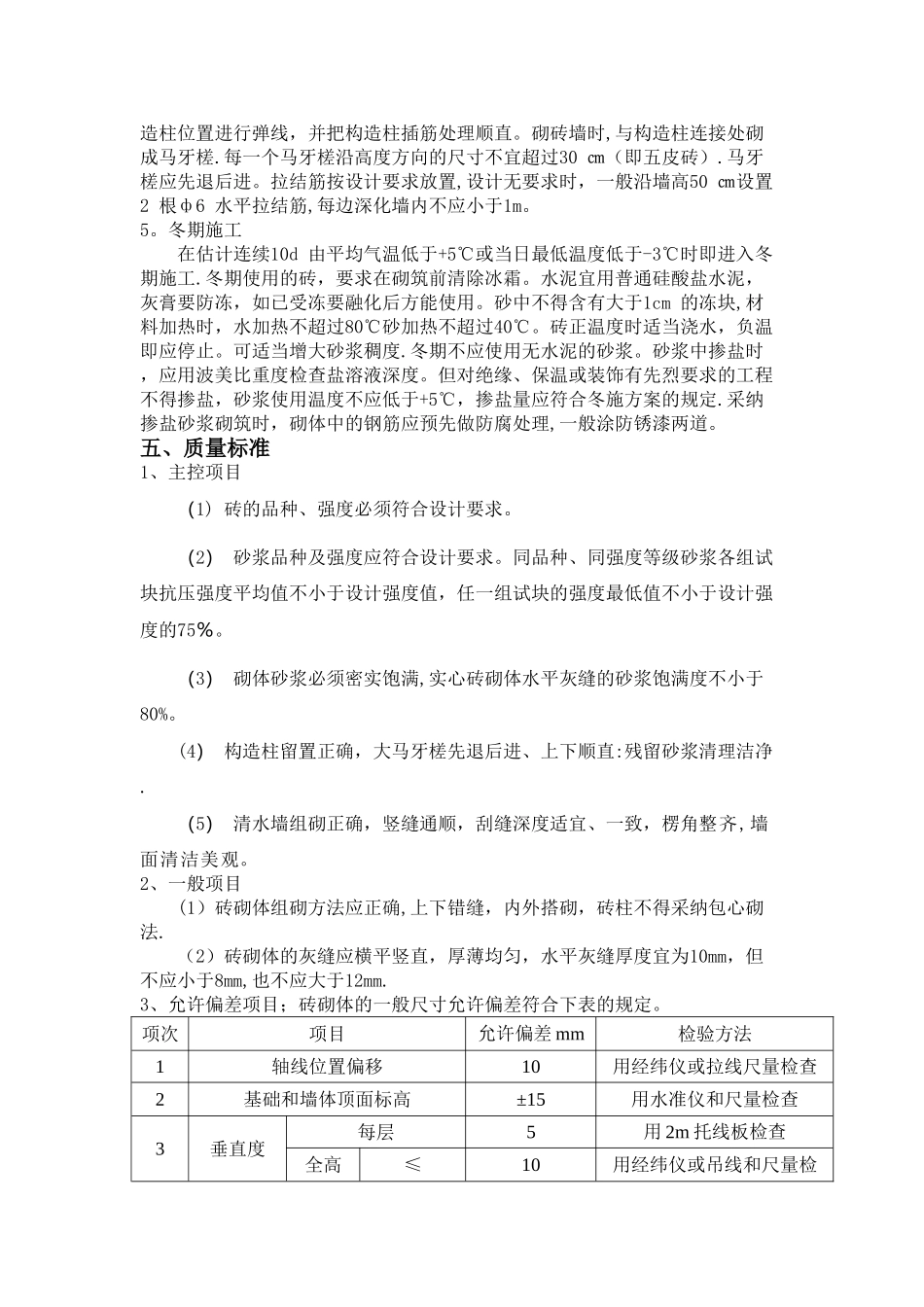

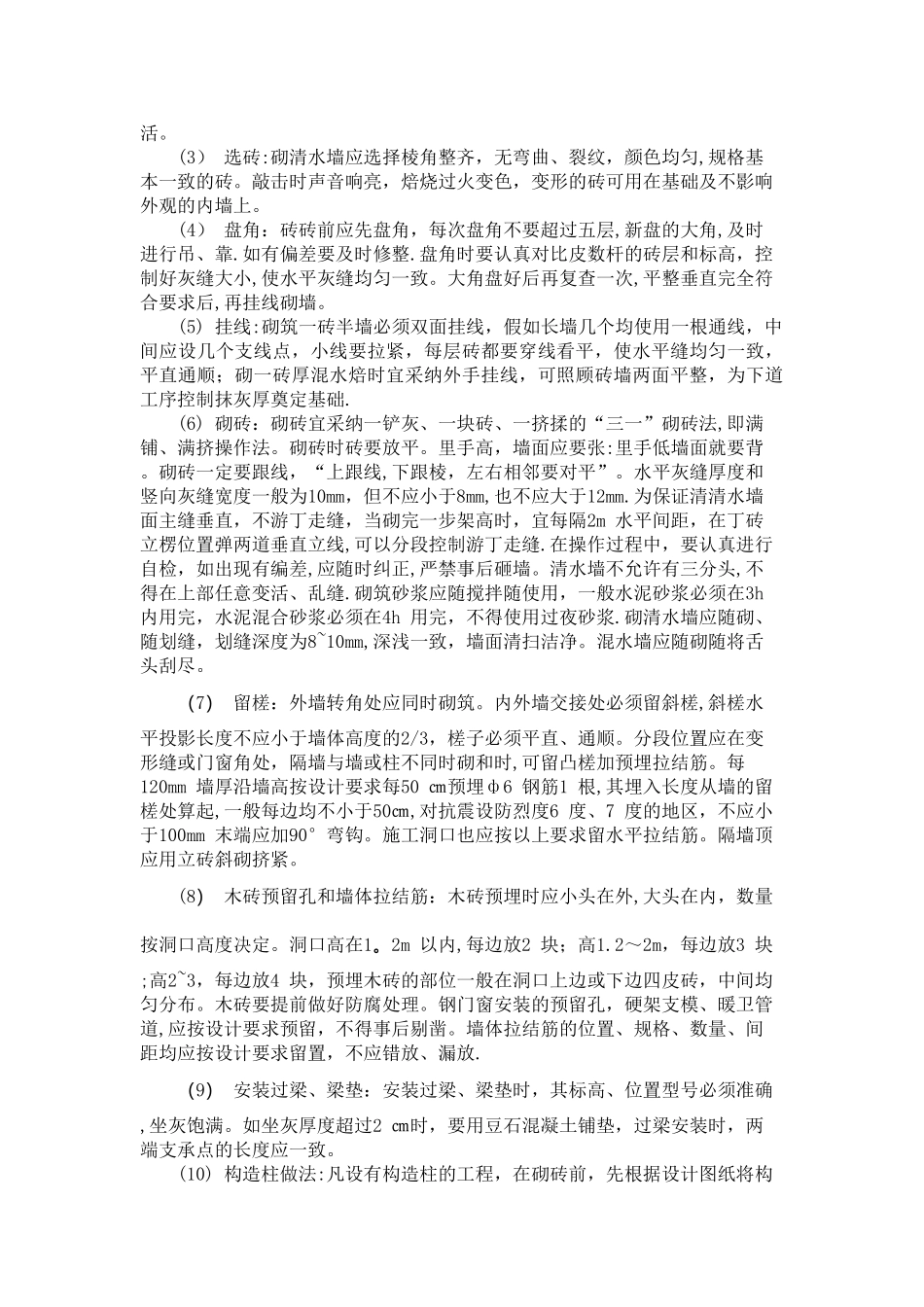

实心砖砌墙施工工艺一、适用范围砖砌体与水泥砂浆或水泥砂浆混合砂浆砌成。砖墙用料生产工艺简单,施工方便,工效高,施工速度快,适应性强。二、材料准备1 砖:品种、强度等级必须符合设计要求,并有出厂合格证、试验单。清水墙的砖应色泽均匀,边角整齐.2 水泥:品种及标号应根据砌体部位及所处环境条件选择,一般宜采纳 32.5 级普通硅酸盐水泥或矿硅酸盐水泥。三、施工机具1 应备有大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖槽、砖夹子、扫帚等。2 作业条件2。1 完成室外及房心回填土,安装好沟盖板。2。2 办完地基、基础工程隐检手续.2.3 按标高抹好水泥砂浆防潮层.2.4 弹好轴线墙身线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完预检手续.2.5 按设计标高要求立好皮数杆,皮数杆的间距以15~20m 为宜。2。6 砂浆由试验室做好试配,准备好砂浆试模(6 块为一组).四、工艺流程1、工艺流程2.砖浇水粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖边1。5cm 为宜,含水率为10%~15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬期浇水有困难,必须适当增大砂浆稠度。3.砂浆搅拌砂浆配合比应采纳重量比,计量精度水泥为±2%,砂、灰膏控制在±5%以内。宜用机械搅拌,搅拌时间不少于1.5min。4、砌砖墙(1) 组砌方法:砌体一般采纳一顺一丁(满丁、满条)、梅花丁或三顺一丁砌法.砖柱不得采纳先砌四周后填心的包心砌法。(2) 排砖撂底(干摆砖):一般外墙第一层撂底时,两山墙排丁砖,前后檐纵墙排条砖。根据张立昌 好的门窗洞口位置线,认真核对窗间墙、垛尺寸 ,其长度是否符合排砖模数,如不符合模数量,可将门窗口的位置左右移动。若有破活,七分头或丁砖应排在窗口中间,附垛或其它不明显的部位。移动门窗口位置时,应注意暖卫立管安装及门窗开启时不受影响。另外,在排砖时还要考虑在门窗中上边的砖墙合拢时也不出现破活。所以排砖时必须做全盘考虑,前后檐墙排第一皮砖时,要考虑甩窗品后砌条砖,窗角上必须是七分头是好砖浇水作业准备砂浆搅拌砌砖墙验评活。(3) 选砖:砌清水墙应选择棱角整齐,无弯曲、裂纹,颜色均匀,规格基本一致的砖。敲击时声音响亮,焙烧过火变色,变形的砖可用在基础及不影响外观的内墙上。(4) 盘角:砖砖前应先盘角,每次盘角不要超过五层,新盘的大角,及时进行吊、靠.如有偏差要及时修整.盘角时要认...
