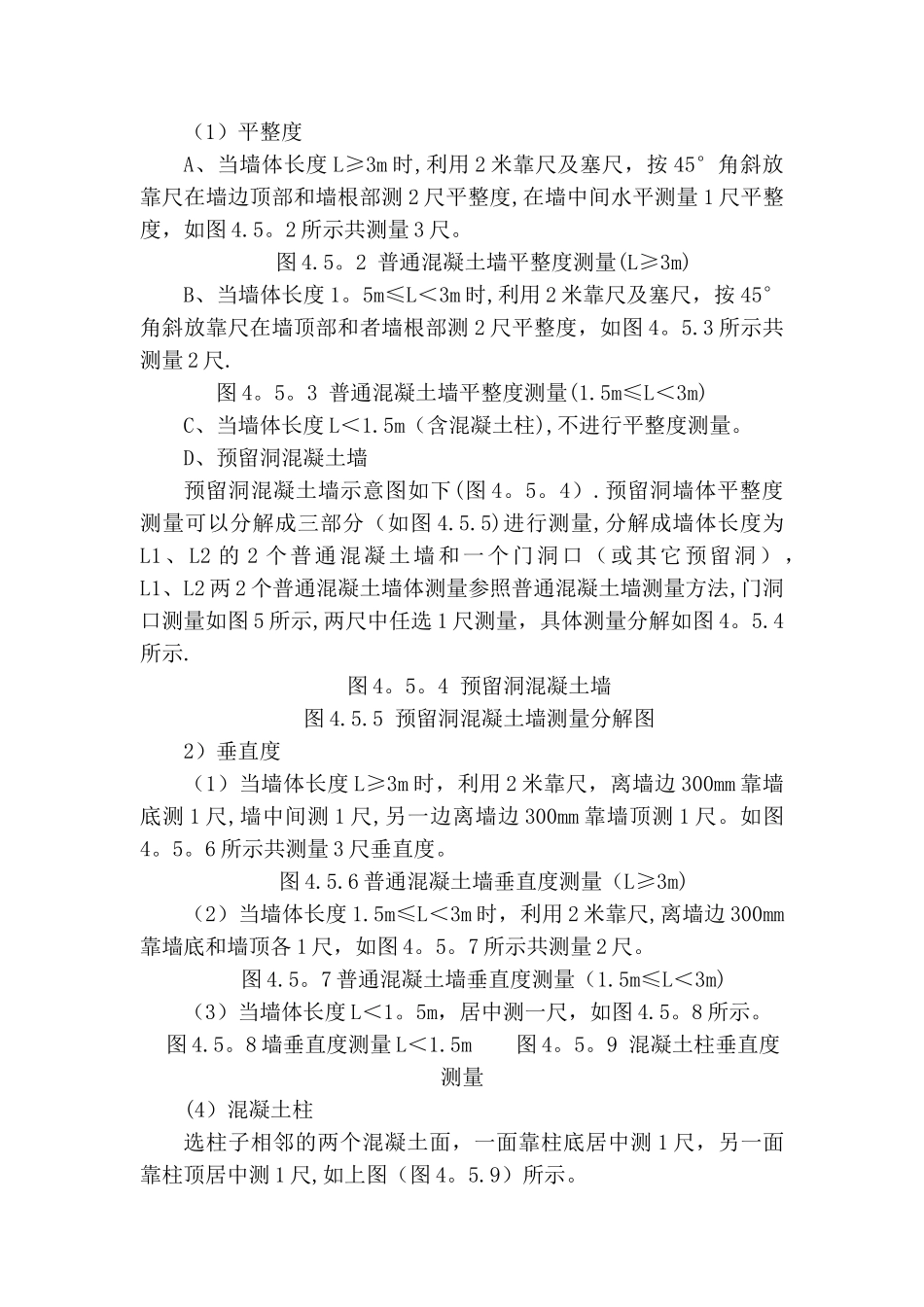

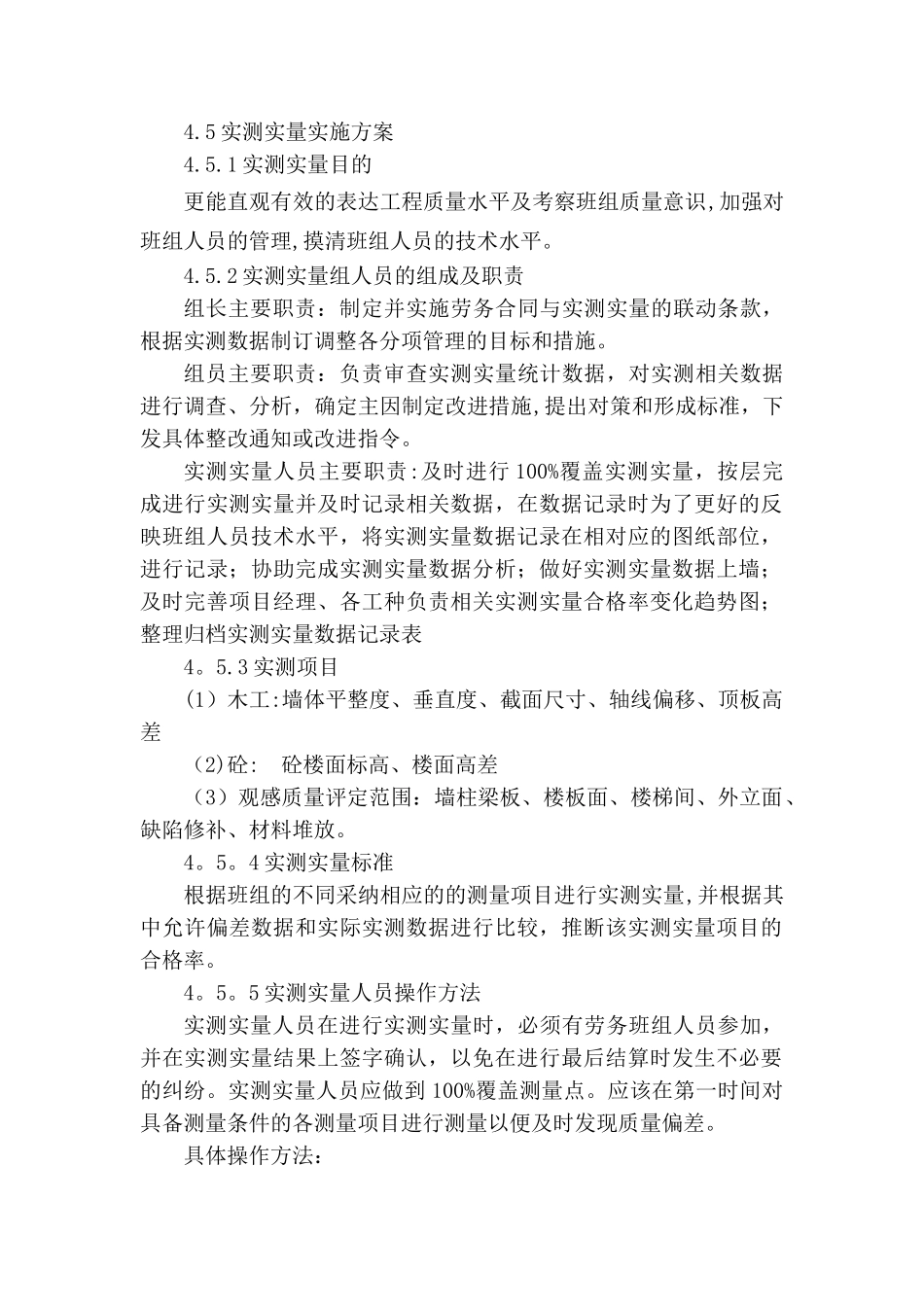

4.5 实测实量实施方案4.5.1 实测实量目的更能直观有效的表达工程质量水平及考察班组质量意识,加强对班组人员的管理,摸清班组人员的技术水平。4.5.2 实测实量组人员的组成及职责组长主要职责:制定并实施劳务合同与实测实量的联动条款,根据实测数据制订调整各分项管理的目标和措施。组员主要职责:负责审查实测实量统计数据,对实测相关数据进行调查、分析,确定主因制定改进措施,提出对策和形成标准,下发具体整改通知或改进指令。实测实量人员主要职责:及时进行 100%覆盖实测实量,按层完成进行实测实量并及时记录相关数据,在数据记录时为了更好的反映班组人员技术水平,将实测实量数据记录在相对应的图纸部位,进行记录;协助完成实测实量数据分析;做好实测实量数据上墙;及时完善项目经理、各工种负责相关实测实量合格率变化趋势图;整理归档实测实量数据记录表4。5.3 实测项目(1)木工:墙体平整度、垂直度、截面尺寸、轴线偏移、顶板高差 (2)砼: 砼楼面标高、楼面高差(3)观感质量评定范围:墙柱梁板、楼板面、楼梯间、外立面、缺陷修补、材料堆放。4。5。4 实测实量标准根据班组的不同采纳相应的的测量项目进行实测实量,并根据其中允许偏差数据和实际实测数据进行比较,推断该实测实量项目的合格率。4。5。5 实测实量人员操作方法实测实量人员在进行实测实量时,必须有劳务班组人员参加,并在实测实量结果上签字确认,以免在进行最后结算时发生不必要的纠纷。实测实量人员应做到 100%覆盖测量点。应该在第一时间对具备测量条件的各测量项目进行测量以便及时发现质量偏差。具体操作方法:(1)平整度A、当墙体长度 L≥3m 时,利用 2 米靠尺及塞尺,按 45°角斜放靠尺在墙边顶部和墙根部测 2 尺平整度,在墙中间水平测量 1 尺平整度,如图 4.5。2 所示共测量 3 尺。图 4.5。2 普通混凝土墙平整度测量(L≥3m)B、当墙体长度 1。5m≤L<3m 时,利用 2 米靠尺及塞尺,按 45°角斜放靠尺在墙顶部和者墙根部测 2 尺平整度,如图 4。5.3 所示共测量 2 尺.图 4。5。3 普通混凝土墙平整度测量(1.5m≤L<3m)C、当墙体长度 L<1.5m(含混凝土柱),不进行平整度测量。D、预留洞混凝土墙预留洞混凝土墙示意图如下(图 4。5。4).预留洞墙体平整度测量可以分解成三部分(如图 4.5.5)进行测量,分解成墙体长度为L1、L2 的 2 个普通混凝土墙和一个门洞口(或其它预留洞) ,L1、L2 两 2 个普通混凝土墙体测量参...
