目 录一、编制依据
2二、工程概况
2三、施工准备
3四、已完成的成品检测
3五已完成的成品检测
3六 、 对 正 在 进 行 施 工 的 模 板 工 程 实 施 过 程 控 制 及 实 测 实量
8七、数据上墙实测实量控制施工方案一、编制依据 1、工程施工图纸; 2、《建筑施工模板安全技术法律规范》(JGJ162—2024); 3、《混凝土结构工程施工质量验收法律规范》(GB50204-2024); 4、《建筑施工手册》第四版; 5、《高层建筑混凝土结构技术规程》JGJ3—2024
6、《建筑工程施工质量验收法律规范》二、建筑概况:序号项目内容1工程名称福州碧桂园融侨·时代城工程2工程地点福州市晋安区3施工单位晨辉建筑工程(集团)有限公司4建设单位福州时代城房地产开发有限公司5监理单位福州中博建设监理有限公司6建筑概况建筑功能住宅建筑面积75006 平方米建筑高度94
8 米建筑层数32 层建筑层高2
9 米7结构概况基础结构形式桩基础主体结构形式钢筋混凝土结构屋盖结构形式平屋面三、施工准备 1、测量工具准备: 5m 钢卷尺、 2 米靠尺、楔形塞尺 、 激光水平仪、 塔尺、 记号笔、 线、吊具、粉笔、墨斗、人字梯、 2、劳动力准备木工 2 人、质检员 2 人四、已完成的成品检测

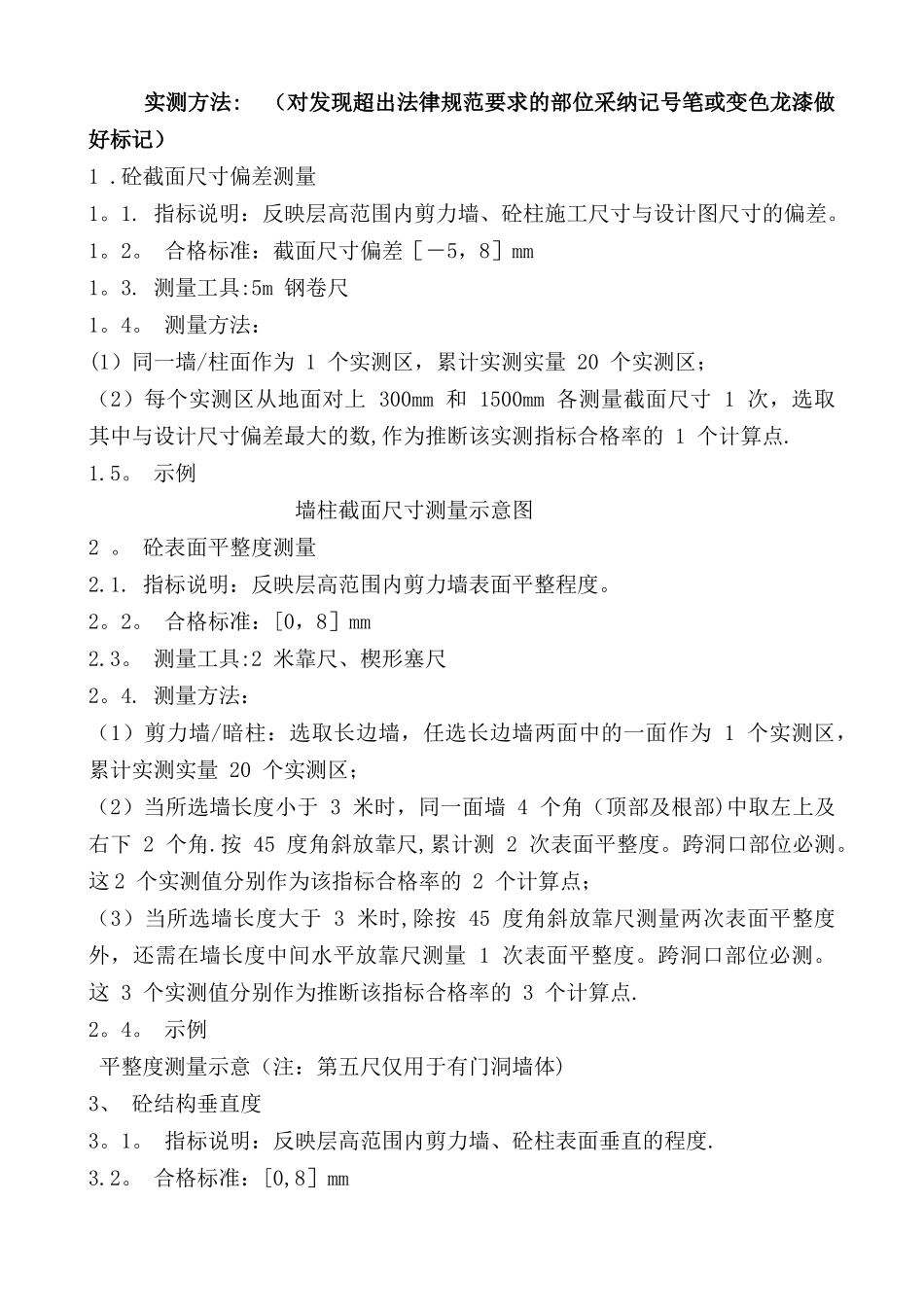

对已浇筑完成的砼面进行截面尺寸、表面平整度、 垂
