一、工程概况工程名称:建设单位:设计单位:施工单位:监理单位:有限公司建筑面积:㎡建筑层数:地上层,地下层结构形式:施工范围:2024 年 X 月 X 日我方工程师进行现场踏勘,经勘查认为该工程主要问题如下:1)墙体、顶棚有大量开裂,空鼓,腻子脱落现象;2)室内公共区域石塑防滑地砖破损;3)人员活动造成墙面污损,主要位于楼梯间、走廊及人员活动影响区;4)自然因素造成的污损,主要表现为浮灰、蛛网等
施工目标:1)顶棚:天棚面层有裂纹的及周边空鼓的全部铲除后从新做腻子及乳胶漆
2)室内石塑防滑地砖翻新
3)内墙面:墙面受损部分开裂的及周边空鼓的,先进行铲除,做基层修补,再全部做腻子及乳胶漆
4)部分墙角发霉开裂的及周边空鼓的,需要全部新做腻子和乳胶漆
二、施工工序通过对现场的勘查,由于此工程为住房整治项目,住户仍在室内居住,且工程量需现场确认,所以现确定如下施工方案1 施工步骤现场裂缝标记→找监理及甲方代表确认工程量→裂缝剔凿→再次确认工程量→表面除尘→基层修补→墙体、天棚裂缝修补→满刮腻子→一底两面2 注意事项(1)工程量需两次确认,第一次确认裂缝,第二次剔凿后确认具风光积
(2)剔凿时需戴口罩尽量减少施工粉尘,减少对环境及住户的影响
(3)使用吸尘器或其他可行工具进行除尘工序,利用吸尘器等工具清洁表面,去除灰尘防止扬尘
(4)破损部分修复,对于已经剥落或是破损的地方,先将破损部位松动的部分切割方正,清理洁净,涂刷 108 胶一道,再进行基层修补
待表面修补平整后,刮腻子两道,打磨后再涂装底漆一遍,面漆二遍
(5)对于墙面裂缝部位,直接刮网格布处理

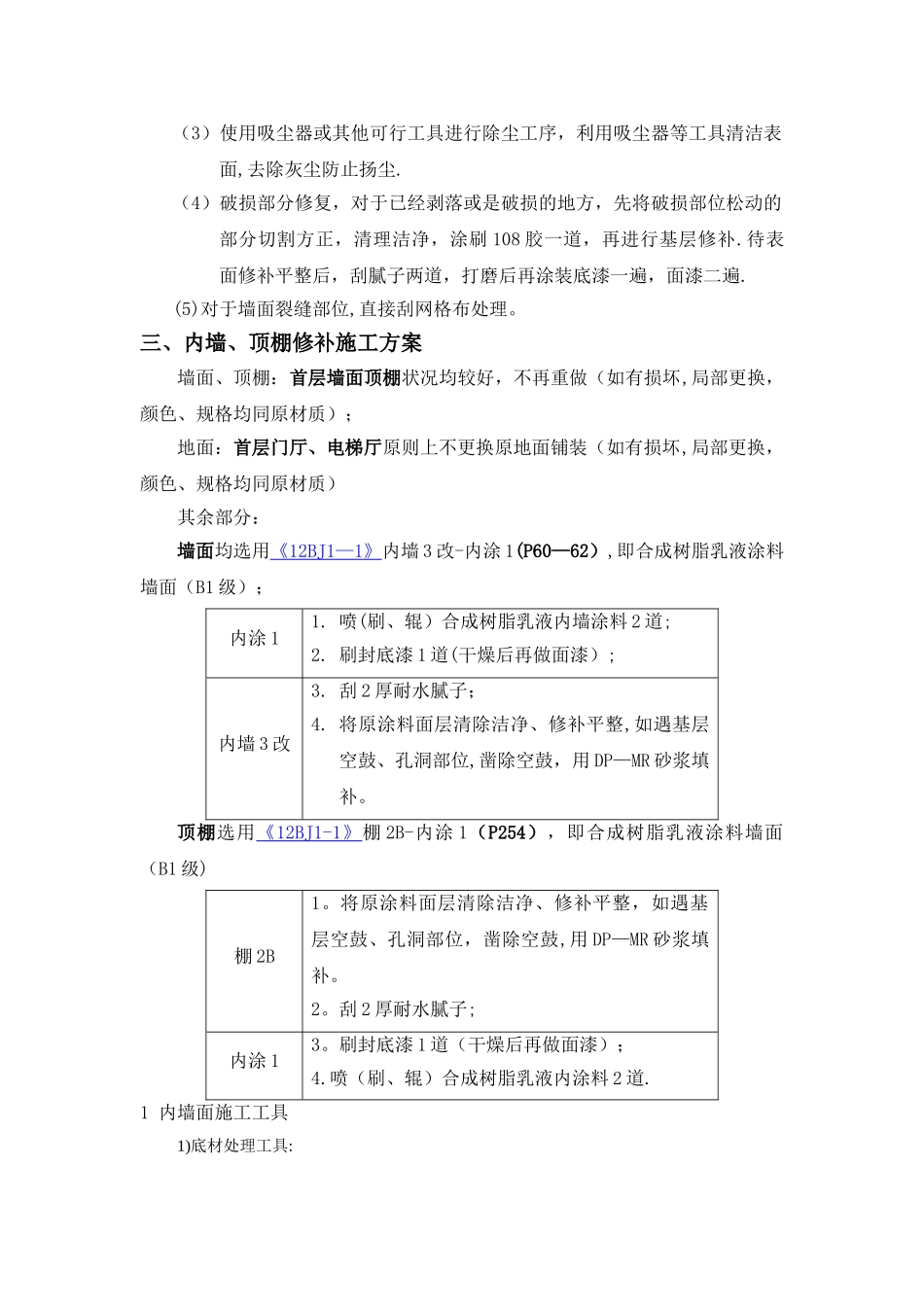

三、内墙、顶棚修补施工方案墙面、顶棚:首层墙面顶棚状况均较好,不再重做(如有损坏,局部更换,颜色、规格均同原材质);地面:首层门厅、电梯厅原则上不更换原地面铺装(如有损坏,局部更换,颜色、规格均同原材质)其余部分:墙面均选用《 1
