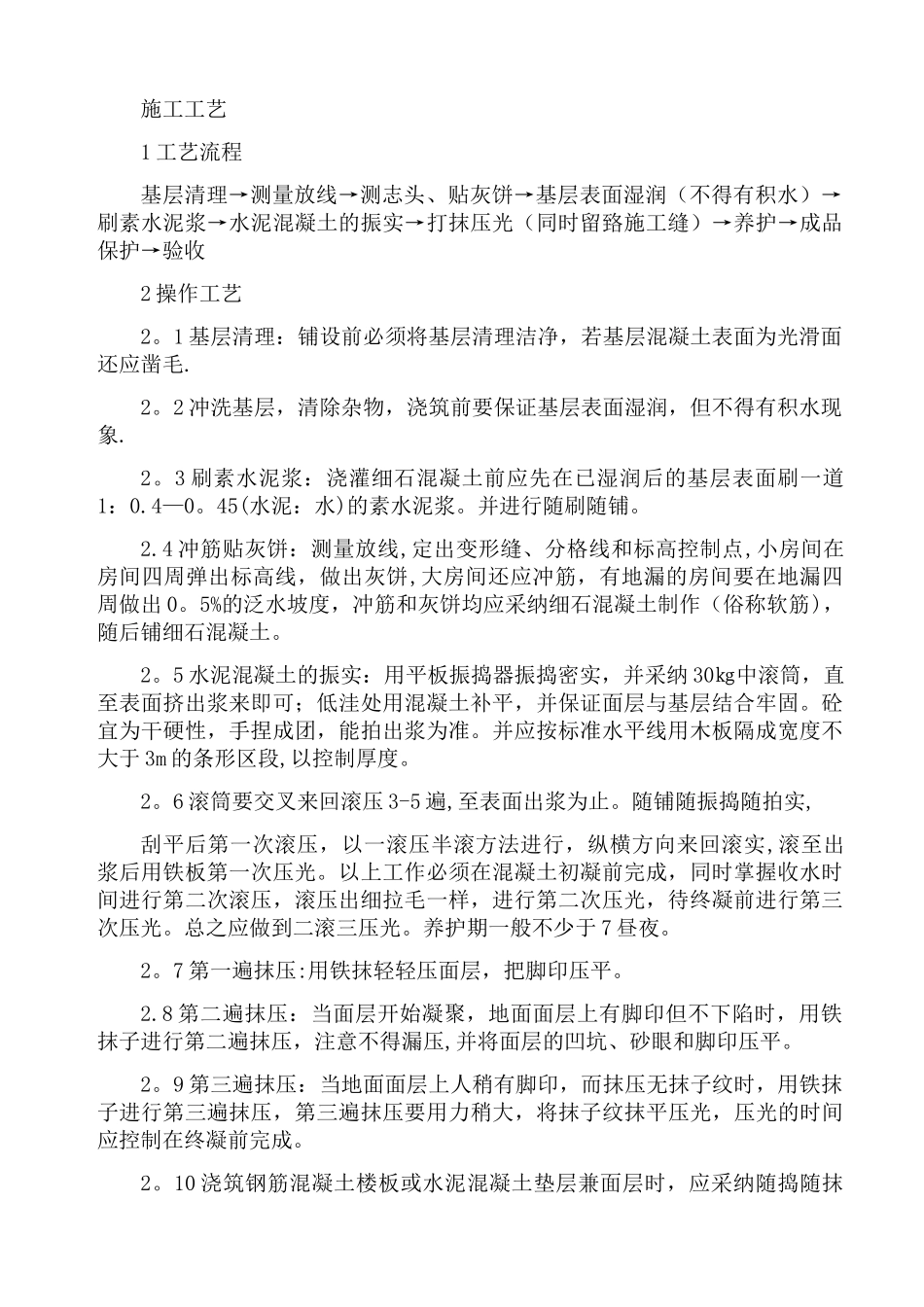

施工工艺 1 工艺流程 基层清理→测量放线→测志头、贴灰饼→基层表面湿润(不得有积水)→刷素水泥浆→水泥混凝土的振实→打抹压光(同时留臵施工缝)→养护→成品保护→验收 2 操作工艺 2
1 基层清理:铺设前必须将基层清理洁净,若基层混凝土表面为光滑面还应凿毛
2 冲洗基层,清除杂物,浇筑前要保证基层表面湿润,但不得有积水现象
3 刷素水泥浆:浇灌细石混凝土前应先在已湿润后的基层表面刷一道1:0
45(水泥:水)的素水泥浆
并进行随刷随铺
4 冲筋贴灰饼:测量放线,定出变形缝、分格线和标高控制点,小房间在房间四周弹出标高线,做出灰饼,大房间还应冲筋,有地漏的房间要在地漏四周做出 0
5%的泛水坡度,冲筋和灰饼均应采纳细石混凝土制作(俗称软筋),随后铺细石混凝土
5 水泥混凝土的振实:用平板振捣器振捣密实,并采纳 30㎏中滚筒,直至表面挤出浆来即可;低洼处用混凝土补平,并保证面层与基层结合牢固
砼宜为干硬性,手捏成团,能拍出浆为准
并应按标准水平线用木板隔成宽度不大于 3m 的条形区段,以控制厚度
6 滚筒要交叉来回滚压 3-5 遍,至表面出浆为止
随铺随振捣随拍实,刮平后第一次滚压,以一滚压半滚方法进行,纵横方向来回滚实,滚至出浆后用铁板第一次压光
以上工作必须在混凝土初凝前完成,同时掌握收水时间进行第二次滚压,滚压出细拉毛一样,进行第二次压光,待终凝前进行第三次压光
总之应做到二滚三压光
养护期一般不少于 7 昼夜
7 第一遍抹压:用铁抹轻轻压面层,把脚印压平
8 第二遍抹压:当面层开始凝聚,地面面层上有脚印但不下陷时,用铁抹子进行第二遍抹压,注意不得漏压,并将面层的凹坑、砂眼和脚印压平
9 第三遍抹压:当地面面层上人稍有脚印,而抹压无抹子纹时,用铁抹子进行第三遍抹压,第三遍抹压要用力稍大,将抹子纹抹平压光,压光的时间
