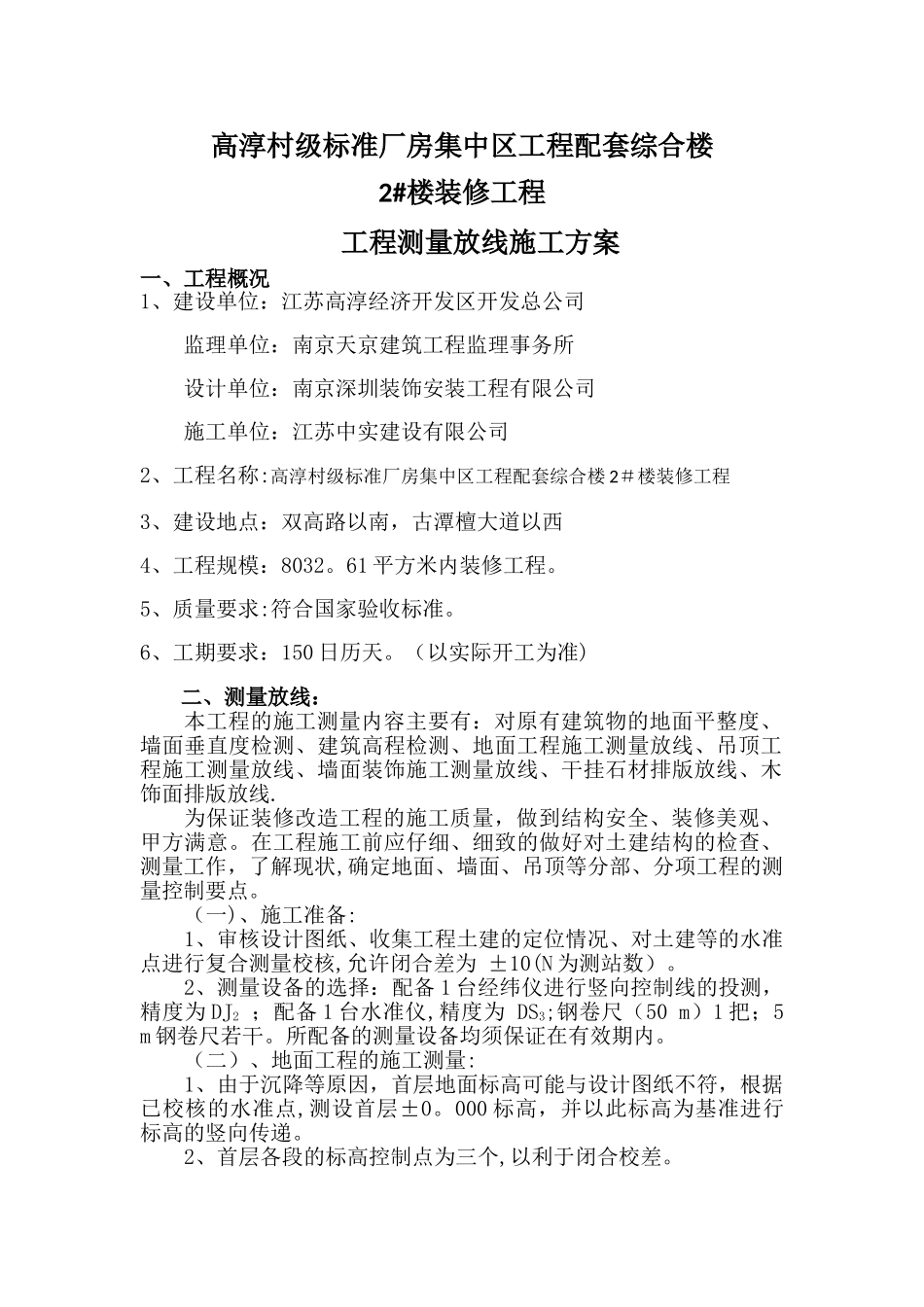

高淳村级标准厂房集中区工程配套综合楼2#楼装修工程工程测量放线施工方案一、工程概况1、建设单位:江苏高淳经济开发区开发总公司监理单位:南京天京建筑工程监理事务所设计单位:南京深圳装饰安装工程有限公司施工单位:江苏中实建设有限公司2、工程名称:高淳村级标准厂房集中区工程配套综合楼 2#楼装修工程3、建设地点:双高路以南,古潭檀大道以西4、工程规模:8032
61 平方米内装修工程
5、质量要求:符合国家验收标准
6、工期要求:150 日历天
(以实际开工为准)二、测量放线:本工程的施工测量内容主要有:对原有建筑物的地面平整度、墙面垂直度检测、建筑高程检测、地面工程施工测量放线、吊顶工程施工测量放线、墙面装饰施工测量放线、干挂石材排版放线、木饰面排版放线
为保证装修改造工程的施工质量,做到结构安全、装修美观、甲方满意
在工程施工前应仔细、细致的做好对土建结构的检查、测量工作,了解现状,确定地面、墙面、吊顶等分部、分项工程的测量控制要点
(一)、施工准备:1、审核设计图纸、收集工程土建的定位情况、对土建等的水准点进行复合测量校核,允许闭合差为 ±10(N 为测站数)
2、测量设备的选择:配备 1 台经纬仪进行竖向控制线的投测,精度为 DJ2 ;配备 1 台水准仪,精度为 DS3;钢卷尺(50 m)1 把;5 m 钢卷尺若干
所配备的测量设备均须保证在有效期内
(二)、地面工程的施工测量:1、由于沉降等原因,首层地面标高可能与设计图纸不符,根据已校核的水准点,测设首层±0
000 标高,并以此标高为基准进行标高的竖向传递
2、首层各段的标高控制点为三个,以利于闭合校差
3、标高的传递方式采纳在楼梯间和窗口处进行传递,如图示:其允许误差见下表
层间误差±3 mm总误差±5 mm传递到各层的三个标高点应先进行校核,校差不得大于 3 mm,并取平均点引测水平线

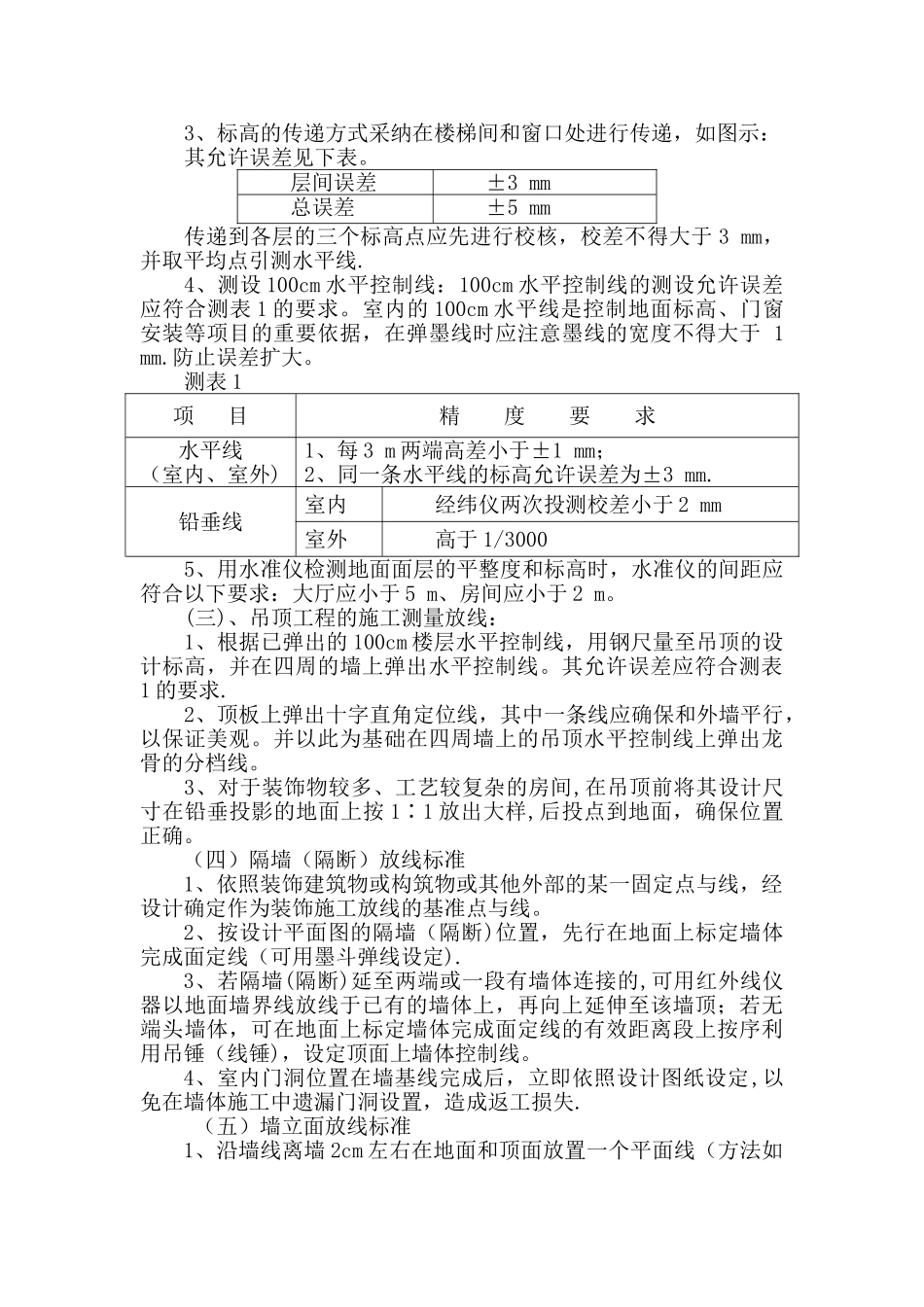

4、测设 100cm 水平
