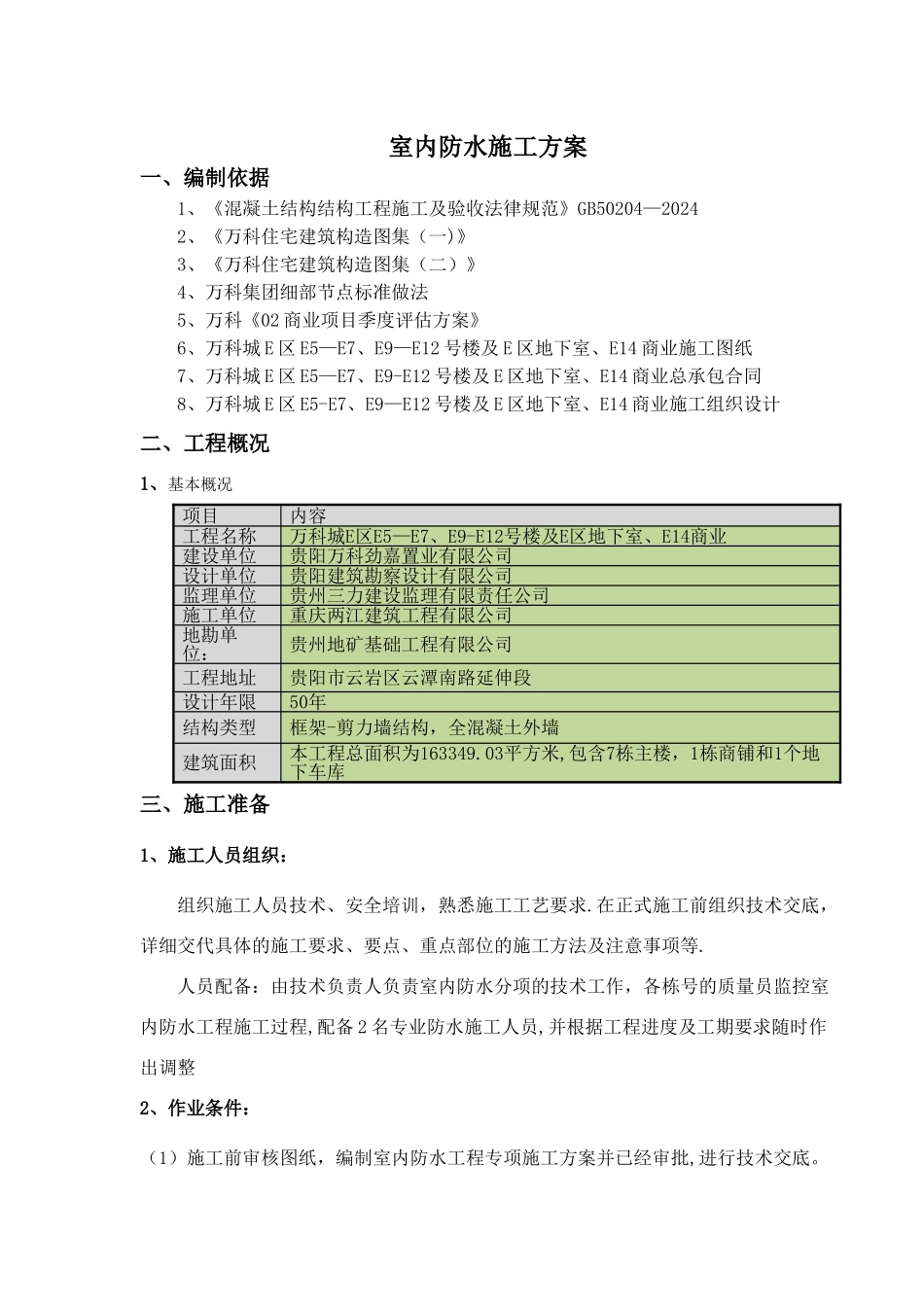

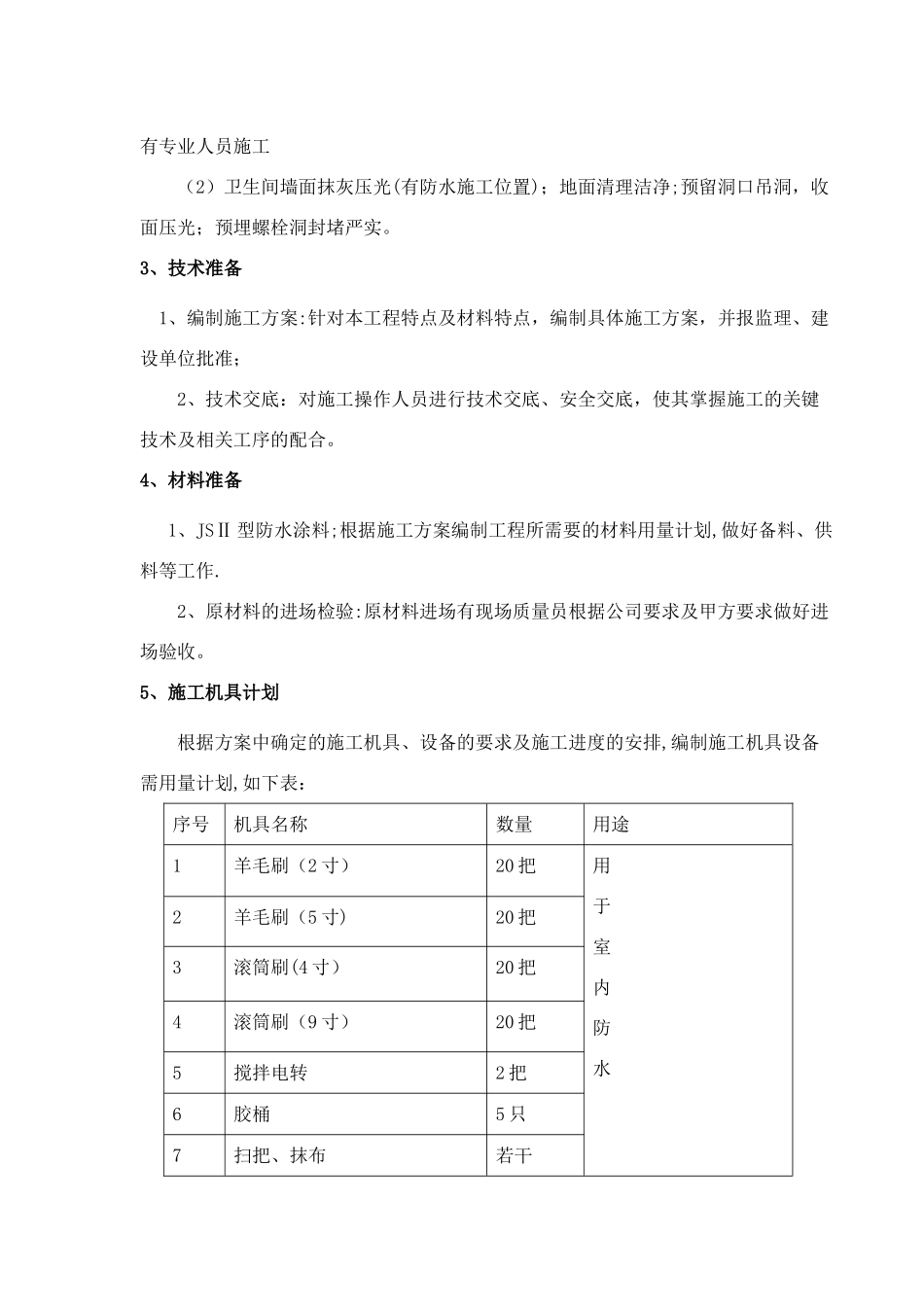

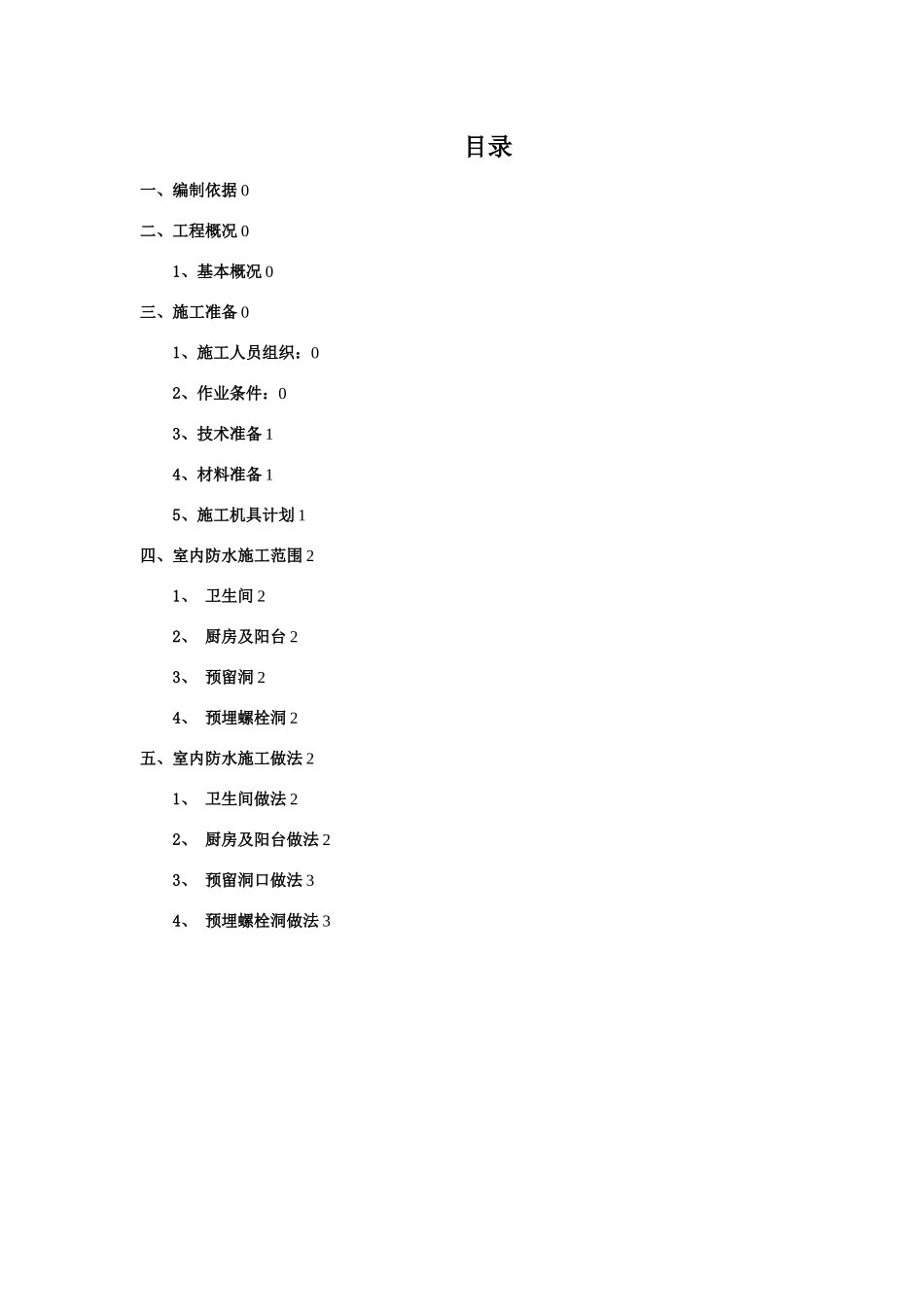

目录一、编制依据 0二、工程概况 01、基本概况 0三、施工准备 01、施工人员组织:02、作业条件:03、技术准备 14、材料准备 15、施工机具计划 1四、室内防水施工范围 21、 卫生间 22、 厨房及阳台 23、 预留洞 24、 预埋螺栓洞 2五、室内防水施工做法 21、 卫生间做法 22、 厨房及阳台做法 23、 预留洞口做法 34、 预埋螺栓洞做法 3室内防水施工方案一、编制依据1、《混凝土结构结构工程施工及验收法律规范》GB50204—20242、《万科住宅建筑构造图集(一)》3、《万科住宅建筑构造图集(二)》4、万科集团细部节点标准做法5、万科《02 商业项目季度评估方案》6、万科城 E 区 E5—E7、E9—E12 号楼及 E 区地下室、E14 商业施工图纸7、万科城 E 区 E5—E7、E9-E12 号楼及 E 区地下室、E14 商业总承包合同8、万科城 E 区 E5-E7、E9—E12 号楼及 E 区地下室、E14 商业施工组织设计二、工程概况1、基本概况项目内容工程名称万科城E区E5—E7、E9-E12号楼及E区地下室、E14商业建设单位贵阳万科劲嘉置业有限公司设计单位贵阳建筑勘察设计有限公司监理单位贵州三力建设监理有限责任公司施工单位重庆两江建筑工程有限公司地勘单位:贵州地矿基础工程有限公司工程地址贵阳市云岩区云潭南路延伸段设计年限50年结构类型框架-剪力墙结构,全混凝土外墙建筑面积本工程总面积为163349.03平方米,包含7栋主楼,1栋商铺和1个地下车库三、施工准备1、施工人员组织: 组织施工人员技术、安全培训,熟悉施工工艺要求.在正式施工前组织技术交底,详细交代具体的施工要求、要点、重点部位的施工方法及注意事项等. 人员配备:由技术负责人负责室内防水分项的技术工作,各栋号的质量员监控室内防水工程施工过程,配备 2 名专业防水施工人员,并根据工程进度及工期要求随时作出调整2、作业条件:(1)施工前审核图纸,编制室内防水工程专项施工方案并已经审批,进行技术交底。有专业人员施工 (2)卫生间墙面抹灰压光(有防水施工位置);地面清理洁净;预留洞口吊洞,收面压光;预埋螺栓洞封堵严实。3、技术准备 1、编制施工方案:针对本工程特点及材料特点,编制具体施工方案,并报监理、建设单位批准; 2、技术交底:对施工操作人员进行技术交底、安全交底,使其掌握施工的关键技术及相关工序的配合。4、材料准备 1、JSⅡ 型防水涂料;根据施工方案编制工程所需要的材料用量计划,做好备料、供料等工作. 2、原材料的进场检...
