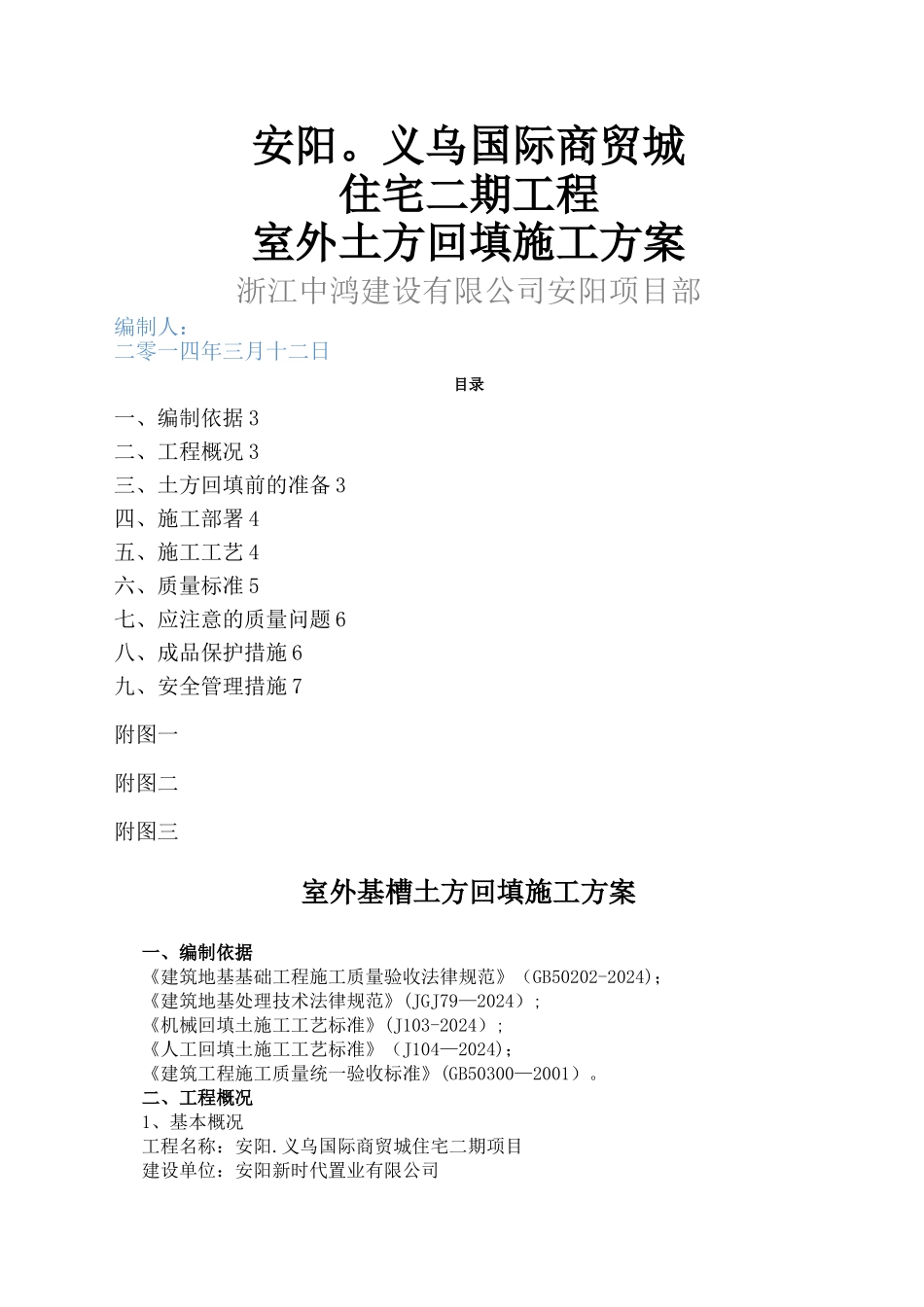

安阳。义乌国际商贸城 住宅二期工程室外土方回填施工方案浙江中鸿建设有限公司安阳项目部编制人:二零一四年三月十二日目录一、编制依据 3二、工程概况 3三、土方回填前的准备 3四、施工部署 4五、施工工艺 4六、质量标准 5七、应注意的质量问题 6八、成品保护措施 6九、安全管理措施 7附图一附图二附图三室外基槽土方回填施工方案一、编制依据《建筑地基基础工程施工质量验收法律规范》(GB50202-2024);《建筑地基处理技术法律规范》(JGJ79—2024);《机械回填土施工工艺标准》(J103-2024);《人工回填土施工工艺标准》(J104—2024);《建筑工程施工质量统一验收标准》(GB50300—2001)。二、工程概况1、基本概况工程名称:安阳.义乌国际商贸城住宅二期项目建设单位:安阳新时代置业有限公司设计单位:机械工业第六设计讨论院有限公司;监理单位:北京和平诚信工程建设监理有限公司;施工单位:浙江中鸿建设工程有限公司 建筑面积:17 万平方米;2、工程概况安阳。义乌国际商贸城住宅二期工程,位于安阳市中华路与德隆街交叉路口西南角,由9#、11#、12#、17#、19#五栋高层住宅及地下车库组成,其中,9#、11#、楼为地下二层,地上三十三层,建筑高度为98。55米,17#、19#为地下二层,地上三十二层,建筑高度为97。85米,12#楼为地下二层,地上三十三层,建筑高度为97。85米。主体楼座为筏板基础,主体结构体系为剪力墙结构;地下车库基础为独立柱基加防水顶板,楼盖采纳现浇混凝土空心楼盖,外围为300厚挡土墙。回填土高度为6。95m,基槽护壁采纳混凝土护坡.经现场测量地下室外墙距离基坑护坡边缘上口平均为3。4m,下口平均为2。06m。地下室外墙外侧回填土方约6167立方米(土方回填范围详见附图).三、土方回填前的准备1、作业条件(1)填土前,请监理对基坑进行隐蔽工程验收(含外墙防水及防水保护层的检查验收),并做好记录,办理隐蔽工程验收手续。(2)施工前应根据工程特点、填土料种类、密实度要求、施工条件等,合理确定填土料含水率控制范围、虚铺厚度及压实遍数等参数。(3)施工前,应做好水平高程控制的布置。如基坑边上,每间隔 10m 订上水平桩或在临近的建筑物抄上标准高程点。(4)确定好施工顺序及填土料的存放点等。2、机具准备有人力夯、蛙式打夯机、手推车、筛子(孔径 40mm—60mm)、铁锹(平头、尖头)、2m 靠尺、小线、钢尺、胶皮管等.3、其它准备(1)外墙立面防水、50mm 聚苯板保护层随土方回填前铺设.(2)拆...
