空军西安桃园南路干休所综合整治工程室外智能安防工程施工方案编制人审核人批准人 陕 西 京 大 建 设 工 程 有 限 公 司2016 年 8 月 11 日第一部分防盗电子围栏安装工程施工方案一、编制依据:1、《电气生产企业安全设施法律规范手册(标准)》;2、GB/T7946-2024 《脉冲电子围栏及其安装和安全运行》二、工作内容:1、本工程入侵报警系统只覆盖后院住宅区部分围墙,按方向化为东,北,西三个防区,系统采纳两回路四线制主机,每个防区范围不超过 300 米,工程总长 400 米 , (含监控室控制器安装)2、在围墙上安装电子围栏,每隔 6
5 米架设中间杆 1 根,高度为 850mm,每隔 10 米架设 I 型铝合金终端杆 1 根,高度为 1250mm,在原围墙上钢丝网不影响其功能上尽量往上靠拢采纳内倾式安装
围墙高低落差处使用承力杆等支撑
合金丝以 4 线制架设
在围栏上挂出警告牌,间距为 8 米一块
监控室及 3 个防区主机处安装高分贝声光报警器
3、对围墙内 50CM 处的绿化进行清理
4、避雷器安装在离控制箱 10 米以外的围墙上

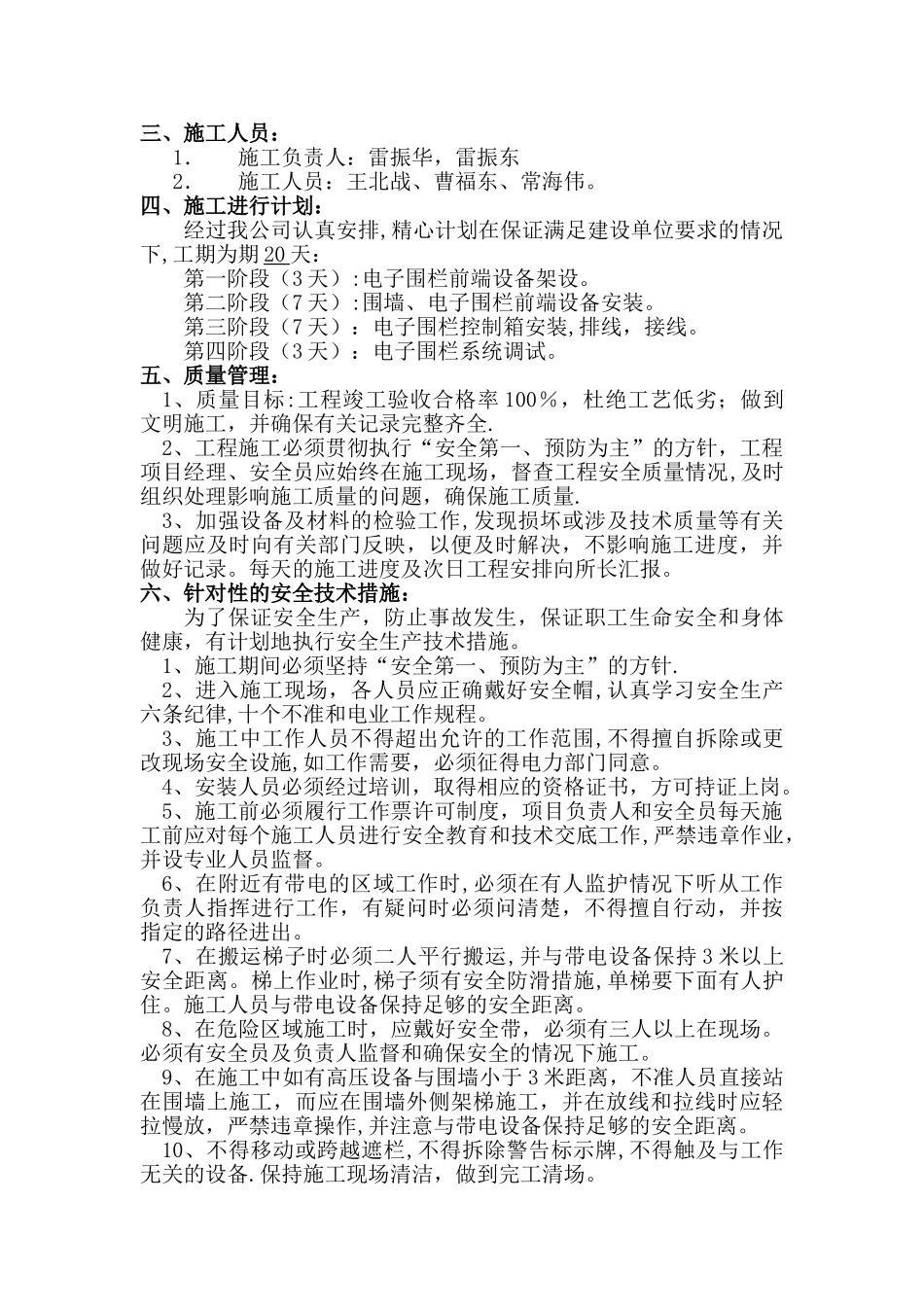

三、施工人员:1.施工负责人:雷振华,雷振东2.施工人员:王北战、曹福东、常海伟
四、施工进行计划:经过我公司认真安排,精心计划在保证满足建设单位要求的情况下,工期为期 20 天: 第一阶段(3 天):电子围栏前端设备架设
第二阶段(7 天):围墙、电子围栏前端设备安装
第三阶段(7 天):电子围栏控制箱安装,排线,接线
第四阶段(3 天):电子围栏系统调试
五、质量管理:1、质量目标:工程竣工验收合格率 100%,杜绝工艺低劣;做到文明施工,并确保有关记录完整齐全

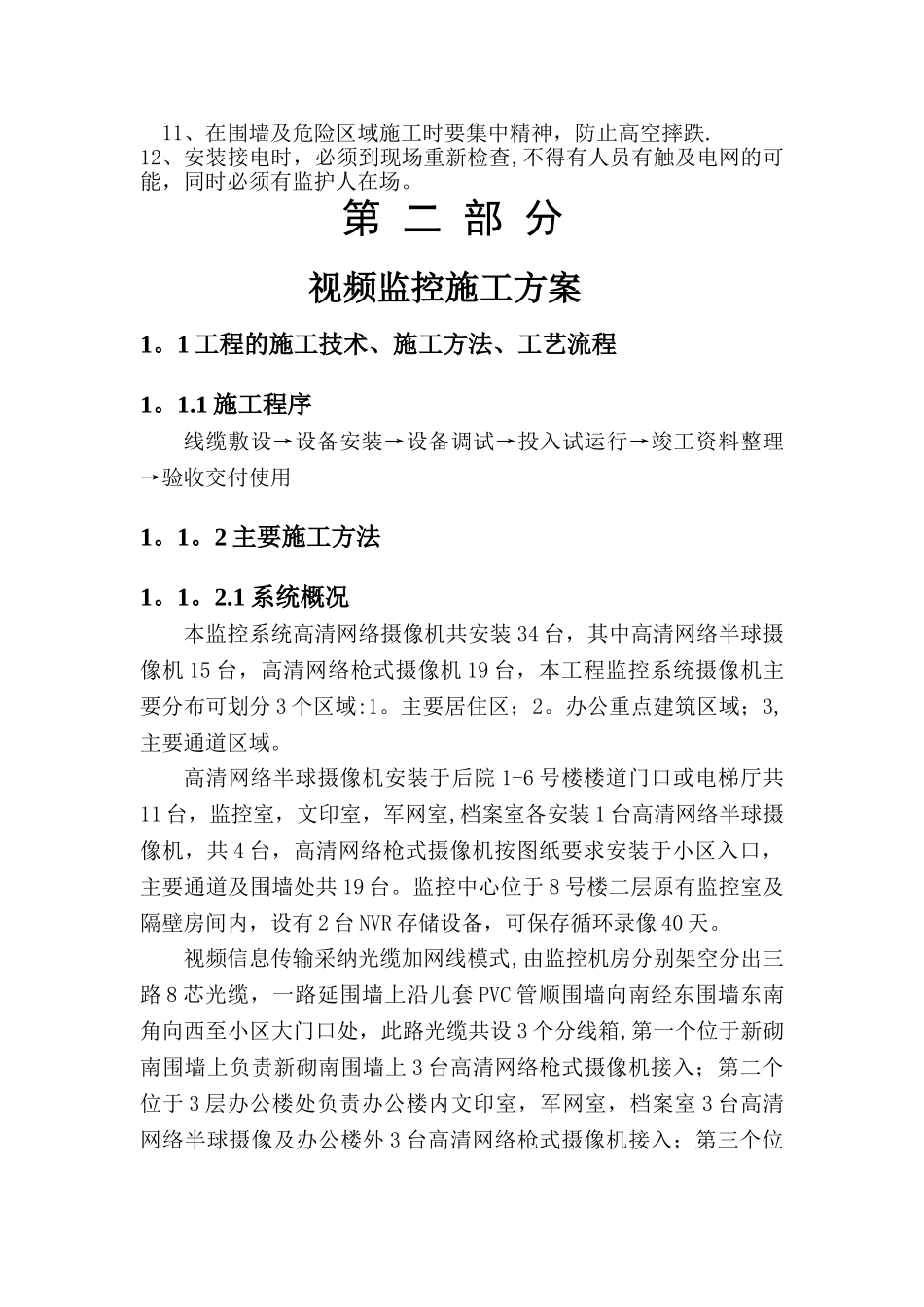

2、工程施工必须贯彻执行“安全第一、预防为主”的方针,工程项目经理、安全员应始终在施工现场,督查工程安全质量情况,及时组织处理影响施工质量的问题,确保施工质量
