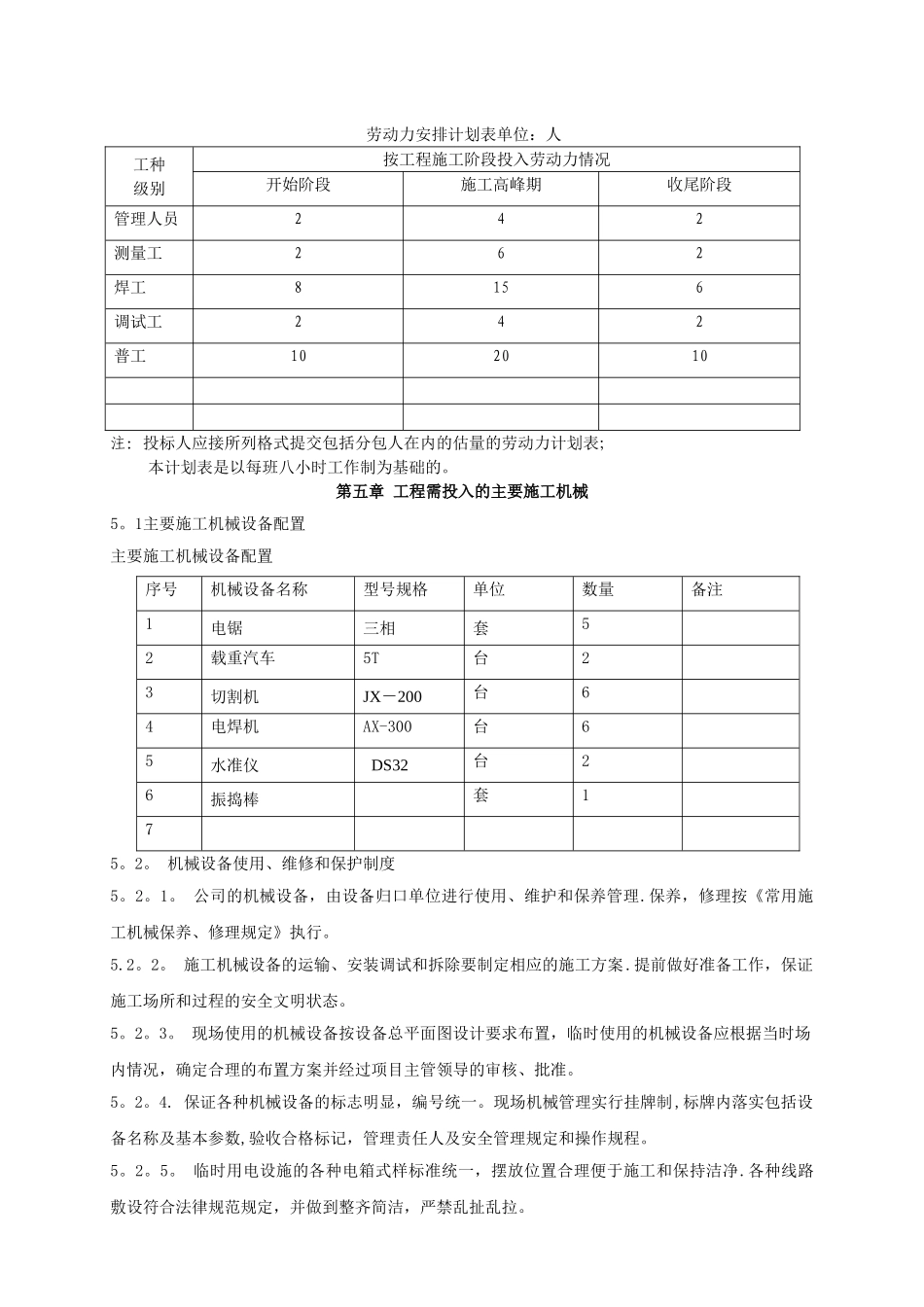

施工方案第一章设备、人员、材料的组织一、设备、人员动员周期我公司将根据工程需要以最快速度分批调遣队伍进场。第一批主力人员和小型设备在接到监理工程师进场开工通知后1天内进场,开展施工调查工作。第二批在接到通知后1天内,专业施工队伍人员20人到位,进行施工.二、材料的组织采购1、材料组织采购原则严格根据图纸及法律规范要求采购具有交通部检验合格证及通过ISO9000 认证的厂家的产品。所有采购的材料均签订采购合同,并报监理工程师备案。2、材料进场控制外购材料到信誉好、质量好的厂家,由监理试验工程师共同取样试验,确定质量合格后,按施工顺序要求陆续进场.一切进入施工现场的材料由专人管理,并分类存放。三、机械设备及人员进场方法我公司从接到中标通知书起就对项目的设备进行保养、调试,确保随时可以调配使用。1、各机械、设备采纳汽车运输至施工现场。2、施工人员乘汽车至施工现场.第二章施工准备一、基本原则施工准备本着“资源调查详实,图纸审核明白,组织设计科学,设施准备紧凑”的原则进行,确保工程能按时开工。二、现场调查调查当地社会治安、居民情况;调查施工所经路线的交通状况,施工可能对沿线交通的干扰和对居民的影响。主动做好同当地社区、交警、环保、消防、电力、电信、等部门的有关协商工作。三、图纸审核开工之前,组织技术人员审核施工图纸。正确领悟设计意图和业主的要求,详细核算工程量。如发现设计有误或设计不明确时,及时上报监理工程师,与设计单位取得联系,直到问题得到解决.第三章 各分部分项工程的主要施工方案与技术措施1、基础施工⑴ 按图纸的要求进行放样定位。⑵ 按图纸设计开挖基坑,开挖后的基坑做到松土清除洁净,四周及底面夯实.⑶ 竖模板,安放基座,进行混凝土浇注,并用振动器振捣密实.对混合料的振捣,第一位置的持续时间,应以混合料停止下沉,不再冒气泡并泛出砂浆为准,不宜过振.振捣时应辅以人工找平,并应随时检查模板有无下沉、变形或松动。⑷ 预埋件安放时,确保其顶面水平外露钢管加以保护.⑹ 基座浇注后进行养护,当施工气温高于 20℃时,在基础表面覆盖草包,并浇水养护,确保水泥砼强度正常提高.基底的容许应力不应小于 150kPa,若不能达到此要求,则应对基底进行处理.⑺ 回填土方夯实,多余土方清运洁净。2、晾衣架制作① 采购的钢材,各项技术条件符合图纸、招标文件等规定。② 按图纸设计尺寸,用仿型切割进行钢材下料,除净割渣。各形位尺寸标准、切割面光滑平...
