热电厂管廊硬化工程施工方案第一章 工程概况工程名称:热电厂管廊硬化工程质量标准:符合国家验收合格标准工程范围:汽机水塔门到二厂铁道处,汽机厂房门前到新电厂 B 接点处
蒸汽管廊下部区域由原来的杂草地改为混凝土地面,要求将管廊下部土面平整后,铺天然砂砾 150mm 厚,浇筑 150mm 厚 C20 混凝土
管廊下总面积 16100 平方米
第二章 编制原则坚持质量第一,用户至上的宗旨,全面执行我公司质量方针,严格根据 ISO 质量管理要求进行施工管理,切实贯彻执行国家施工及验收法律规范、操作法律规范和制度,确保工程质量和安全
严格执行基建程序,发挥技术优势,利用先进的施工技术,科学管理,加快施工进度,确保甲方尽快投入使用
充分发挥我公司整体实力,大量使用先进的机械设备,减轻劳动强度,提高劳动生产率,加快施工进度
遵循国家及当地政府有关环保文件精神,实行有效措施,减少环境污染,降低噪音
第三章 施工部署施工部署是指导本工程施工的纲要,根据总工期要求和现场情况及工程特点,充分利用现场的有利条件,合理安排作业面和进度,并在人力、机械设备、材料、技术上提供有力保证,以做到集中优势、合理布置,达到保质、按期完成施工任务的目标
第四章 施工准备 1、现场交接准备:进入现场前,须对现场实况进行交接,如对现场的平面、竖向控制标、标高与设计要求是否相符进行复验
2、技术准备 (1)组织各专业人员图纸学习和集体会审,尽可能把设计图纸上的问题解决在施工之前

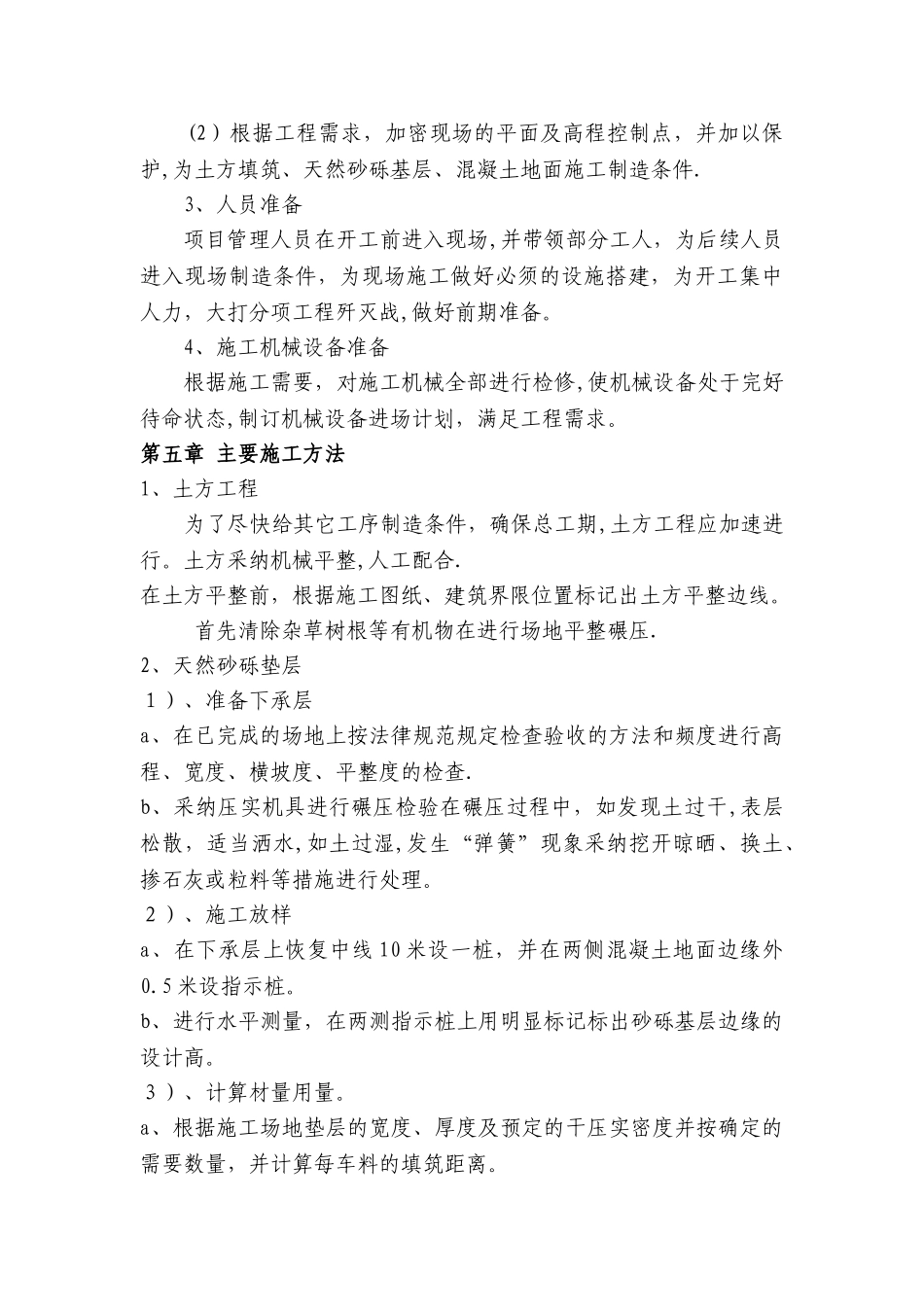

(2)根据工程需求,加密现场的平面及高程控制点,并加以保护,为土方填筑、天然砂砾基层、混凝土地面施工制造条件
3、人员准备项目管理人员在开工前进入现场,并带领部分工人,为后续人员进入现场制造条件,为现场施工做好必须的设施搭建,为开工集中人力,大打分项工程歼灭战,做好前期准备

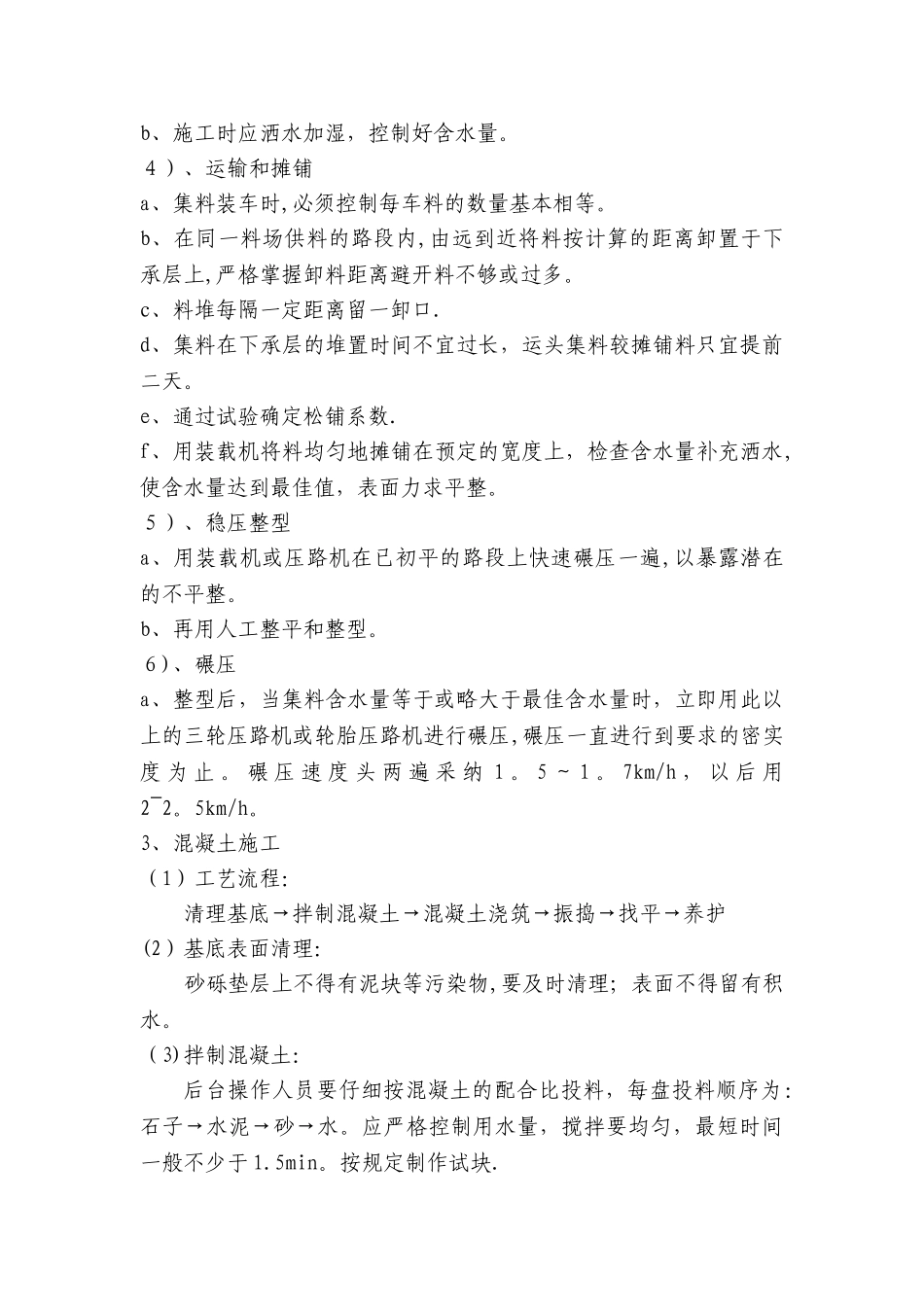

4、施工机械设备准备根据施工需要,对施工机械全部进行检修,使机
