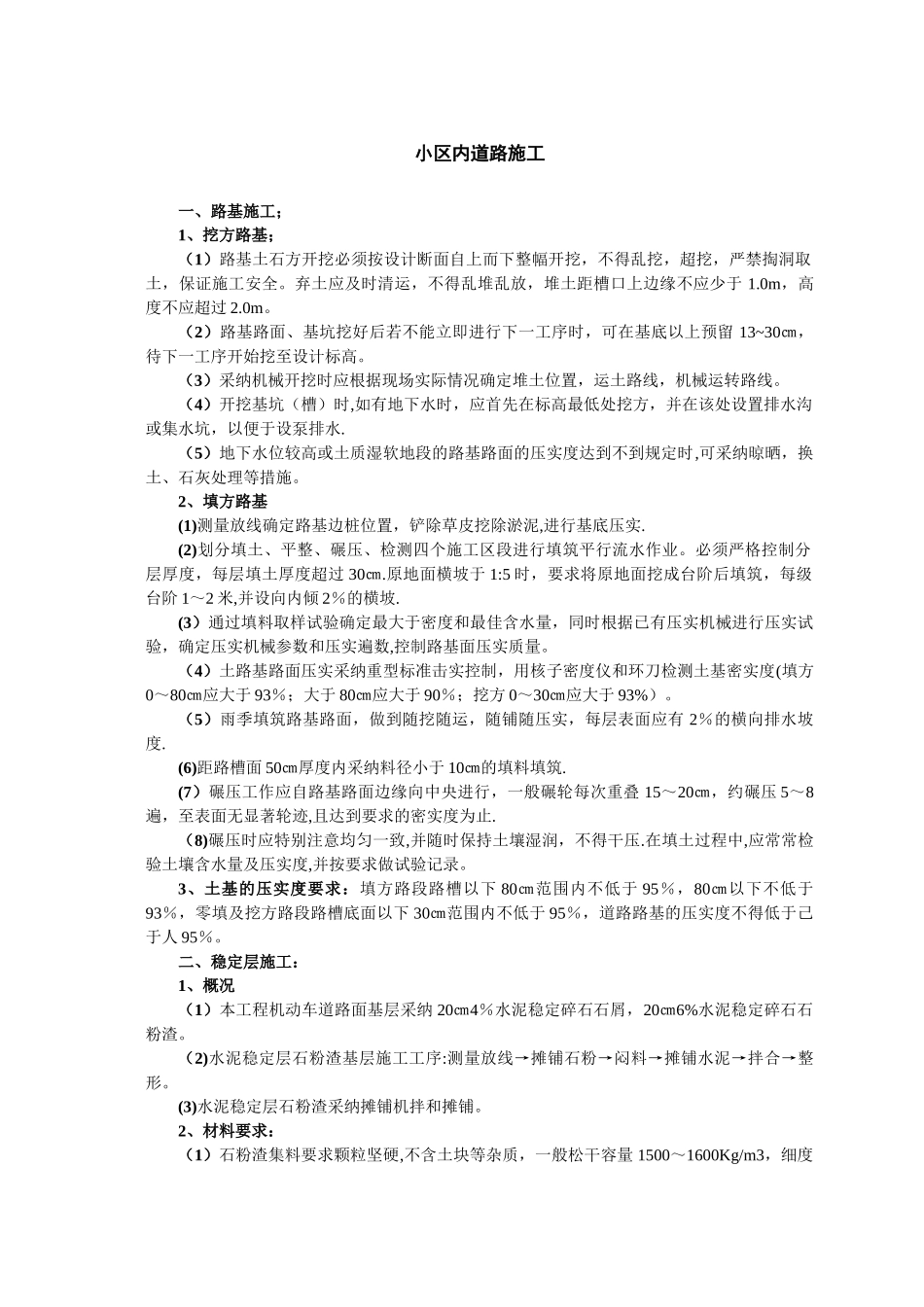

小区内道路施工一、路基施工;1、挖方路基;(1)路基土石方开挖必须按设计断面自上而下整幅开挖,不得乱挖,超挖,严禁掏洞取土,保证施工安全
弃土应及时清运,不得乱堆乱放,堆土距槽口上边缘不应少于 1
0m,高度不应超过 2
(2)路基路面、基坑挖好后若不能立即进行下一工序时,可在基底以上预留 13~30㎝,待下一工序开始挖至设计标高
(3)采纳机械开挖时应根据现场实际情况确定堆土位置,运土路线,机械运转路线
(4)开挖基坑(槽)时,如有地下水时,应首先在标高最低处挖方,并在该处设置排水沟或集水坑,以便于设泵排水
(5)地下水位较高或土质湿软地段的路基路面的压实度达到不到规定时,可采纳晾晒,换土、石灰处理等措施
2、填方路基(1)测量放线确定路基边桩位置,铲除草皮挖除淤泥,进行基底压实
(2)划分填土、平整、碾压、检测四个施工区段进行填筑平行流水作业
必须严格控制分层厚度,每层填土厚度超过 30㎝
原地面横坡于 1:5 时,要求将原地面挖成台阶后填筑,每级台阶 1~2 米,并设向内倾 2%的横坡
(3)通过填料取样试验确定最大于密度和最佳含水量,同时根据已有压实机械进行压实试验,确定压实机械参数和压实遍数,控制路基面压实质量
(4)土路基路面压实采纳重型标准击实控制,用核子密度仪和环刀检测土基密实度(填方0~80㎝应大于 93%;大于 80㎝应大于 90%;挖方 0~30㎝应大于 93%)
(5)雨季填筑路基路面,做到随挖随运,随铺随压实,每层表面应有 2%的横向排水坡度
(6)距路槽面 50㎝厚度内采纳料径小于 10㎝的填料填筑
(7)碾压工作应自路基路面边缘向中央进行,一般碾轮每次重叠 15~20㎝,约碾压 5~8遍,至表面无显著轮迹,且达到要求的密实度为止
(8)碾压时应特别注意均匀一致,并随时保持土壤湿润,不得干压

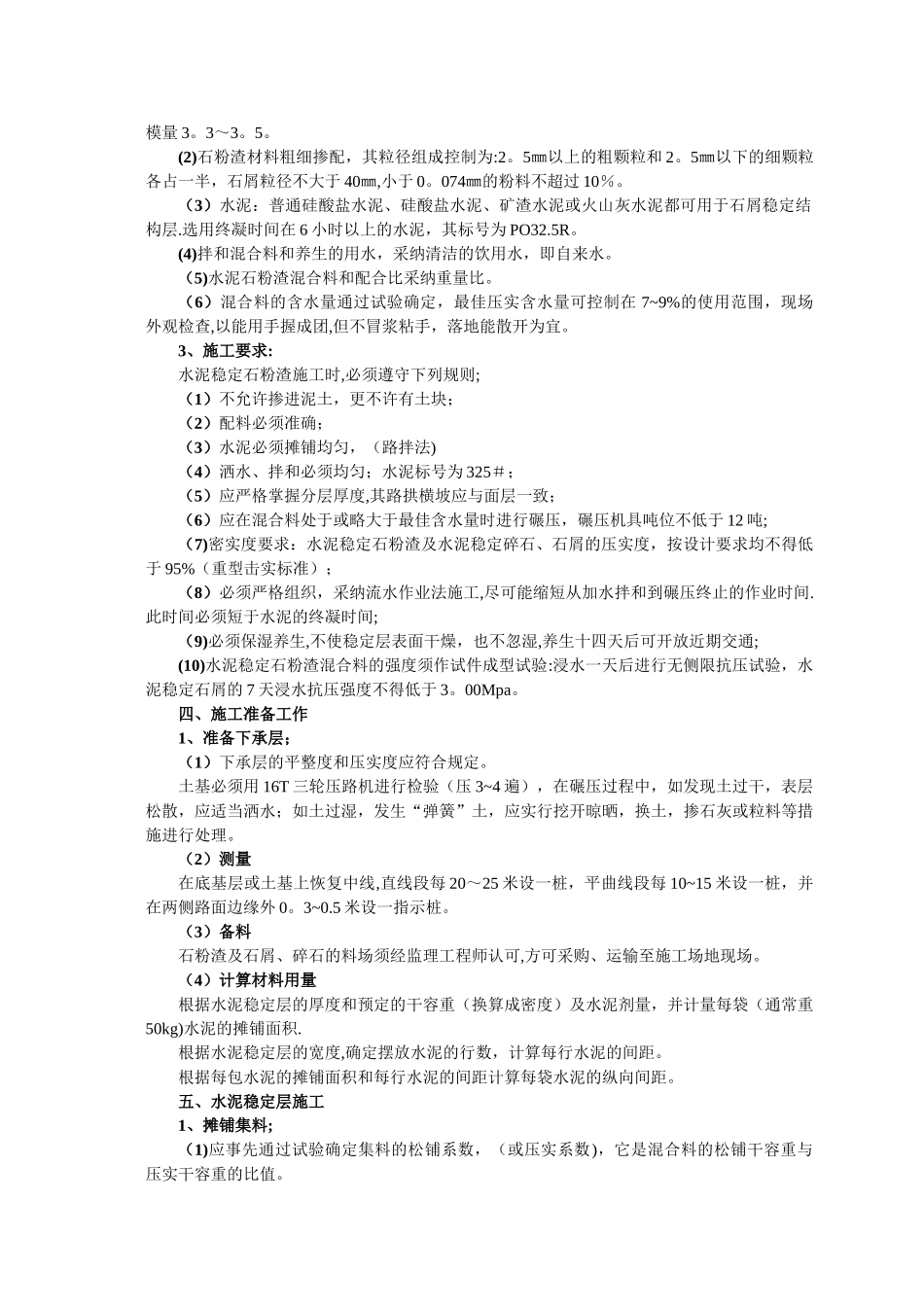

在填土过程中,应常常检验土壤含水量及压实度,并按
