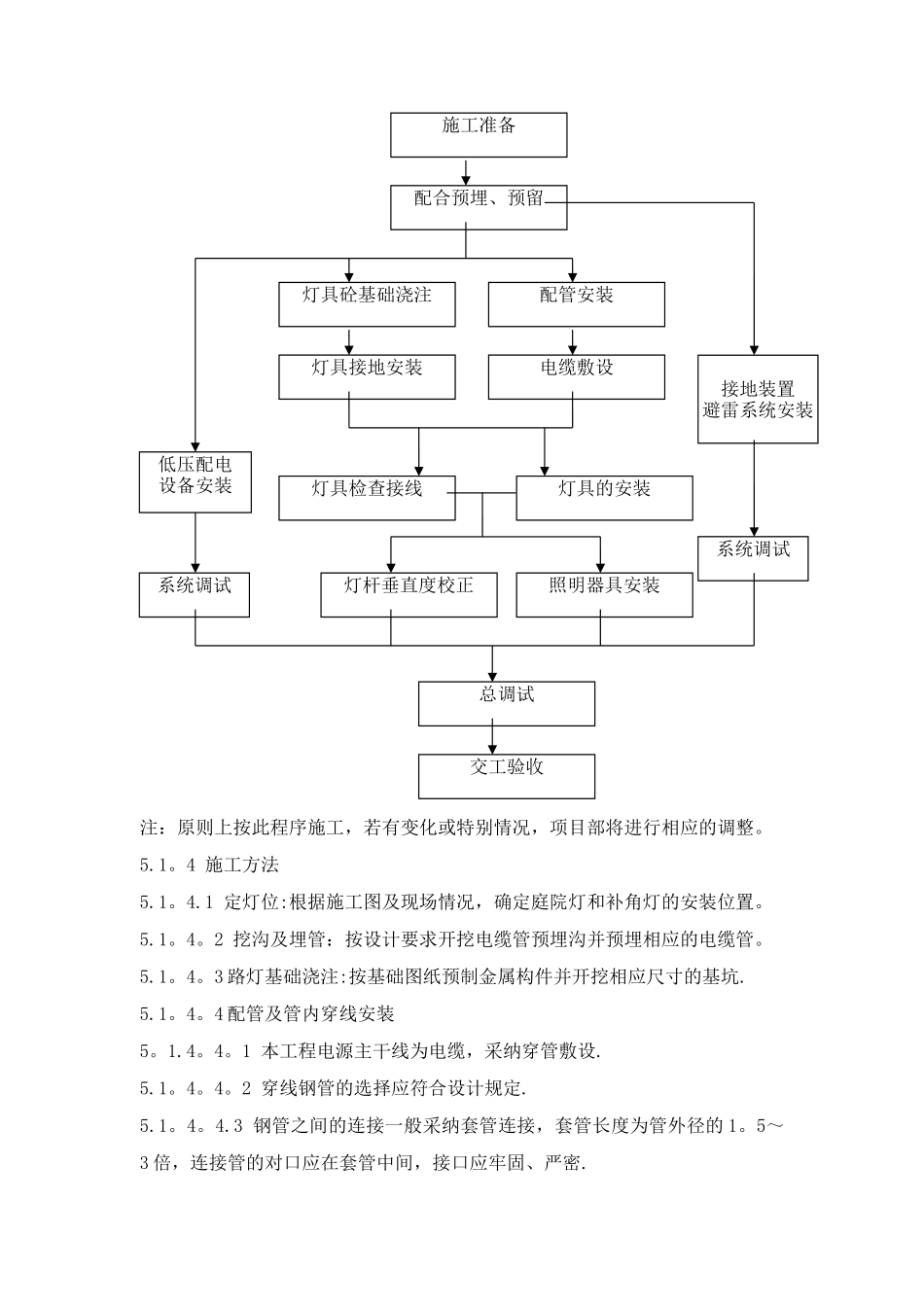

小区路灯安装工程施工组织设计第一部分 施工方法、技术措施、主要机具设备及人员专 业构成、劳动力安排、质量保证体系及措施1.工程概况1。1 工程名称:1。2 建设单位:2。质量要求:响应招标文件要求,质量等级:合格。3.工期要求:施工工期计划为 60 日历天。4。编制依据4。1 招标文件。4。2 施工图。4。3 国家颁发的有关法律规范、规程和标准。4。4 地方政府所颁发的法规、法令和标准。4。5 本工程所要求执行的标准规法、技术文件等。5. 施工方案5。1 施工程序5.1。1 施工准备阶段:要熟悉图纸资料,掌握施工标准、法律规范。组织施工人员学习图纸等技术资料,做好技术交底,合理配备劳动力、设备、材料等。5.1。2 施工阶段5。1。2.1 配合阶段,对施工环境、情况要了解,做好预留预埋工作。5。1。3 施工流程定灯位→挖沟(坑) →埋管 →浇注路灯基础→敷设电缆 →绝缘测试 →灯具安装→电气设备安装 →试验、调试 →自检 →竣工验收.施工流程图施工准备配合预埋、预留灯具砼基础浇注配管安装灯具接地安装电缆敷设低压配电设备安装系统调试灯具检查接线灯具的安装灯杆垂直度校正照明器具安装接地装置避雷系统安装系统调试总调试交工验收注:原则上按此程序施工,若有变化或特别情况,项目部将进行相应的调整。5.1。4 施工方法5.1。4.1 定灯位:根据施工图及现场情况,确定庭院灯和补角灯的安装位置。5.1。4。2 挖沟及埋管:按设计要求开挖电缆管预埋沟并预埋相应的电缆管。5.1。4。3 路灯基础浇注:按基础图纸预制金属构件并开挖相应尺寸的基坑.5.1。4。4 配管及管内穿线安装5。1.4。4。1 本工程电源主干线为电缆,采纳穿管敷设.5.1。4。4。2 穿线钢管的选择应符合设计规定.5.1。4。4.3 钢管之间的连接一般采纳套管连接,套管长度为管外径的 1。5~3 倍,连接管的对口应在套管中间,接口应牢固、严密.5.1.4。4.4 弯管处不得出现凹凸和裂缝.5。1.4.4。5 穿线工作应在地面工作结束后进行,并先除去管内污垢.5。1。4。5 敷设电缆:应符合下列要求5。1。4.5。1 电缆型号应符合设计要求,无机械损伤,标志牌齐全、正确;5。1。4。5。2 制定敷设计划,列出电缆清单,准备必要的机具,核定电缆绝缘。5。1。4。5.3 电缆外观检查,外表绝缘层完好,无机械损伤,扭曲现象。5。1。4.5。4 电缆敷设后首尾两端应即时挂好标识牌,以便今后维修检查。5.1.4.5。5 电缆送电前应进行绝缘电阻测试,并做好记录。5。1。5 路灯安装规...
