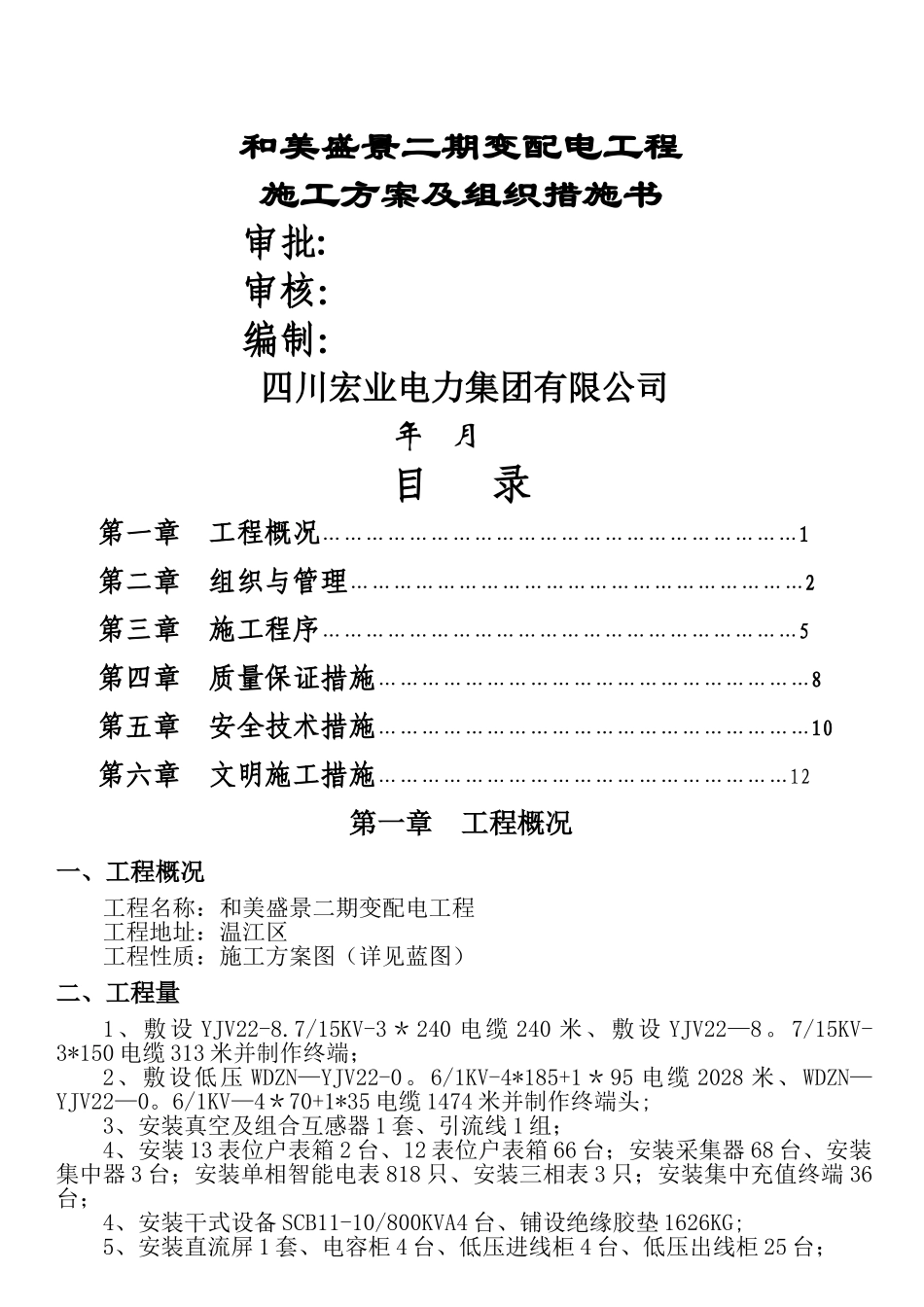

和美盛景二期变配电工程施工方案及组织措施书审批:审核:编制:四川宏业电力集团有限公司年 月目 录第一章 工程概况…………………………………………………………1第二章 组织与管理………………………………………………………2第三章 施工程序…………………………………………………………5第四章 质量保证措施……………………………………………………8第五章 安全技术措施……………………………………………………10第六章 文明施工措施…………………………………………………12第一章 工程概况一、工程概况工程名称:和美盛景二期变配电工程工程地址:温江区工程性质:施工方案图(详见蓝图)二、工程量1、敷设 YJV22-8.7/15KV-3*240 电缆 240 米、敷设 YJV22—8。7/15KV-3*150 电缆 313 米并制作终端;2、敷设低压 WDZN—YJV22-0。6/1KV-4*185+1*95 电缆 2028 米、WDZN—YJV22—0。6/1KV—4*70+1*35 电缆 1474 米并制作终端头;3、安装真空及组合互感器 1 套、引流线 1 组;4、安装 13 表位户表箱 2 台、12 表位户表箱 66 台;安装采集器 68 台、安装集中器 3 台;安装单相智能电表 818 只、安装三相表 3 只;安装集中充值终端 36台;4、安装干式设备 SCB11-10/800KVA4 台、铺设绝缘胶垫 1626KG;5、安装直流屏 1 套、电容柜 4 台、低压进线柜 4 台、低压出线柜 25 台;6、安装环网柜 3 面、高压进线柜 2 台、出线柜 4 台、计量柜 2 台、PT 柜 2台、环网柜 4 面.第二章 组织与管理一、施工组织图二、施工进度表三、组织管理为了本工程能保质保量、顺利完工,按期交付使用.为此我公司非常重视,并选择具有多年实际现场管理经验、施工技术及作风优良的施工队负责完成本项目负责人林天翚技术负责人王於冬安全体系监督人熊伟物资供应负责人王蓉现场技术及安全负责人徐超资料收集及整理负责人宋世伟时间(天)项目3030303030施工前准备工作设备安装电缆安装表计安装供电部门竣工验收工程。四、施工管理本项目由公司集中力量保重点、保工期、保安全、保质量。在人员、材料、机具设备上给该项目施工提供充分保证.施工时各小组互相协调,组织施工工作,并作好有关各方面的协调工作。五、施工机具管理本工程除大型吊装及转运车辆、牵引机具相关检测仪表。为保障工程质量和提高工效,各施工班组应设专人负责管理和维护机具设备及附件。1、25 吨吊车一辆。2、运输车辆 4 辆...
