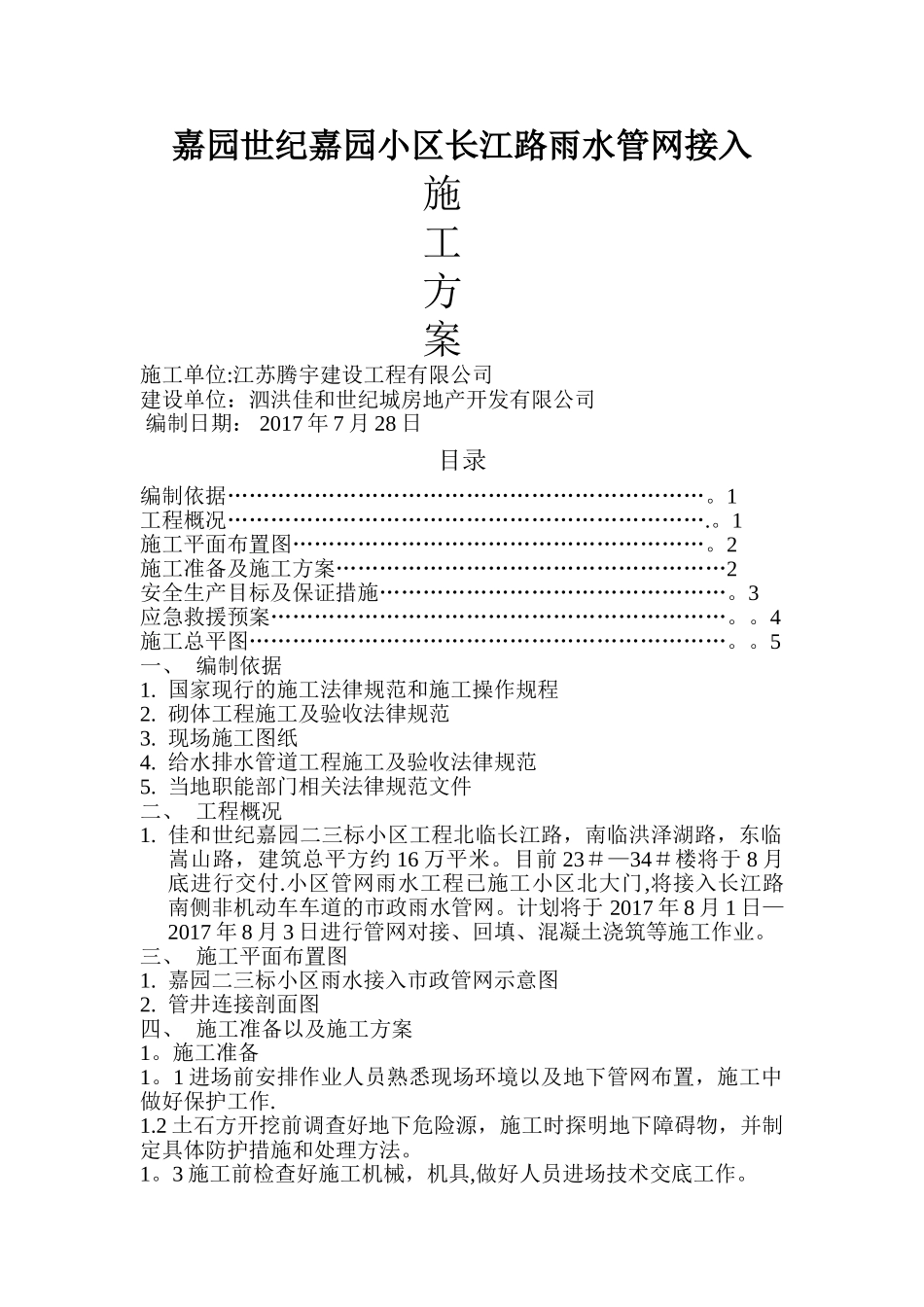

嘉园世纪嘉园小区长江路雨水管网接入施工方案施工单位:江苏腾宇建设工程有限公司建设单位:泗洪佳和世纪城房地产开发有限公司 编制日期: 2017 年 7 月 28 日目录编制依据…………………………………………………………。1工程概况………………………………………………………….。1施工平面布置图…………………………………………………。2施工准备及施工方案………………………………………………2安全生产目标及保证措施…………………………………………。3应急救援预案………………………………………………………。。4施工总平图…………………………………………………………。。5一、 编制依据1. 国家现行的施工法律规范和施工操作规程2. 砌体工程施工及验收法律规范3. 现场施工图纸4. 给水排水管道工程施工及验收法律规范5. 当地职能部门相关法律规范文件二、 工程概况1. 佳和世纪嘉园二三标小区工程北临长江路,南临洪泽湖路,东临嵩山路,建筑总平方约 16 万平米。目前 23#—34#楼将于 8 月底进行交付.小区管网雨水工程已施工小区北大门,将接入长江路南侧非机动车车道的市政雨水管网。计划将于 2017 年 8 月 1 日—2017 年 8 月 3 日进行管网对接、回填、混凝土浇筑等施工作业。三、 施工平面布置图1. 嘉园二三标小区雨水接入市政管网示意图2. 管井连接剖面图四、 施工准备以及施工方案1。施工准备1。1 进场前安排作业人员熟悉现场环境以及地下管网布置,施工中做好保护工作.1.2 土石方开挖前调查好地下危险源,施工时探明地下障碍物,并制定具体防护措施和处理方法。1。3 施工前检查好施工机械,机具,做好人员进场技术交底工作。1.4 施工过程中做好材料保障工作,确保施工顺利进行,按计划完成相关工作,较少影响道路通行.2。施工方案 2.1 施工工艺 :确定施工管井---— 施工测量放线--——道路切割破除————土方开挖-———管道预埋施工—-——砂石回填作业—--—浇筑混凝土——--浇筑沥青混凝土或道路 2。2 施工方法:1.世纪嘉园北大门雨水管网施工,破除长江路南侧非机动车道路面以及人行道路面.采纳人工对路面混凝土路面进行切割、破除,采纳人工对土石方进行开挖,探明地下管网线路后采纳机械开挖至管底标高.2.管道预埋:土方开挖至图纸设定标高后,放入直径 500mm 雨水管道,按要求做好对接定位并根据图纸做好混凝土浇筑工作。3。砂石回填作业:针对长江路为城市主干道路,根据...
