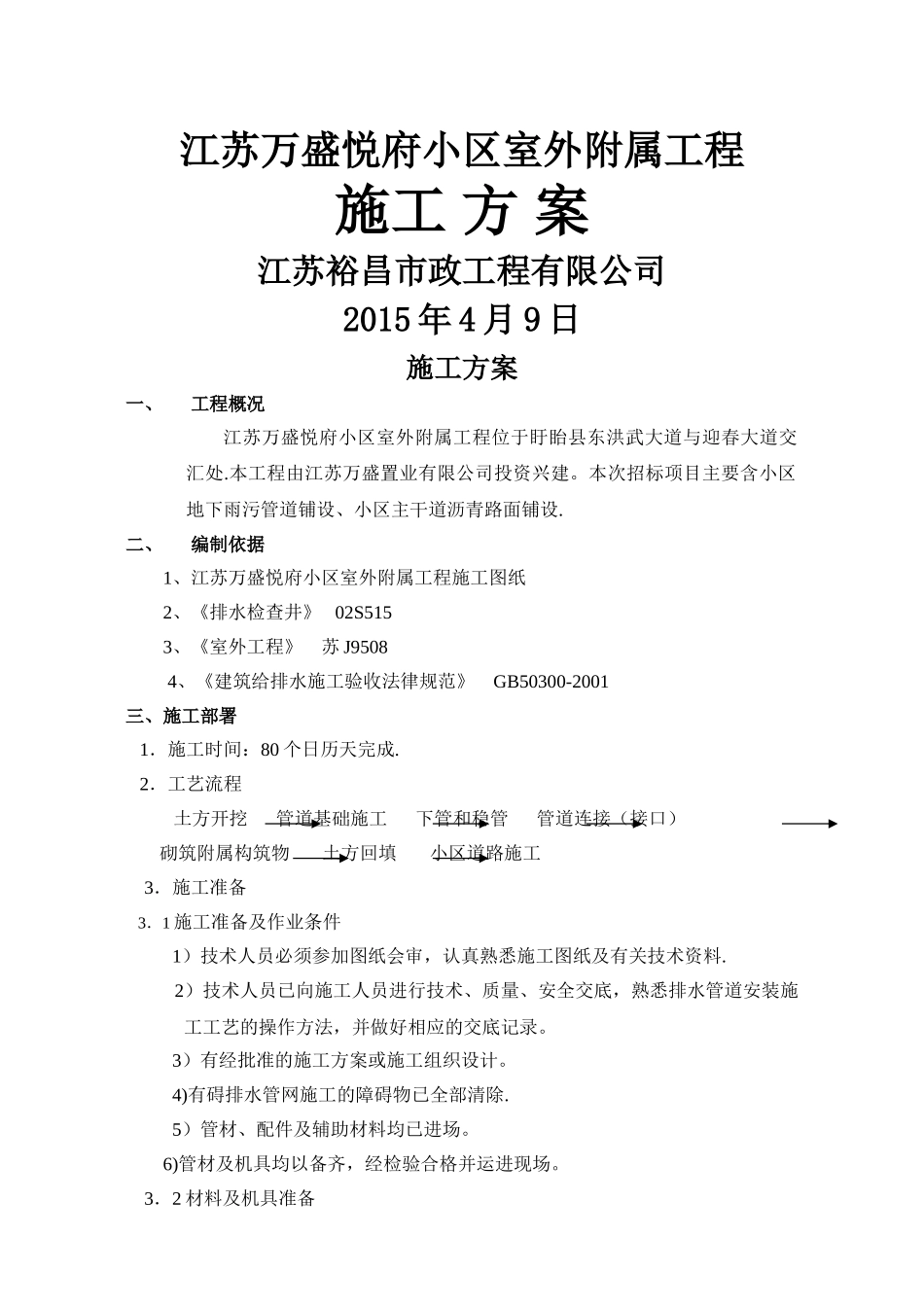

江苏万盛悦府小区室外附属工程施工 方 案江苏裕昌市政工程有限公司2015 年 4 月 9 日施工方案一、工程概况江苏万盛悦府小区室外附属工程位于盱眙县东洪武大道与迎春大道交汇处
本工程由江苏万盛置业有限公司投资兴建
本次招标项目主要含小区地下雨污管道铺设、小区主干道沥青路面铺设
二、编制依据 1、江苏万盛悦府小区室外附属工程施工图纸 2、《排水检查井》 02S515 3、《室外工程》 苏 J95084、《建筑给排水施工验收法律规范》 GB50300-2001三、施工部署 1.施工时间:80 个日历天完成
2.工艺流程 土方开挖 管道基础施工 下管和稳管 管道连接(接口)砌筑附属构筑物 土方回填 小区道路施工3.施工准备 3.1 施工准备及作业条件1)技术人员必须参加图纸会审,认真熟悉施工图纸及有关技术资料
2)技术人员已向施工人员进行技术、质量、安全交底,熟悉排水管道安装施工工艺的操作方法,并做好相应的交底记录
3)有经批准的施工方案或施工组织设计
4)有碍排水管网施工的障碍物已全部清除
5)管材、配件及辅助材料均已进场
6)管材及机具均以备齐,经检验合格并运进现场

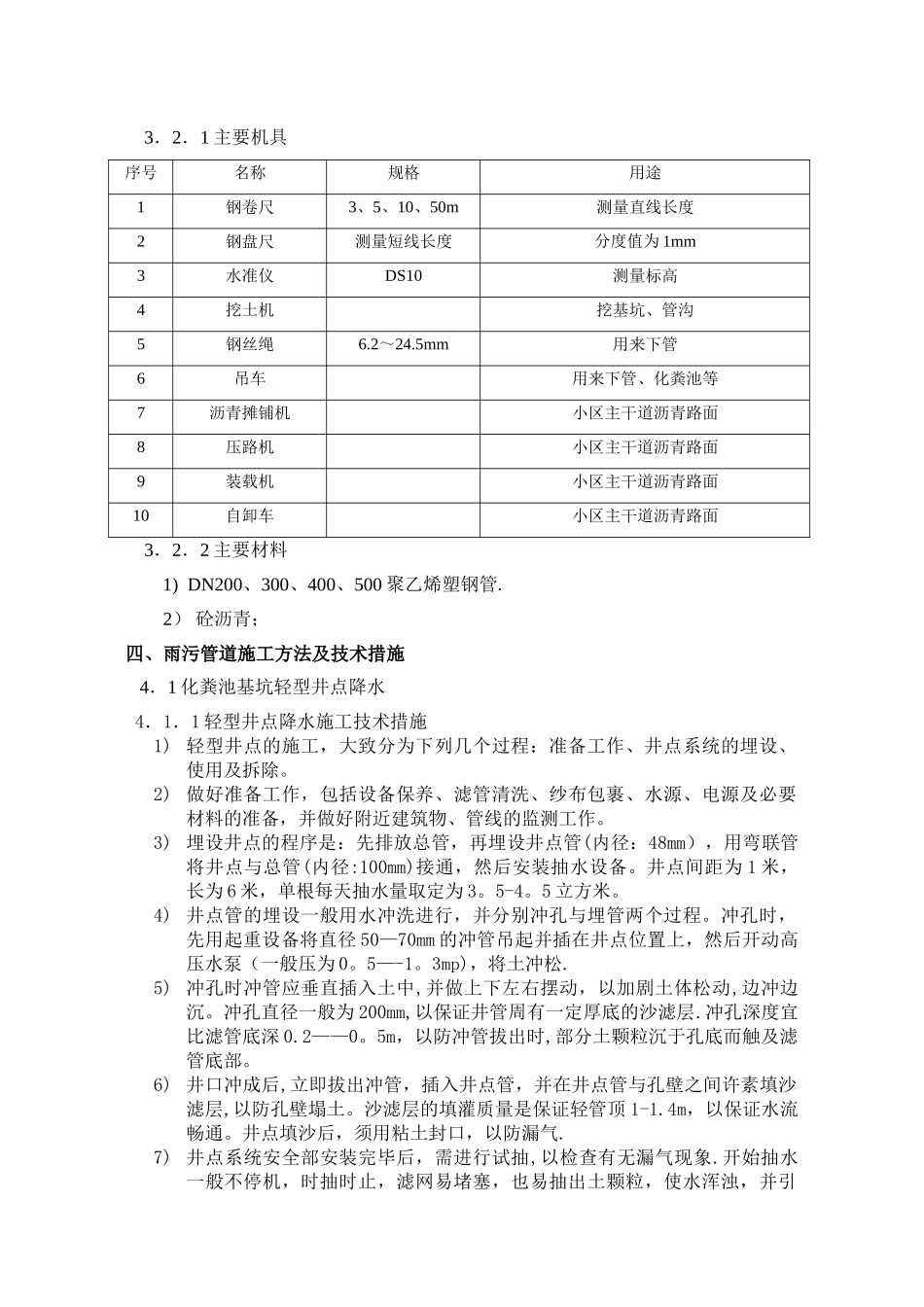

3.2 材料及机具准备3.2.1 主要机具序号名称规格用途1钢卷尺3、5、10、50m测量直线长度2钢盘尺测量短线长度分度值为 1mm3水准仪DS10测量标高4挖土机挖基坑、管沟5钢丝绳6
5mm用来下管6吊车用来下管、化粪池等7沥青摊铺机小区主干道沥青路面8压路机小区主干道沥青路面9装载机小区主干道沥青路面10自卸车小区主干道沥青路面3.2.2 主要材料1) DN200、300、400、500 聚乙烯塑钢管

2) 砼沥青;四、雨污管道施工方法及技术措施 4.1 化粪池基坑轻型井点降水4.1.1 轻型井点降水施工技术措施1) 轻型井点的施工,大致分为下列几个过程:准备工作、井点系统的埋设、使用及拆除
