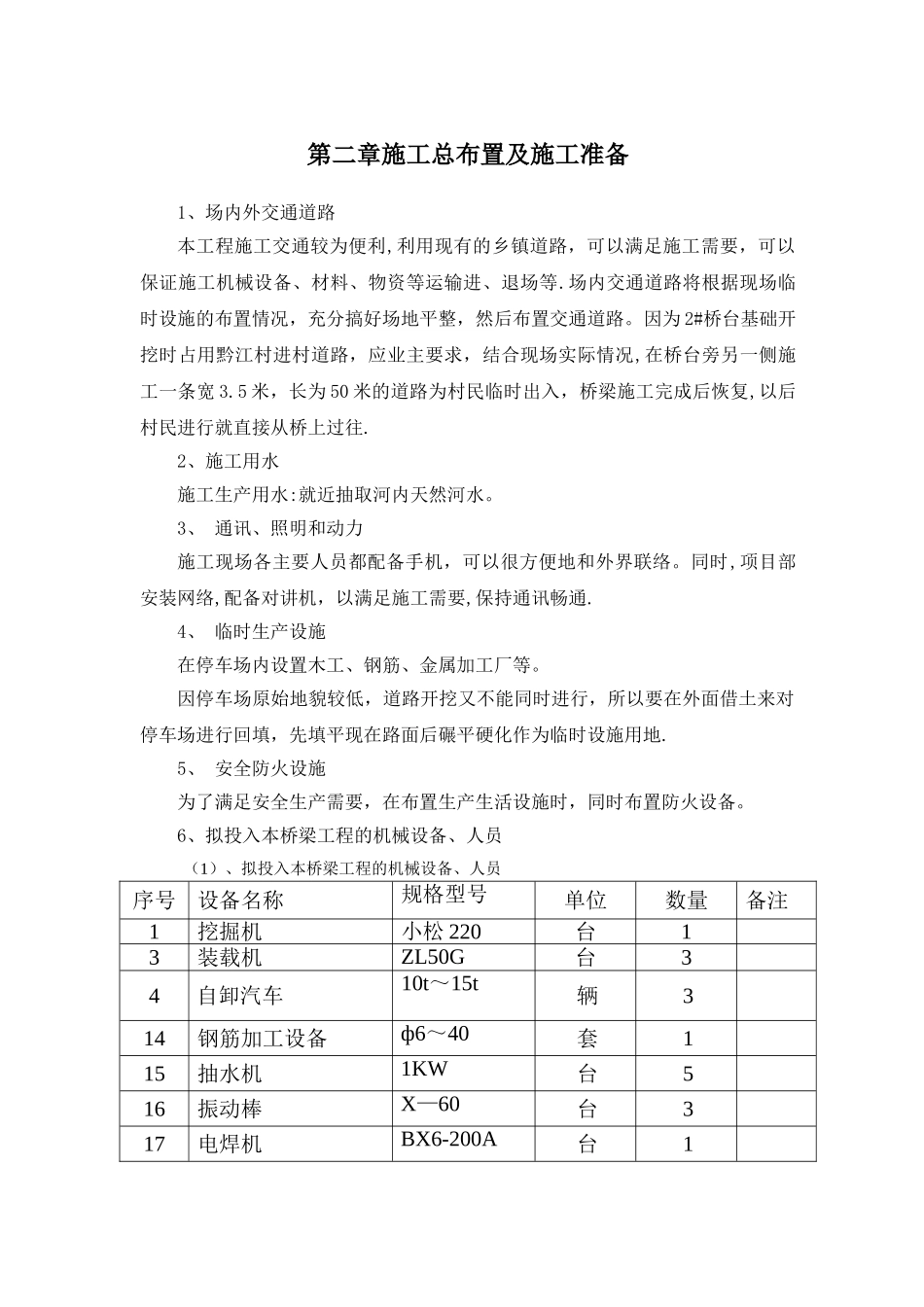

第一章工程概况1、工程描述本桥为一座 2—16M 钢筋混凝土空心板共两跨,单跨为 16 米,加上桥墩两端各 3 米,桥全长为 38 米,宽为 10。 50 米,其中行车道宽为 6。50 米,两侧人行道宽为 2×1.75 米,栏杆宽为 2×0。25 米。两端设桥台,中间设两根孔桩基础桥墩,基础及桩身直径均为 1。4 米,、桥墩上部设宽×高=1.6×1。3 米盖梁。空心板为两块,从桥墩处断开,空心板厚为 85㎝,内设 D=60㎝顺桥长方向的圆柱空心预留孔洞,共 11 排。桥面铺装层为 C40 混凝土,厚度为 10~16。50㎝.纵坡为3%,坡向东西环路平交口,两面排水,横坡 2%.栏杆为 1。1×2。0 雕花式星子花岗岩。桥梁混凝土工程量约为 1039。00 m3,钢筋用量为 71847。90Kg。栏杆76。00 米。2、水文、气象、地质描述(1)、水文本桥跨越位跨越桶溪河,平常只在汛期涨过河水,其余基本上是保持正常水量.(2)、气象桥位区地处低纬度,属南亚热带向中亚热带过度带,受季风环流影响较明显。该地区雨量充沛,年均降雨量约 1500 毫米,且集中在 4——8 月。日照充足,年平均日照量约 1600 小时,无霜期长达 320 天以上,每年从 9 月至来年 3 月为旱季,是桥梁施工的好季节,一般情况下,可全年安排施工。年平均气温 25℃左右,夏季最高气温 35℃,冬季最低气温 0℃。(3)、地质情况桥址处及附近未发现滑坡、塌陷、地裂等不良地质灾害,河床现覆盖着河沙 。桥位处基岩为强风化岩,根据设计要求,桥台置于基岩 50 厘米,桥墩嵌岩中风化以下 4。0 米。3、主要材料(1)、混凝土(商品混凝土):C40 防水砼:桥面铺装。C35 砼:空心板。C30 砼:盖梁、支座垫石、现浇枕梁。C25 砼:桩基础、墩柱、桥台C20 砼:孔桩护壁。(2)、主要钢材:(1)普通钢筋:普通钢筋采纳 R235 和 HRB335 钢筋,钢筋符合《钢筋混凝土用热轧光圆钢筋》(GB13013—1991)和《钢筋混凝土用热轧带肋钢筋》(GB1499-1998)的规定.(2)钢材:采纳《碳素结构钢》(GB700-1988)规定的 Q235C 钢板.第二章施工总布置及施工准备1、场内外交通道路本工程施工交通较为便利,利用现有的乡镇道路,可以满足施工需要,可以保证施工机械设备、材料、物资等运输进、退场等.场内交通道路将根据现场临时设施的布置情况,充分搞好场地平整,然后布置交通道路。因为 2#桥台基础开挖时占用黔江村进村道路,应业主要求,结合现场实际情况,在桥台旁另一侧施工一条宽 3.5 米,长为 50 米的道路为村...
