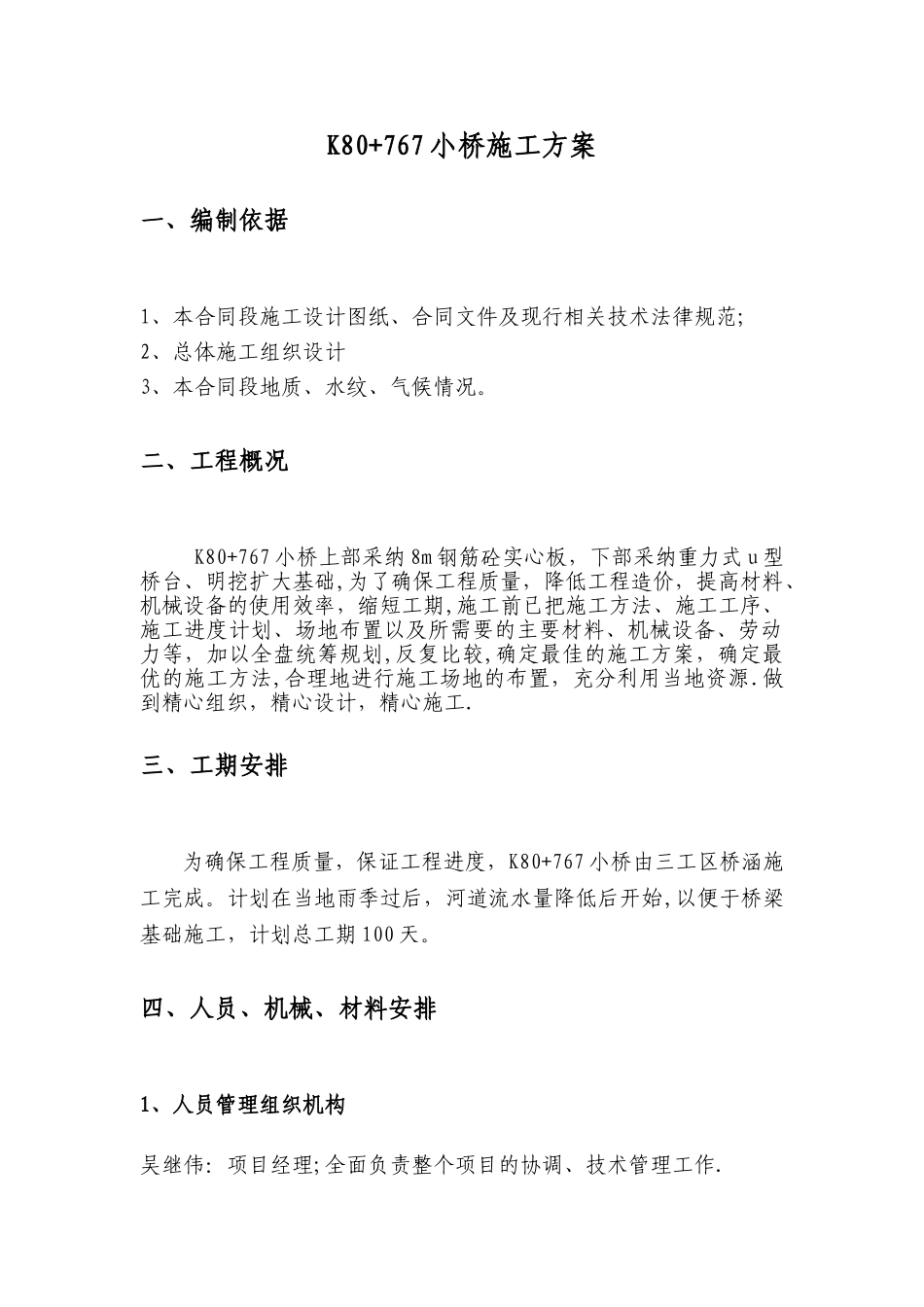

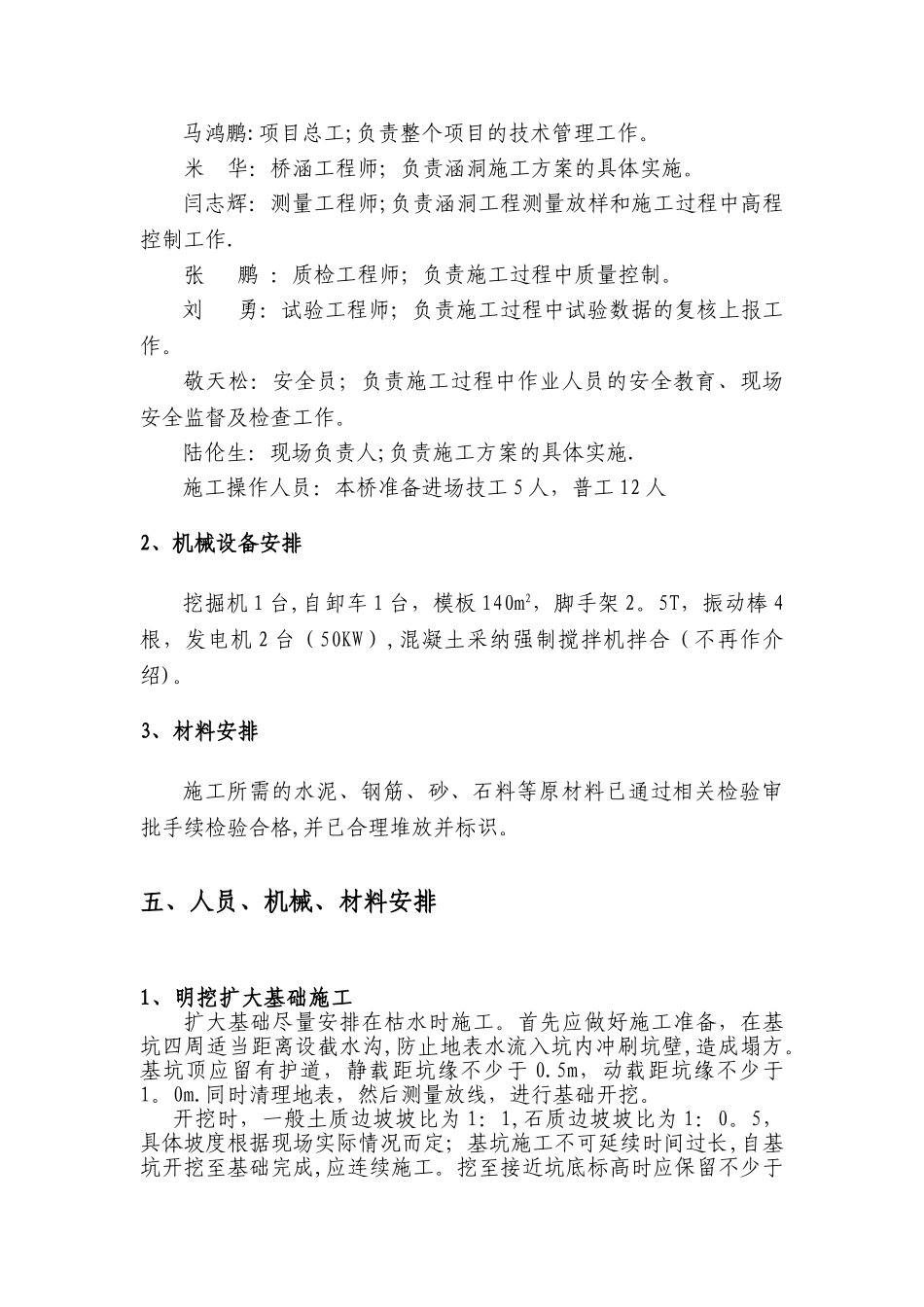

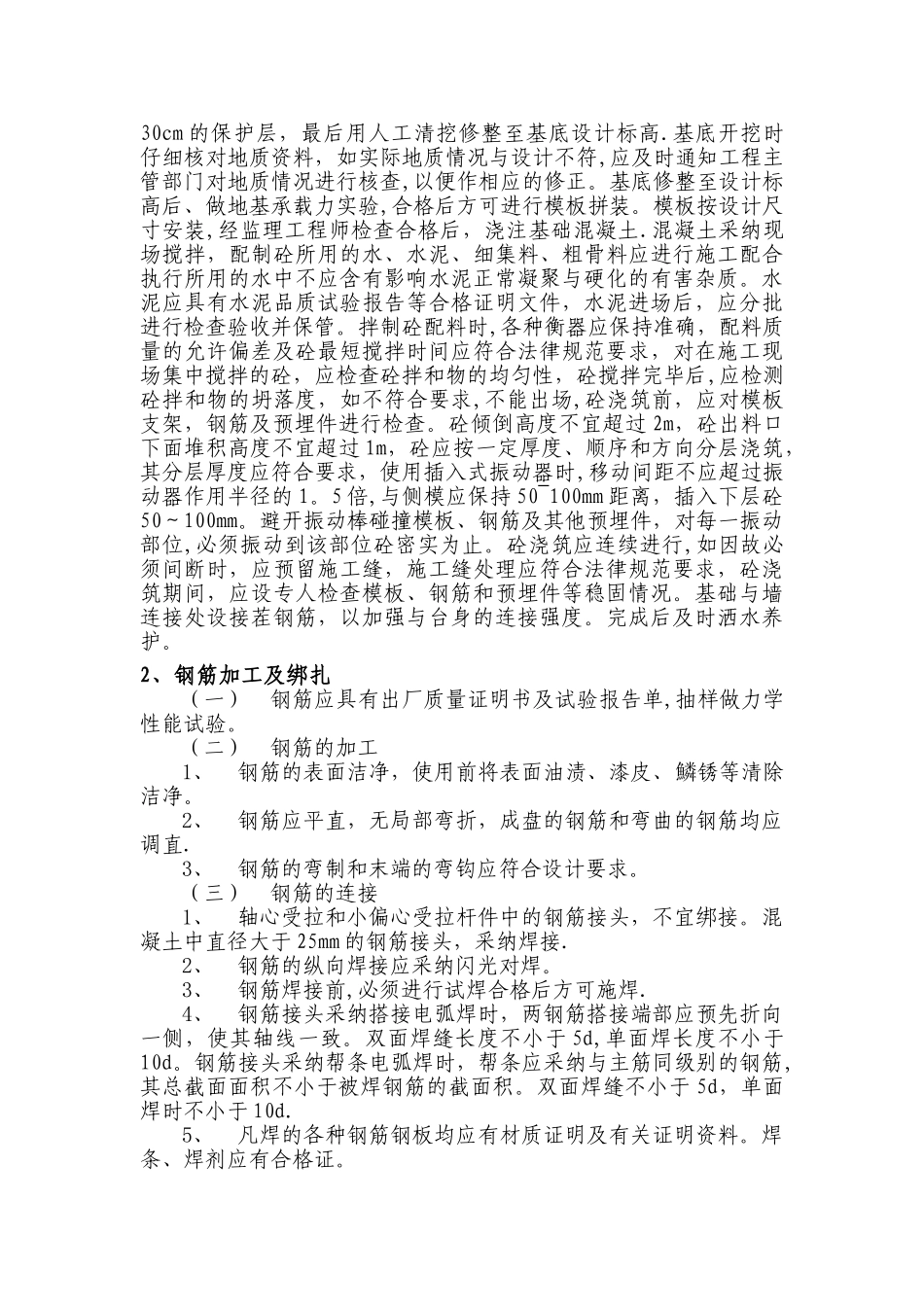

K80+767 小桥施工方案一、编制依据1、本合同段施工设计图纸、合同文件及现行相关技术法律规范; 2、总体施工组织设计3、本合同段地质、水纹、气候情况。 二、工程概况K80+767 小桥上部采纳 8m 钢筋砼实心板,下部采纳重力式 u 型桥台、明挖扩大基础,为了确保工程质量,降低工程造价,提高材料、机械设备的使用效率,缩短工期,施工前已把施工方法、施工工序、施工进度计划、场地布置以及所需要的主要材料、机械设备、劳动力等,加以全盘统筹规划,反复比较,确定最佳的施工方案,确定最优的施工方法,合理地进行施工场地的布置,充分利用当地资源.做到精心组织,精心设计,精心施工.三、工期安排为确保工程质量,保证工程进度,K80+767 小桥由三工区桥涵施工完成。计划在当地雨季过后,河道流水量降低后开始,以便于桥梁基础施工,计划总工期 100 天。四、人员、机械、材料安排1、人员管理组织机构吴继伟:项目经理;全面负责整个项目的协调、技术管理工作.马鸿鹏:项目总工;负责整个项目的技术管理工作。 米 华:桥涵工程师;负责涵洞施工方案的具体实施。闫志辉:测量工程师;负责涵洞工程测量放样和施工过程中高程控制工作.张 鹏 :质检工程师;负责施工过程中质量控制。刘 勇:试验工程师;负责施工过程中试验数据的复核上报工作。敬天松:安全员;负责施工过程中作业人员的安全教育、现场安全监督及检查工作。陆伦生:现场负责人;负责施工方案的具体实施.施工操作人员:本桥准备进场技工 5 人,普工 12 人2、机械设备安排挖掘机 1 台,自卸车 1 台,模板 140m2,脚手架 2。5T,振动棒 4根,发电机 2 台(50KW),混凝土采纳强制搅拌机拌合(不再作介绍)。3、材料安排施工所需的水泥、钢筋、砂、石料等原材料已通过相关检验审批手续检验合格,并已合理堆放并标识。五、人员、机械、材料安排1、明挖扩大基础施工扩大基础尽量安排在枯水时施工。首先应做好施工准备,在基坑四周适当距离设截水沟,防止地表水流入坑内冲刷坑壁,造成塌方。基坑顶应留有护道,静载距坑缘不少于 0.5m,动载距坑缘不少于1。0m.同时清理地表,然后测量放线,进行基础开挖。 开挖时,一般土质边坡坡比为 1:1,石质边坡坡比为 1:0。5,具体坡度根据现场实际情况而定;基坑施工不可延续时间过长,自基坑开挖至基础完成,应连续施工。挖至接近坑底标高时应保留不少于30cm 的保护层,最后用人工清挖修整至基底设计标高.基底开挖时仔细核对地质资料,如实...
