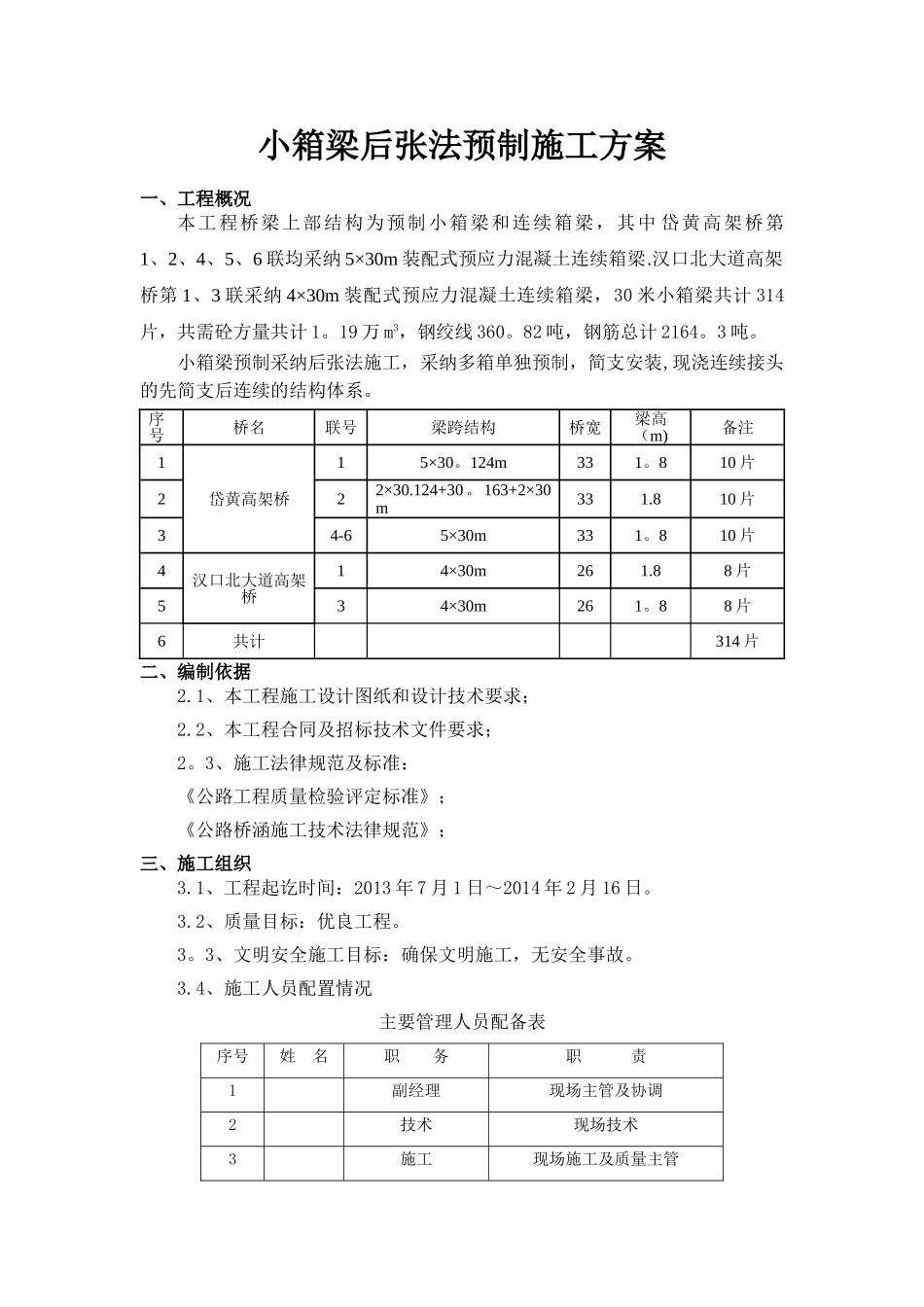

小箱梁后张法预制施工方案一、工程概况本工程桥梁上部结构为预制小箱梁和连续箱梁,其中 岱黄高架桥第1、2、4、5、6 联均采纳 5×30m 装配式预应力混凝土连续箱梁
汉口北大道高架桥第 1、3 联采纳 4×30m 装配式预应力混凝土连续箱梁,30 米小箱梁共计 314片,共需砼方量共计 1
19 万 m3,钢绞线 360
82 吨,钢筋总计 2164
小箱梁预制采纳后张法施工,采纳多箱单独预制,简支安装,现浇连续接头的先简支后连续的结构体系
序号桥名联号梁跨结构桥宽梁高(m)备注1岱黄高架桥15×30
124m331
810 片222×30
124+30
163+2×30m331
810 片34-65×30m331
810 片4汉口北大道高架桥14×30m261
88 片534×30m261
88 片6共计314 片二、编制依据2
1、本工程施工设计图纸和设计技术要求;2
2、本工程合同及招标技术文件要求;2
3、施工法律规范及标准:《公路工程质量检验评定标准》;《公路桥涵施工技术法律规范》;三、施工组织3
1、工程起讫时间:2013 年 7 月 1 日~2014 年 2 月 16 日
2、质量目标:优良工程
3、文明安全施工目标:确保文明施工,无安全事故

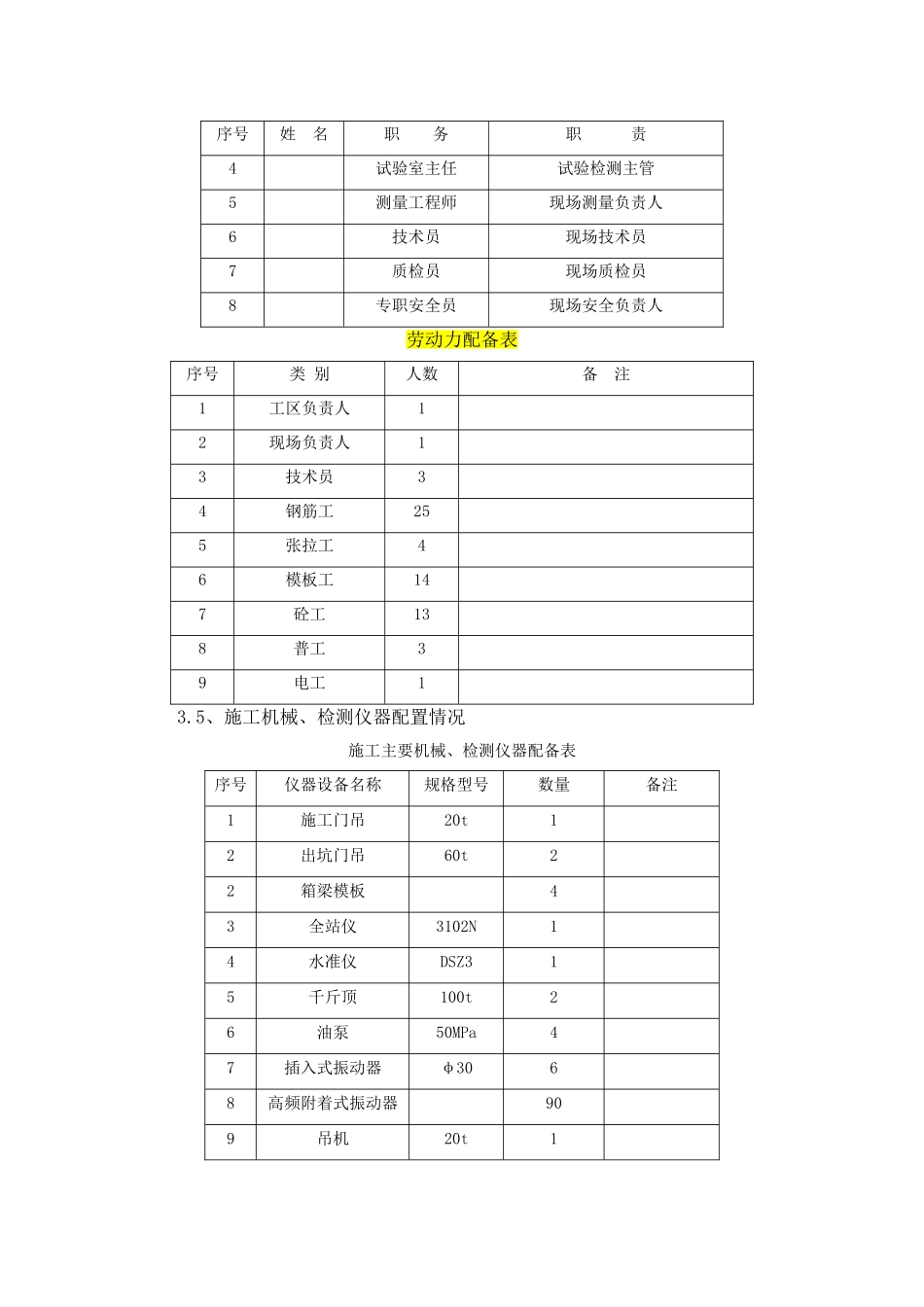

4、施工人员配置情况主要管理人员配备表序号姓 名职 务职 责1副经理现场主管及协调2技术现场技术3施工现场施工及质量主管序号姓 名职 务职 责4试验室主任试验检测主管5测量工程师现场测量负责人6技术员现场技术员7质检员现场质检员8专职安全员现场安全负责人劳动力配备表序号类 别人数备 注1工区负责人12现场负责人13技术员34钢筋工255张拉工46模板工147砼工138普工39电工13

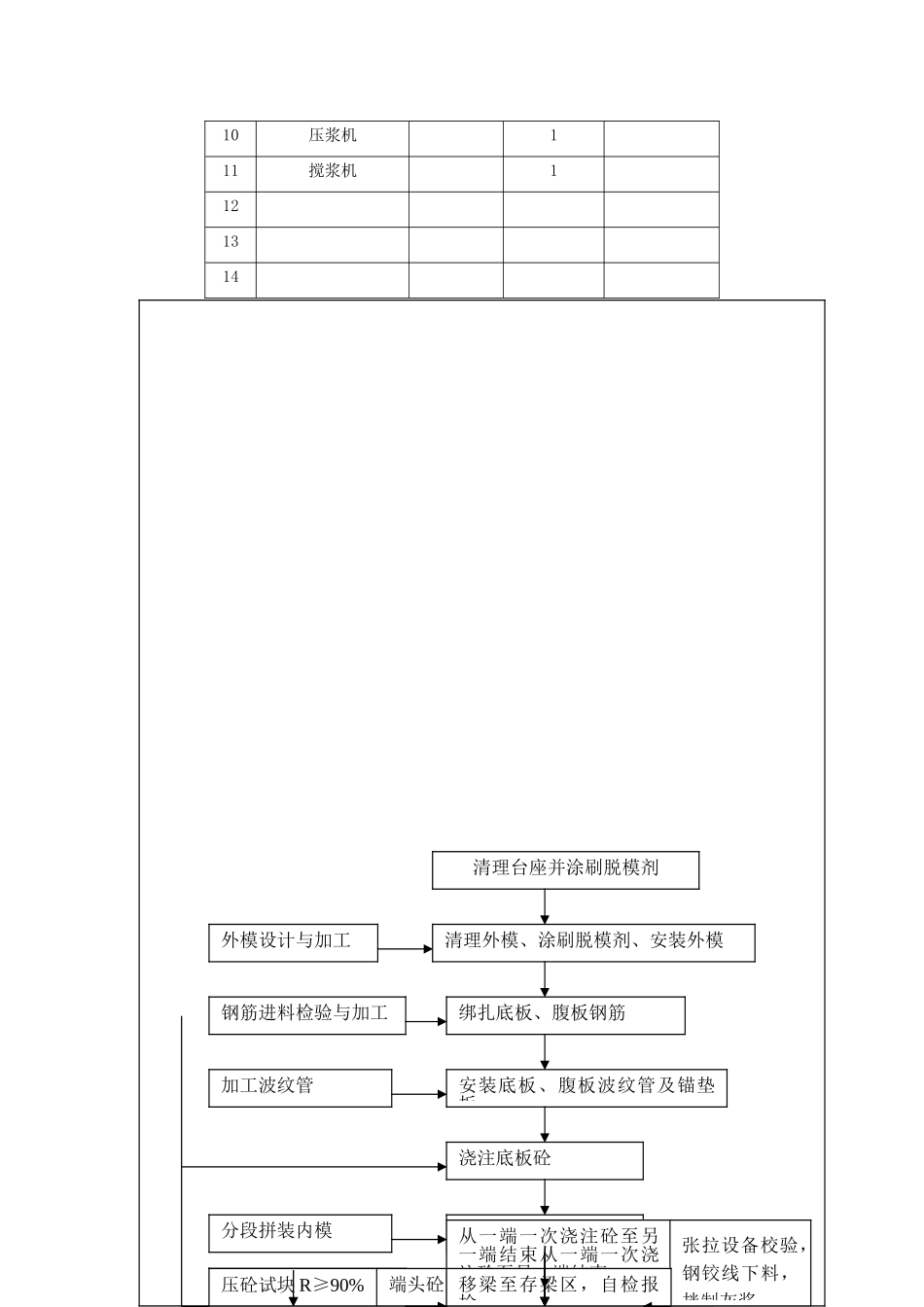

5、施工机械、检测仪器配置情况施工主要机械、检测仪器配备表序号仪器设备名称规格型号数量备注1施工门吊20t12出坑门吊
