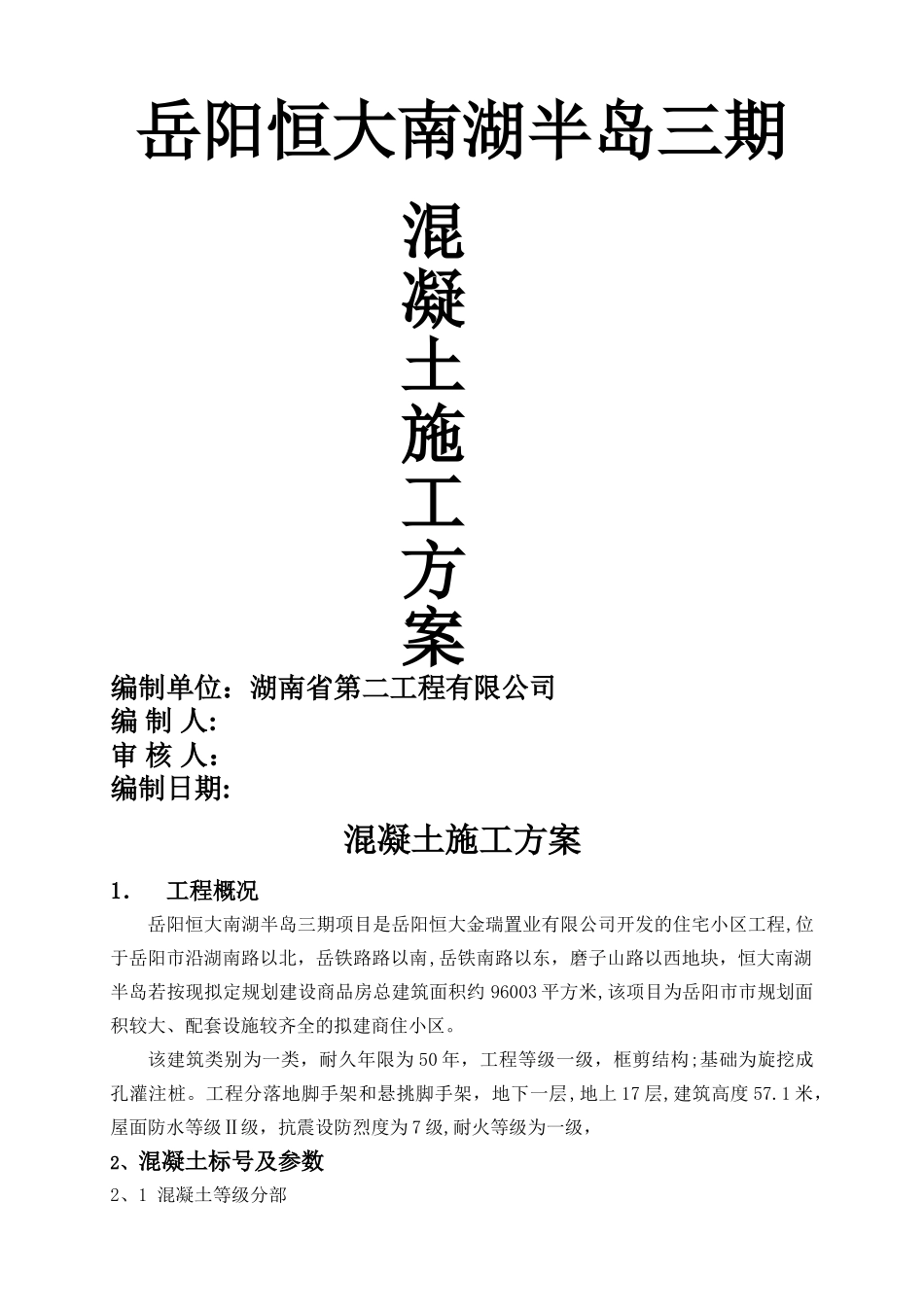

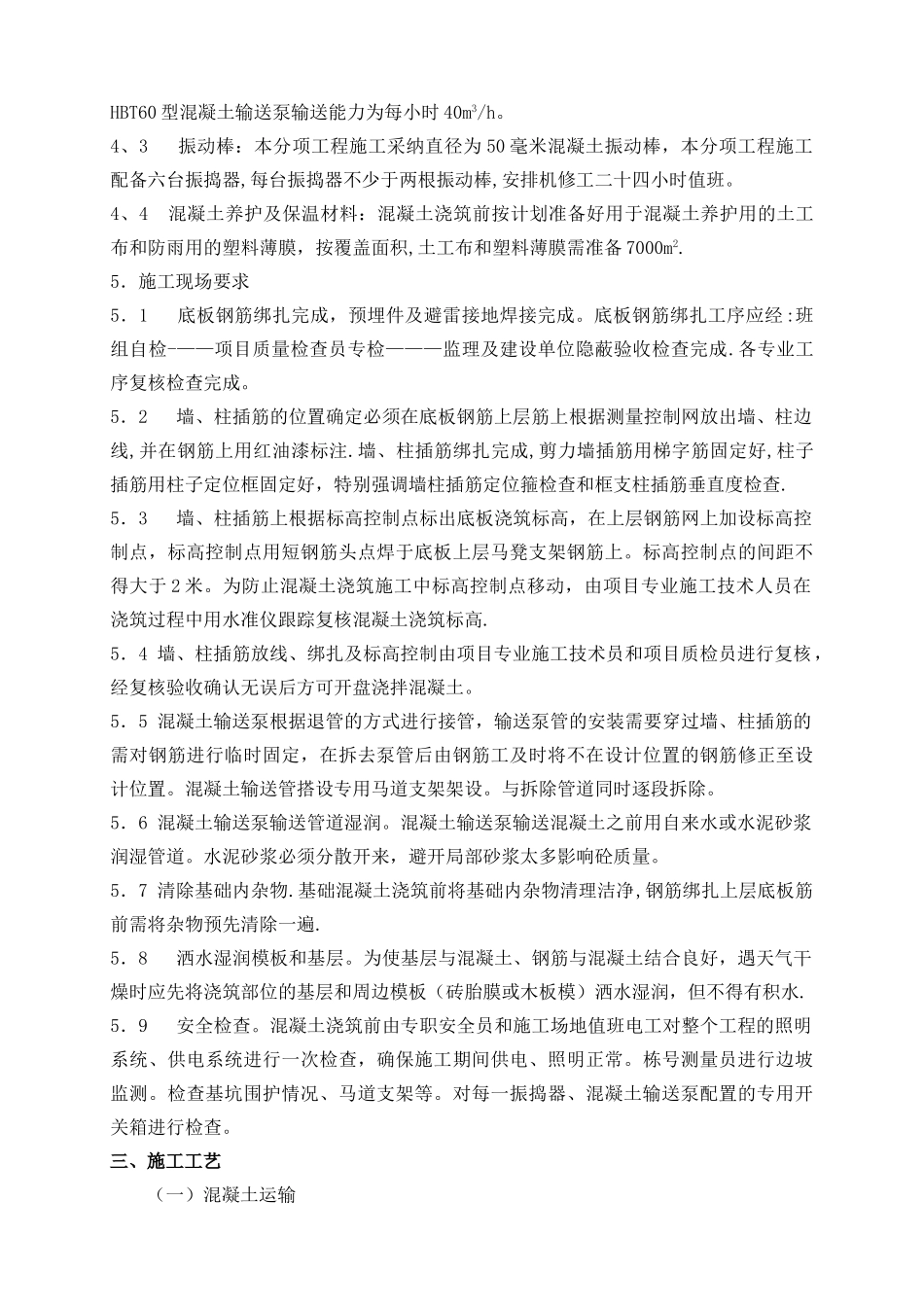

岳阳恒大南湖半岛三期混凝土施工方案编制单位:湖南省第二工程有限公司编 制 人:审 核 人:编制日期:混凝土施工方案1.工程概况岳阳恒大南湖半岛三期项目是岳阳恒大金瑞置业有限公司开发的住宅小区工程,位于岳阳市沿湖南路以北,岳铁路路以南,岳铁南路以东,磨子山路以西地块,恒大南湖半岛若按现拟定规划建设商品房总建筑面积约 96003 平方米,该项目为岳阳市市规划面积较大、配套设施较齐全的拟建商住小区。该建筑类别为一类,耐久年限为 50 年,工程等级一级,框剪结构;基础为旋挖成孔灌注桩。工程分落地脚手架和悬挑脚手架,地下一层,地上 17 层,建筑高度 57.1 米,屋面防水等级Ⅱ级,抗震设防烈度为 7 级,耐火等级为一级,2、混凝土标号及参数2、1 混凝土等级分部 剪力墙结构,砼等级主 楼 部 分墙柱部位 17 层楼栋 —1—5 层6—10 层11—屋顶高度12。68527.43557.1强度C35C30梁板部位—1 至 1 层2-屋顶高度0.23557.1强度C35C25构 件 或 部位桩基础基础梁承台底板外墙垫层过梁构造柱圈梁楼 梯强 度C30C30C30C15C20同楼面2、2 混凝土浇筑方式由于墙柱、梁板混凝土标高相差两个标号,在施工过程中先浇筑墙柱混凝土,后浇梁板混凝土.浇筑方式中只有梁板实行输送泵浇筑混凝土,其余墙柱、屋顶、楼梯及飘板等所有混凝土都实行塔吊垂直运输浇筑混凝土,地下室全部采纳汽车泵浇筑.3. 技术准备3.1 本工程采纳商品混凝土,混凝土的材料检测和配合比随车发送。3.2 基础混凝土施工前必须做好混凝土的试配工作,确定配合比及各外加剂的掺量.3.3 编制专题施工方案,并对操作人员进行技术交底。3.4 做好交接检、专检及技术复核工作,对模板工程、钢筋工程必须仔细做好交接检、专检、技术复核检查工作.对墙柱插筋、预埋件等做好技术复核工作。确保符合设计及施工法律规范要求。4. 材料设备准备4.1 经实验室进行试配,本工程基础混凝土原材料拟采纳:水泥: 海螺牌 PO42。5 水泥. 掺合料: 岳阳双泰二级粉煤灰膨胀剂经多方联系、比较,采纳长沙中洲新型建材有限公司生产的 UEA 膨胀剂。混凝土用石料采纳 洞庭湖卵石;石子含泥量不大于 1%。混凝土用砂采纳 洞庭湖中砂;砂子含泥量不大于 3%。混凝土用外加剂采纳 岳阳科达 KD—B 泵送剂。4.2 混凝土输送泵要求:每栋楼浇筑混凝土考虑配备一台 HBT60 型混凝土输送泵, HBT60 型混凝土输送泵输送能力为每小时 40m3/h。4、3 振动棒:本分项工程施工采纳...
